电气和自动化控制工程(2022年) 工程背景资料如下: 1.某综合楼局部储藏室工程,该建筑物为砖、混凝土结构,单层平屋面,室内净高为3.0m-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消
简答题电气和自动化控制工程(2022年)
工程背景资料如下:
1.某综合楼局部储藏室工程,该建筑物为砖、混凝土结构,单层平屋面,室内净高为3.0m。图3-Ⅲ-8-1为储藏室电气平面图、图3-Ⅲ-8-2为储藏室电气系统图,图中括号内数字表示线路水平长度,配管嵌入地面或顶板内深度均按0.1m计算;配管配线规格为:BV2.5mm²,2~3根穿刚性阻燃管PC16;4~5根穿刚性阻燃管PC20; BV4mm²,3根穿刚性阻燃管PC20。


2.该工程的相关定额、主材单价及损耗率见表3-Ⅲ-8-1。

3.该工程的管理费和利润分别按人工费的40%和20%计算。
4.相关分部分项工程量清单项目编码及项目名称见表3-Ⅲ-8-2。

5.答题时不考虑配电箱的进线管和电缆,不考虑开关盒、灯头盒和接线盒,主要材料设备见表3-Ⅲ-8-3。

问题:
1.按照背景资料1~5、表3-Ⅲ-8-1和图3-Ⅲ-8-1、图3-Ⅲ-8-2所示,根据《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算N1~N6配管配线的工程量。
2.假定PC16工程量为150m、PC20工程量为20m、BV2.5mm²工程量为460m、BV4mm²工程量为25m,其他工程量根据给定图纸计算,编制分部分项工程量清单,计算各分部分项工程的综合单价与合价(表3-Ⅲ-8-4)。(计算过程和结果数据均保留两位小数)

3.本项目施工合同约定:当某一分项工程实际工程量比清单工程量增加(或减少)15%以上时,应进行调价,调价系数为0.9(或1.1)。假定PC16实际完成的工程量为200m,前述背景资料中的数据均为施工单位在投标时工程量清单中的数据,计算PC16投标时的清单综合单价以及该分项工程结算时的费用。

参考答案暂无
解析:1.(1)N1回路:
PC16(2线):2.0+1.1+1.6+(3+0.1-1.3)×3=10.10(m)
PC16(3线):(3.0+0.1-1.5-0.45)+3.0+2.7+4.5+2.8+(3+0.1-1.3)+2.8+(3+0.1-1.3)+2.5+0.9+(3+0.1-1.3)+1.6+2.0+2.8+2.4+2.3+(3+0.1-1.3)+3.8×2+3.5=49.75(m)
PC20(4线):2.7+1.6+(3.3+0.1-1.3)=6.10(m)
PC20(5线):5.0+2.8=7.80(m)
小计:
PC16:10.10+49.75=59.85(m)
PC20:6.10+7.80=13.90(m)
BV2.5mm²:(0.35+0.45)×3+10.10×2+49.75×3+6.10×4+7.80×5=235.25(m)
(2)N2回路:
PC16(3线):(1.5+0.1)+1.9+3.6+4.0+6.5+3.0+4.5+2.7+(0.1+2.5)+5.4+(0.1+0.3)×14=41.40(m)
BV2.5mm²:(0.35+0.45)×3+41.40×3=126.60(m)
(3)N3回路:
PC16(3线):(1.5+0.1)+3.5+4.6+3.2+6.0+(0.1+0.3)×7=21.70(m)
BV2.5mm²:(0.35+0.45)×3+21.70×3=67.50(m)
(4)N4回路:
PC16(3线):(3+0.1-1.5-0.45)+5.3+(3+0.1-1.5)×2+2.0+(3+0.1-1.8)=12.95(m)
BV2.5mm²:(0.35+0.45)×3+12.95×3=41.25(m)
(5)N5回路:
PC16(3线):(3+0.1-1.5-0.45)+7.5+(3+0.1-2)=9.75(m)
BV2.5mm²:(0.35+0.45)×3+9.75×3=31.65(m)
(6)N6回路:
PC20(3线):(1.5+0.1)+5.1+(0.1+0.3)=7.10(m)
BV4mm²:(0.35+0.45)×3+7.10×3=23.70(m)
汇总:PC16:59.85+41.40+21.70+12.95+9.75=145.65(m)
PC20:13.90+7.10=21(m)
BV2.5mm²:235.25+126.60+67.50+41.25+31.65=502.25(m)
BV4mm²:23.70m

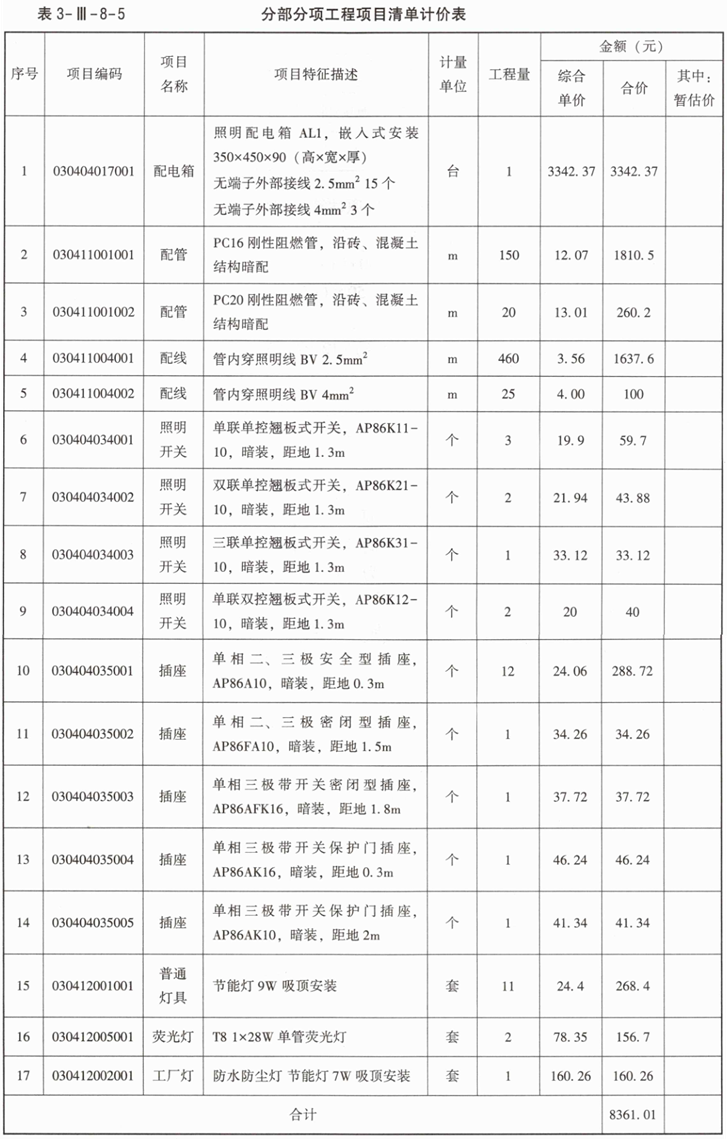

2.参见表3-Ⅲ-8-5。

3.实际完成PC16的工程量为200m,比原估算工程量150m超出50m,已超出估算工程量的15%,对超出的部分应调整单价。
按调整后的单价结算的工程量:200-150×(1+15%)=27.50(m)
PC16清单投标价:[62.50+4.8+62.50×(45%+15%)]×0.1+1.5×(1+6%)=12.07(元/m)
PC16分项工程结算费用:150×(1+15%)×12.07+[200-150×(1+15%)]×12.07×0.9=2380.81(万元)

你可能喜欢

简答题电气和自动化控制工程(2023年)
工程背景资料:
1.某公共卫生间电气施工图如下:图3-Ⅲ-9-1为配电系统图及主要材料设备图例,图3-Ⅲ-9-2为照明及插座平面图,图3-Ⅲ-9-3为基础接地平面图。该建筑为砖混结构、平屋面,室内净高4.0m。图中括号内的数字表示线路水平长度,配管嵌入地面或顶板内深度均按0.1m计算。配管配线规格为:ZR-BV2.5,2~3根穿JDG20,4~5根穿JDG25。其余穿管规格按系统图。
2.该工程的相关定额、主材单价及损耗率见表3-Ⅲ-9-1。

3.该工程的管理费和利润分别按人工费的40%和20%计算。
4.相关分部分项工程工程量清单项目编码及项目名称见表3-Ⅲ-9-2。

5.答题时不考虑配电箱的进线和配管,不考虑开关盒、灯头盒、接线盒及其他未说明之处。
问题:
1.按照背景资料1~5和图3-Ⅲ-9-1~图3-Ⅲ-9-3所示,根据《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算WL1~WL5回路配管、配线的工程量和基础均压环及接地母线的工程量,计算式与结果填写在答题卡上指定位置。





2.假定JDG20清单工程量为90.00m,JDG25清单工程量为60.00m,ZR-BV2.5清单工程量为350.00m,ZR-BV4清单工程量为110.00m,其他工程量根据给定图纸计算。编制分部分项工程量清单,计算配电箱、各类灯具、排风扇、配管、配线清单的综合单价与合价,完成答题卡表3-Ⅲ-9-3。
(计算过程和结果数据均保留两位小数)


简答题电气和自动化控制工程(2024年)
背景资料:
1.图3-Ⅲ-10-1为仓库配电系统图及主要材料设备图例表,图3-Ⅲ-10-2为干线平面图,图3-Ⅲ-10-3为照明平面图、图3-Ⅲ-10-4为接地平面图,图3-Ⅲ-10-5为防雷平面图。该建筑为砖混结构,平屋面,层高4.5m,屋面板厚度为120mm。
图中括号内数字表示线路水平长度,配管嵌入地面或顶板内深度均按0.05m计算。配管配线规格为:BV2.5、2~3根穿SC20、4~5根穿SC25。其余穿管规格按系统图。
2.该工程的相关定额、主材单价及损耗率见表3-Ⅲ-10-1。

3.该工程的管理费和利润分别按人工费的40%和15%计算。
4.相关分部分项工程量清单项目编码及项目名称见表3-Ⅲ-10-2。

问题:
1.根据背景资料和图3-Ⅲ-10-1~图3-Ⅲ-10-5所示,根据《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算AL-N1、N2、C1、C2回路配管配线及本项目防雷接地系统均压环、避雷网的工程量,计算式与结果填写在答题卡上指定位置。






2.假定SC20清单工程量为80.00m,SC32清单工程量为50.00m,BV2.5清单工程量为280.00m,BV6清单工程量为300.00m,基础压环清单工程量为60.00m,φ10镀锌圆钢避雷网清单工程量为65.00m;其他工程量根据图纸计算,编制分部分项工程量清单,计算配电箱、各类灯具、配线等清单项目的综合单价与合价,完成答题卡表3-Ⅲ-10-3。

3.假定该分部分项工程费为35000.00元,其中人工费占分部分项工程费的20%,措施费1700.00元,其中安全生产措施费根据当地工程造价管理机构发布的规定按分部分项工程人工费的10%计取,计日工20个,综合单价300.00元/个,暂列金额5000.00元,专业工程暂估价8000.00元(含税),总承包服务费600.00元,增值税税率按照9%计取,按《建设工程工程量清单计价标准》GB/T50500—2024的要求,在答题卡表3-Ⅲ-10-4中列式计算该单位工程最高投标限价。(除特殊说明外,本题中各项费用均不含增值税可抵扣进项税)
(注:答题时不考虑配电箱的入户进线和配管,不考虑开关盒、灯头盒和接线盒等,计算过程和结果数据均保留两位小数)


简答题(2013年)
某国有资金投资的大型建设项目,建设单位采用工程量清单公开招标方式进行施工招标。建设单位委托具有相应资质的招标代理机构编制了招标文件,招标文件包括如下规定:
(1)招标人设有最高投标限价和最低投标限价,高于最高投标限价或低于最低投标限价的投标人报价均按废标处理。
(2)投标人应对工程量清单进行复核,招标人不对工程量清单的准确性和完整性负责。
(3)招标人应在投标截止日后的90日内完成评标和公布中标候选人工作。投标和评标过程中发生如下事件:
事件1:投标人A对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向投标人书面提出了澄清申请。
事件2:投标人B在投标截止前10min以书面形式通知招标人撤回已递交的投标文件,并要求招标人5日内退还已经递交的投标保证金。
事件3:在评标过程中,投标人D主动对自己的投标文件向投标委员会提出书面澄清、说明。
事件4:在评标过程中,评标委员会发现投标人E和投标人F的招标文件中载明的项目管理成员中有一人为同一人。
问题:
1.招标文件中,除了投标人须知、图纸、技术标准和要求、投标文件格式外,还包括哪些内容?
2.分析招标代理机构编制的招标文件中(1)~(3)项规定是否妥当,并说明理由。
3.针对事件1和事件2,招标人应如何处理?
4.针对事件3和事件4,评标委员会应如何处理?

延伸阅读
