简答题电气和自动化控制工程(2024年)
背景资料:

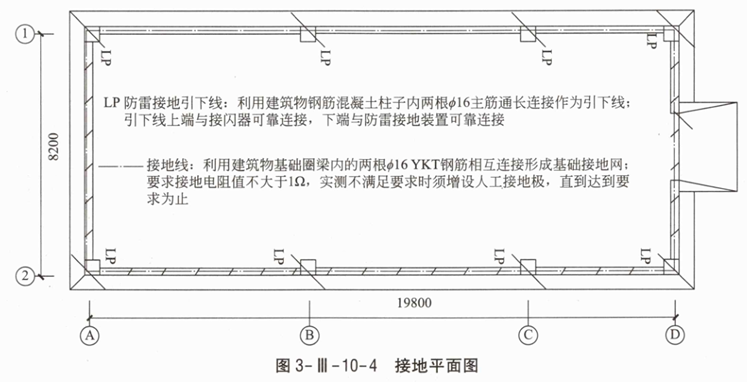

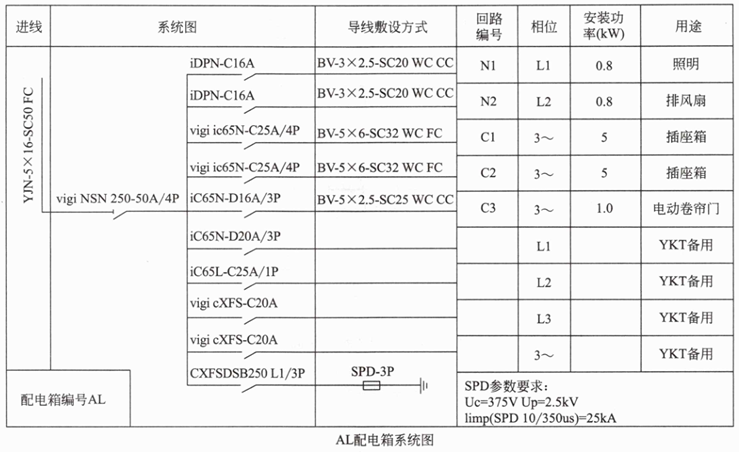

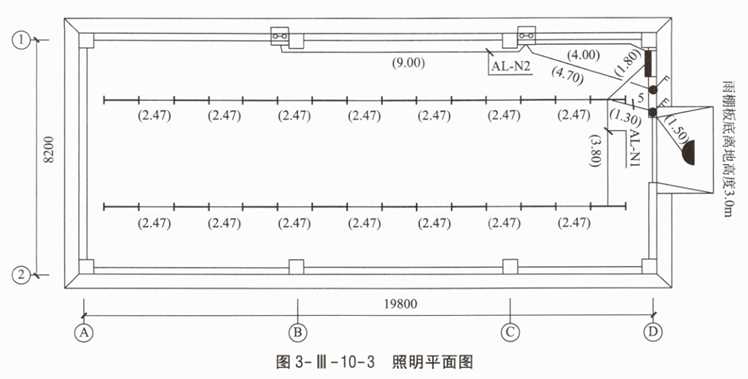

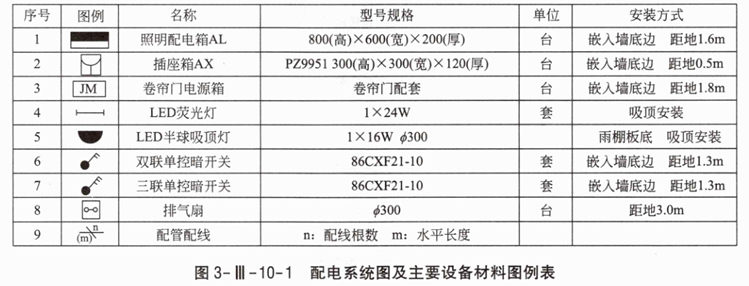

1.图3-Ⅲ-10-1为仓库配电系统图及主要材料设备图例表,图3-Ⅲ-10-2为干线平面图,图3-Ⅲ-10-3为照明平面图、图3-Ⅲ-10-4为接地平面图,图3-Ⅲ-10-5为防雷平面图。该建筑为砖混结构,平屋面,层高4.5m,屋面板厚度为120mm。
图中括号内数字表示线路水平长度,配管嵌入地面或顶板内深度均按0.05m计算。配管配线规格为:BV2.5、2~3根穿SC20、4~5根穿SC25。其余穿管规格按系统图。

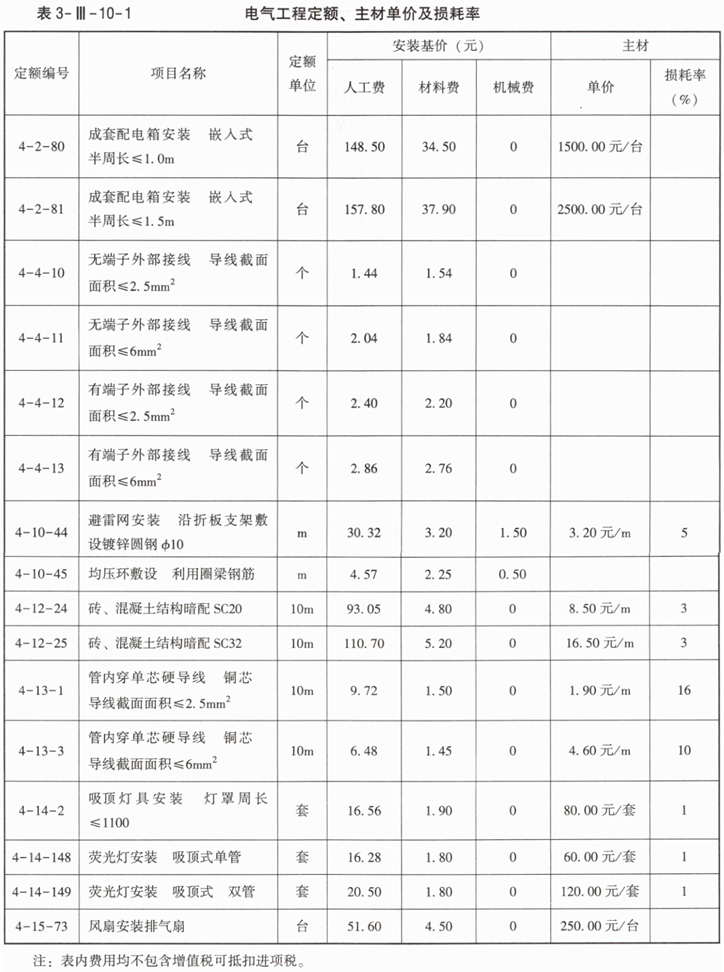

2.该工程的相关定额、主材单价及损耗率见表3-Ⅲ-10-1。

3.该工程的管理费和利润分别按人工费的40%和15%计算。

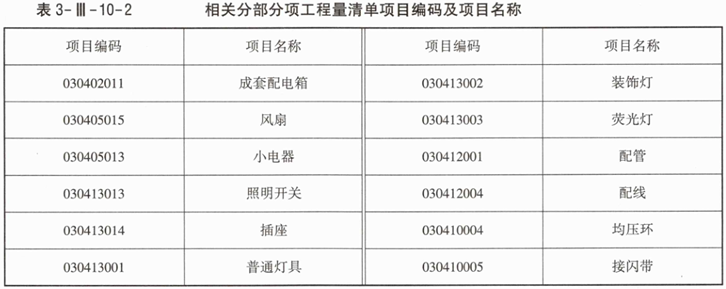

4.相关分部分项工程量清单项目编码及项目名称见表3-Ⅲ-10-2。

问题:

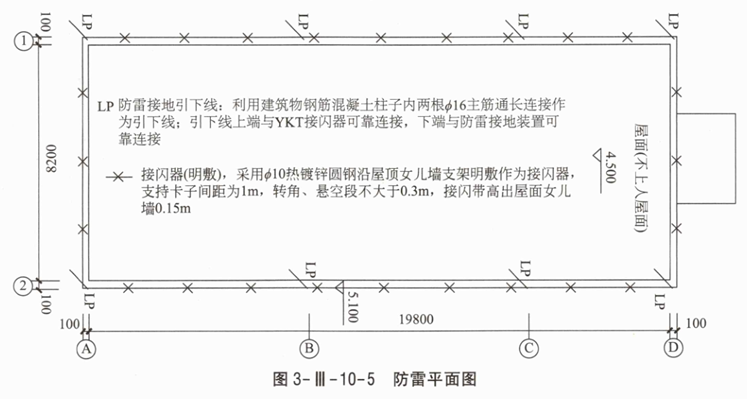

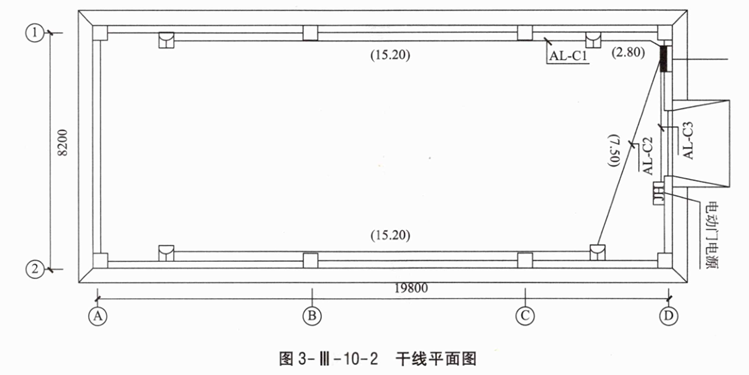

1.根据背景资料和图3-Ⅲ-10-1~图3-Ⅲ-10-5所示,根据《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算AL-N1、N2、C1、C2回路配管配线及本项目防雷接地系统均压环、避雷网的工程量,计算式与结果填写在答题卡上指定位置。






2.假定SC20清单工程量为80.00m,SC32清单工程量为50.00m,BV2.5清单工程量为280.00m,BV6清单工程量为300.00m,基础压环清单工程量为60.00m,φ10镀锌圆钢避雷网清单工程量为65.00m;其他工程量根据图纸计算,编制分部分项工程量清单,计算配电箱、各类灯具、配线等清单项目的综合单价与合价,完成答题卡表3-Ⅲ-10-3。

3.假定该分部分项工程费为35000.00元,其中人工费占分部分项工程费的20%,措施费1700.00元,其中安全生产措施费根据当地工程造价管理机构发布的规定按分部分项工程人工费的10%计取,计日工20个,综合单价300.00元/个,暂列金额5000.00元,专业工程暂估价8000.00元(含税),总承包服务费600.00元,增值税税率按照9%计取,按《建设工程工程量清单计价标准》GB/T50500—2024的要求,在答题卡表3-Ⅲ-10-4中列式计算该单位工程最高投标限价。(除特殊说明外,本题中各项费用均不含增值税可抵扣进项税)
(注:答题时不考虑配电箱的入户进线和配管,不考虑开关盒、灯头盒和接线盒等,计算过程和结果数据均保留两位小数)


参考答案暂无
解析:1.(1)配管配线工程量
1)AL-N1回路:
SC20(3线):(4.5-0.12+0.05-1.6-0.8)+1.80+2.47×14+3.80+1.50+(3+0.05-1.3)=45.46(m)
SC25(5线):1.30+(4.5-0.12+0.05-1.3)=4.43(m)
BV2.5:45.46×3+4.43×5+(0.6+0.8)×3=162.73(m)
2)AL-N2回路:
SC20:(4.5-0.12+0.05-1.6-0.8)+4.00+9.00+(4.5-0.12+0.05-3)×4+4.7+(4)5-0.12+0.05-1.3)=28.58(m)
BV2.5:28.58×3+(0.6+0.8)×3=89.94(m)
3)AL-C1回路:
SC32:(1.6+0.05)+(0.5+0.05)×3+2.80+15.20=21.30(m)
BV6:21.30×5+(0.3+0.3)×5×3+(0.8+0.6)×5=122.50(m)
4)AL-C2回路:
SC32:(1.6+0.05)+(0.5+0.05)×3+7.50+15.20=26.00(m)
BV6:26.00×5+(0.3+0.3)×5×3+(0.8+0.6)×5=146.00(m)
5)汇总:
SC20:45.46+28.58=74.04(m)
SC25:4.43m
SC32:21.30+26.00=47.30(m)
BV2.5:162.73+89.94=252.67(m)
BV6:122.50+146.00=268.50(m)
(2)防雷接地工程量
1)均压环:(19.8+8.2)×2=56.00(m)
2)避雷网:[(19.8+0.1×2)+(8.2+0.1×2)]×2×1.039=59.02(m)

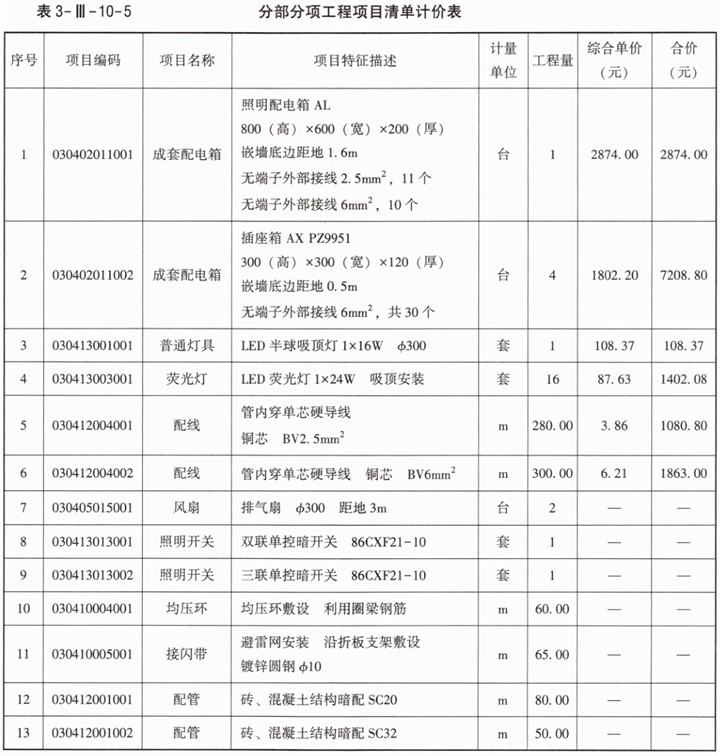

2.具体参见表3-Ⅲ-10-5。

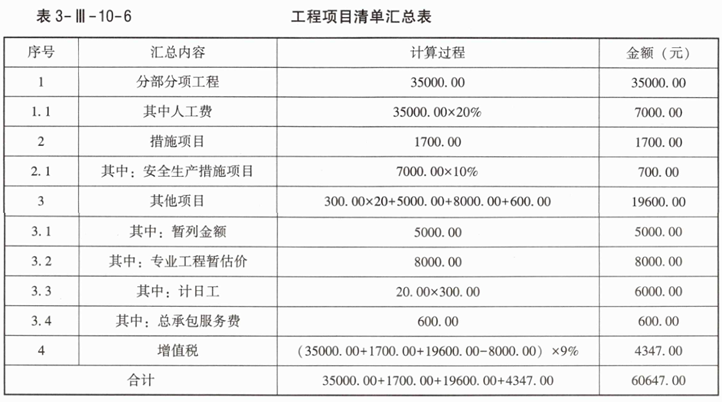

3.具体见表3-Ⅲ-10-6。


你可能喜欢

简答题(2013年)
某国有资金投资的大型建设项目,建设单位采用工程量清单公开招标方式进行施工招标。建设单位委托具有相应资质的招标代理机构编制了招标文件,招标文件包括如下规定:
(1)招标人设有最高投标限价和最低投标限价,高于最高投标限价或低于最低投标限价的投标人报价均按废标处理。
(2)投标人应对工程量清单进行复核,招标人不对工程量清单的准确性和完整性负责。
(3)招标人应在投标截止日后的90日内完成评标和公布中标候选人工作。投标和评标过程中发生如下事件:
事件1:投标人A对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间15日前向投标人书面提出了澄清申请。
事件2:投标人B在投标截止前10min以书面形式通知招标人撤回已递交的投标文件,并要求招标人5日内退还已经递交的投标保证金。
事件3:在评标过程中,投标人D主动对自己的投标文件向投标委员会提出书面澄清、说明。
事件4:在评标过程中,评标委员会发现投标人E和投标人F的招标文件中载明的项目管理成员中有一人为同一人。
问题:
1.招标文件中,除了投标人须知、图纸、技术标准和要求、投标文件格式外,还包括哪些内容?
2.分析招标代理机构编制的招标文件中(1)~(3)项规定是否妥当,并说明理由。
3.针对事件1和事件2,招标人应如何处理?
4.针对事件3和事件4,评标委员会应如何处理?

简答题(2014年)
某开发区国有资金投资办公楼建设项目,业主委托具有相应招标代理和造价咨询资质的机构编制了招标文件和招标控制价,并采用公开招标方式进行项目施工招标。
该项目招标公告和招标文件中的部分规定如下:
(1)招标人不接受联合体投标。
(2)投标人必须是国有企业或进入开发区合格承包商信息库的企业。
(3)投标人报价高于最高投标限价和低于最低投标限价的,均按废标处理。
(4)投标保证金的有效期应当超出投标有效期30天。
在项目投标及评标过程中发生了以下事件:
事件1:投标人A在对设计图纸和工程量清单复核时发现分部分项工程量清单中某分项工程的特征描述与设计图纸不符。
事件2:投标人B采用不平衡报价的策略,对前期工程量可能减少的工程适度提高了报价;对暂估价材料采用了与招标控制价中相同材料的单价计入了综合单价。
事件3:投标人C结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6;投高标中标后,经营效果可分为好、中、差三种可能,其概率分别为0.3、0.6、0.1,对应的损益值(未考虑参加投标费)分别为500万元、400万元、250万元;投低标中标后,经营效果同样可分为好、中、差三种可能,其概率分别为0.2、0.6、0.2,对应的损益值分别为300万元、200万元、100万元。编制投标文件以及参加投标的相关费用为3万元。经过评估,投标人C最终选择了投低标。
事件4:评标中评标委员会成员普遍认为招标人规定的评标时间不够。
问题:
1.根据《中华人民共和国招标投标法》(简称《招标投标法》)及其实施条例,逐一分析项目招标公告和招标文件中(1)~(4)项规定是否妥当,并分别说明理由。
2.事件1中,投标人A应当如何处理?
3.事件2中,投标人B的做法是否妥当?并说明理由。
4.事件3中,投标人C选择投低标是否合理?并通过计算说明理由。
5.针对事件4,招标人应当如何处理?并说明理由。

简答题(2015年)
某高校投资一建筑面积30000m²教学楼,拟采用工程量清单以公开招标方式施工招标。业主委托有相应招标和造价咨询资质的咨询企业编制招标文件和最高投标限价(最高限价5000万元)。咨询企业在编制招标文件和最高投标限价时,发生:
事件1:为响应业主对潜在投标人择优高要求,咨询企业项目经理在招标文件中设定:
(1)投标人资格条件之一是近5年必须承担过高校教学楼工程;
(2)投标人近5年获得过鲁班奖、本省省级质量奖等奖项作为加分条件;
(3)项目投标保证金为75万元,且必须从投标企业基本账户转出;
(4)中标人履约保证金为最高投标限价10%。
事件2:项目经理认为招标文件的合同条款是粗略条款,只需将政府有关部门的施工合同示范文本添加项目基本信息后,附在招标文件中即可。
事件3:招标文件编制人员研究评标办法时,项目经理认为本咨询企业以往招标项目常用综合评估法,要求编制人员也采用此法。
事件4:咨询企业技术负责人在审核项目成果文件时发现工程量清单中有漏项,要求修改。项目经理认为第二天需要向委托人提交且合同条款中已有漏项处理约定,故不用修改。
事件5:咨询企业负责人认为最高投标限价不用保密,因此接受了某拟投标人委托,为其提供报价咨询。
事件6:为控制投标报价水平,咨询企业和业主商定,以代表省内先进水平的A施工企业定额为依据,编制最高投标限价。
问题:
1.针对事件1,指出(1)~(4)内容是否妥当,说明理由。
2.针对事件2~6,分别指出相关行为、观点是否妥当,说明理由。
