简答题
(2015年)
某承包人在一多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技术经济分析。对各方案的技术经济指标打分见表2-2-1,并一致认为各经济指标重要程度为:F₁相对于F₂很重要,F₁相对于F₃较重要,F₂和F₄同等重要,F₃和F₅同等重要。
问题:
1.采用0~4评分法计算各技术经济指标的权重,将计算结果填入表2-2-2中。
2.列表计算各方案的功能指数,将计算结果填入表2-2-3中。
3.已知A、B、C三个施工方案的成本指数分别为0.3439、0.3167、0.3394,采用价值指数法选择最佳施工方案。
4.该工程合同工期为20个月,承包人报送并已获得监理工程师审核批准的网络进度计划如图2-2-1所示。开工前,因承包人工作班组调整,工作A和工作E要用同一个工作班组分别施工,承包人应如何合理调整该施工网络进度计划(绘制调整后的进度计划图)?新的网络进度计划的工期是否满足合同要求?关键工作有哪些?
(功能指数和价值指数的计算结果保留四位小数)
参考答案
暂无
解析:
1.参见表2-2-4。

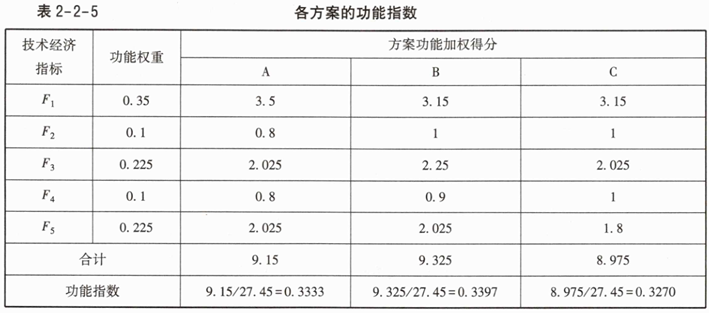

2.参见表2-2-5。
3.A方案价值指数=0.3333/0.3439=0.9692
B方案价值指数=0.3397/0.3167=1.0726
C方案价值指数=0.3270/0.3394=0.9635
因为B方案价值指数最大,所以选B方案。

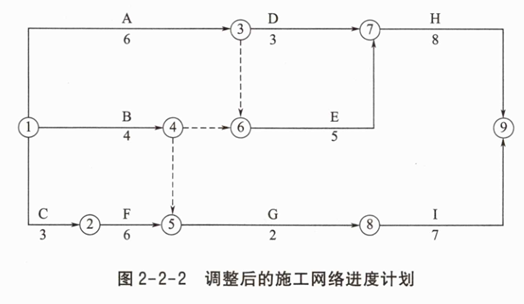

4.调整后的施工网络进度计划,如图2-2-2所示。
新的网络计划能够满足合同要求,关键工作为A、E、H,工期19个月。
点击查看答案
进入在线模考
你可能喜欢
简答题
(2016年)
某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。
施工过程中发生了以下事件:
事件1:施工前,施工单位拟定了三种隧洞开挖施工方案,并测算了各方案的施工成本,见表2-3-1。
当采用全断面法施工时,在地质条件不好的情况下,须改用其他施工方法,如果改用先拱后墙法施工,需再投入3300万元的施工准备工作成本。如果改用台阶法施工,需再投入1100万元的施工准备工作成本。
根据对地质勘探资料的分析评估,地质情况较好的可能性为0.6。
事件2:实际开工前发现地质情况不好,经综合考虑施工方案采用台阶法,造价师测算了按计划工期施工的施工成本、间接成本为2万元/天;直接成本每压缩工期5天增加30万元,每延长工期5天减少20万元。
问题:
1.绘制事件1中施工单位施工方案的决策树。
2.列式计算事件1中施工方案选择的决策过程,并按成本最低原则确定最佳施工方案。
3.事件2中,从经济的角度考虑,施工单位应压缩工期、延长工期还是按计划工期施工?说明理由。
4.事件2中,施工单位按计划工期施工的产值利润率为多少万元?若施工单位希望实现10%的产值利润率,应降低成本多少万元?
点击查看答案
进入在线模考
简答题
(2017年)
某企业拟建一座节能综合办公楼,建筑面积为25000m²,其工程设计方案部分资料如下:
A方案:采用装配式钢结构框架体系,预制钢筋混凝土叠合板楼板,装饰、保温、防水三合一复合外墙,双玻断桥铝合金外墙窗,叠合板上现浇珍珠岩保温屋面。单方造价为2020元/m²。
B方案:采用装配式钢筋混凝土框架体系,预制钢筋混凝土叠合板楼板,轻质大板外墙体,双玻铝合金外墙窗,现浇钢筋混凝土屋面板上水泥蛭石保温屋面。单方造价为1960元/m²。
C方案:采用现浇钢筋混凝土框架体系,现浇钢筋混凝土楼板,加气混凝土砌块铝板装饰外墙体,外墙窗和屋面做法同B方案。单方造价为1880元/m²。
各方案功能权重及得分,见表2-4-1。
问题:
1.简述价值工程中所述的“价值(V)”的含义,对于大型复杂的产品,应用价值工程的重点是在其寿命周期的哪些阶段?
2.运用价值工程原理进行计算,将计算结果分别填入表2-4-2~表2-4-4中,并选择最佳设计方案。
3.三个方案设计使用寿命均按50年计,基准折现率为10%,A方案年运行和维修费用为78万元,每10年大修一次,费用为900万元,已知B、C方案年度寿命周期经济成本分别为664.222万元和695.400万元,其他有关数据资料见表2-4-5“年金和现值系数表”。列式计算A方案的年度寿命周期经济成本,并运用最小年费用法选择最佳设计方案。
(计算过程保留四位小数,计算结果保留三位小数)
点击查看答案
进入在线模考
简答题
(2018年)
某设计院承担了长约1.8km的高速公路隧道工程项目的设计任务。为控制工程成本,拟对选定的设计方案进行价值工程分析。专家组选取了四个主要功能项目,7名专家进行了功能项目评价,其打分结果见表2-5-1。
经测算,该四个功能项目的目前成本见表2-5-2,其目标总成本拟限定在18700万元。
问题:
1.根据价值工程基本原理,简述提高产品价值的途径。
2.计算该设计方案中各功能项目得分。
3.计算该设计方案中各功能项目的价值指数、目标成本和目标成本降低额,将计算结果填写在表2-5-3中。
4.确定功能改进的前两项功能项目。
(计算过程保留四位小数,计算结果保留三位小数)
点击查看答案
