(2014年) 某施工单位制定了严格的成本管理制度,建立了规范、长效的成本管理流程,并构建了科学、实用的成本数据库。该施工单位拟参加某一公开-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消

参考答案暂无
解析:1.施工成本管理流程由成本预测、成本计划、成本控制、成本核算、成本分析、成本考核等环节构成,其中施工单位成本管理最基础的工作为成本核算。
2.设材料初始状态下报价的利润为x,则x/(8100-x)=3%,x=235.922(万元)设材料降价费为y万元,
[235.922+(1+8%)y]/[8100-235.922-(1+8%)y]=5%,y=138.70(万元)材料费需要降低138.70万元。

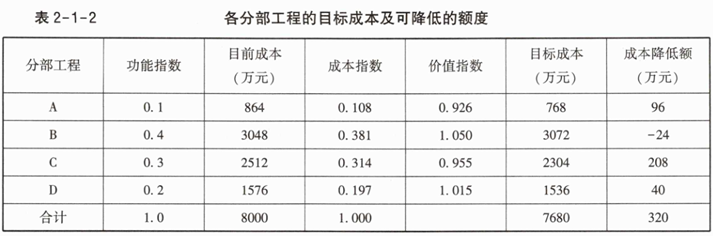

3.参见表2-1-2。

根据目标成本降低额的大小,改进顺序依次为C、A、D、B。

你可能喜欢

简答题(2017年)
某企业拟建一座节能综合办公楼,建筑面积为25000m²,其工程设计方案部分资料如下:
A方案:采用装配式钢结构框架体系,预制钢筋混凝土叠合板楼板,装饰、保温、防水三合一复合外墙,双玻断桥铝合金外墙窗,叠合板上现浇珍珠岩保温屋面。单方造价为2020元/m²。
B方案:采用装配式钢筋混凝土框架体系,预制钢筋混凝土叠合板楼板,轻质大板外墙体,双玻铝合金外墙窗,现浇钢筋混凝土屋面板上水泥蛭石保温屋面。单方造价为1960元/m²。
C方案:采用现浇钢筋混凝土框架体系,现浇钢筋混凝土楼板,加气混凝土砌块铝板装饰外墙体,外墙窗和屋面做法同B方案。单方造价为1880元/m²。
各方案功能权重及得分,见表2-4-1。

问题:
1.简述价值工程中所述的“价值(V)”的含义,对于大型复杂的产品,应用价值工程的重点是在其寿命周期的哪些阶段?
2.运用价值工程原理进行计算,将计算结果分别填入表2-4-2~表2-4-4中,并选择最佳设计方案。

3.三个方案设计使用寿命均按50年计,基准折现率为10%,A方案年运行和维修费用为78万元,每10年大修一次,费用为900万元,已知B、C方案年度寿命周期经济成本分别为664.222万元和695.400万元,其他有关数据资料见表2-4-5“年金和现值系数表”。列式计算A方案的年度寿命周期经济成本,并运用最小年费用法选择最佳设计方案。

(计算过程保留四位小数,计算结果保留三位小数)
