简答题管道和设备工程(2021年)
工程有关背景资料如下:
1.工厂某车间通风空调安装工程简化施工图见图3-Ⅱ-8-1,该车间层高为4.5m。

说明:
1.本工程为工厂某车间通风空调系统安装工程,层高为4.5m。
2.本车间采用1台恒温恒湿机进行室内空气调节,并配合土建砌筑混凝土基础和预埋地脚螺栓安装,其型号为YSL-DHS-225,外形尺寸为1200×1100×1900。
3.风管采用镀锌薄钢板矩形风管,法兰咬口连接,风管规格1000×320,板厚δ=1.0mm;风管规格800×320,板厚δ=0.75mm;风管规格600×320,板厚δ=0.6mm;风管规格480×480,板厚δ=0.5mm。
4.对开多叶调节阀为成品购买,成品铝合金方形散流器规格为480×480。
5.风管采用橡塑玻璃棉保温,保温层厚度为δ=30mm。
6.恒温恒湿机型号与尺寸为YSL-DHS-225,1200×1100×1900,重量为350kg,落地安装。
7.恒温恒湿机减振措施采用橡胶隔振垫δ=20mm,地脚螺栓规格φ=14mm,L=250mm。
图3-Ⅱ-8-1工厂某车间通风空调

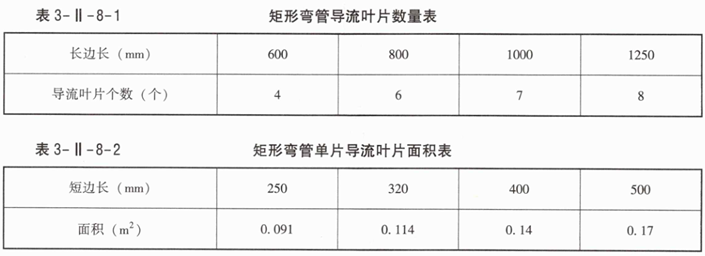

2.铝合金方型散流器(规格480×480)和多叶调节阀为成品购买,各种规格矩形弯管导流叶片数量见表3-Ⅱ-8-1,矩形弯管单片导流叶片面积见表3-Ⅱ-8-2。

3.相关分部分项工程量清单项目统一编码见表3-Ⅱ-8-3。

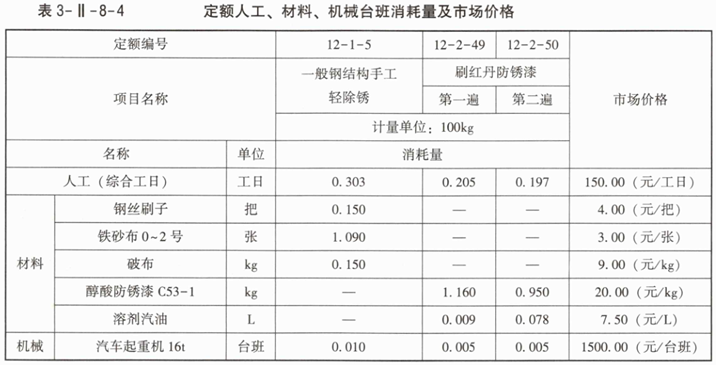

4.相关定额人工、材料、机械台班消耗量及市场价格见表3-Ⅱ-8-4。

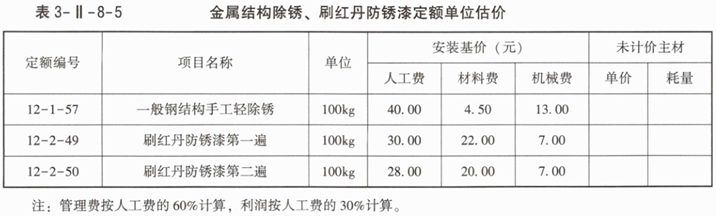

5.假设相关定额单位估价见表3-Ⅱ-8-5。

以上费用和单价均不包括增值税可抵扣进项税。
问题:
1.根据《通用安装工程工程量计算标准》GB/T50856—2024的规定,以及图3-Ⅱ-8-1所示内容和背景资料2,分别列式计算镀锌薄钢板、弯头导流叶片、帆布软接口、橡塑玻璃棉保温风管的清单工程量,并把计算式和计算结果填入表3-Ⅱ-8-6中。
2.假设风管工程量为150m²,风管支吊架、托架、法兰等普通金属结构工程量为795kg,其他工程量按给定的图纸计算,根据《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024、图3-Ⅱ-8-1、背景资料3,编制空调器、碳钢阀门、铝及铝合金散流器、金属结构刷油、通风工程检测、风管漏光试验与漏风试验的分部分项工程项目清单,并把编制结果填写到表3-Ⅱ-8-7中。

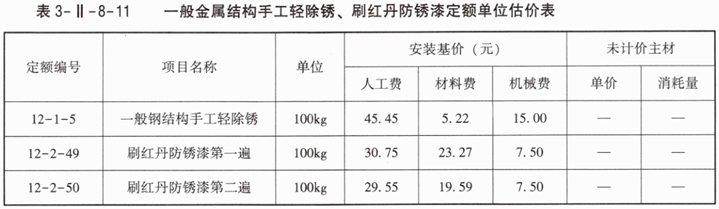

3.根据背景资料4编制一般金属结构手工轻除锈、刷红丹防锈漆定额单位估价表,并把编制结果填写到表3-Ⅱ-8-8中。
4.根据《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024、背景资料5,列式计算金属结构刷油项目的综合单价。
(计算结果保留两位小数)

参考答案暂无

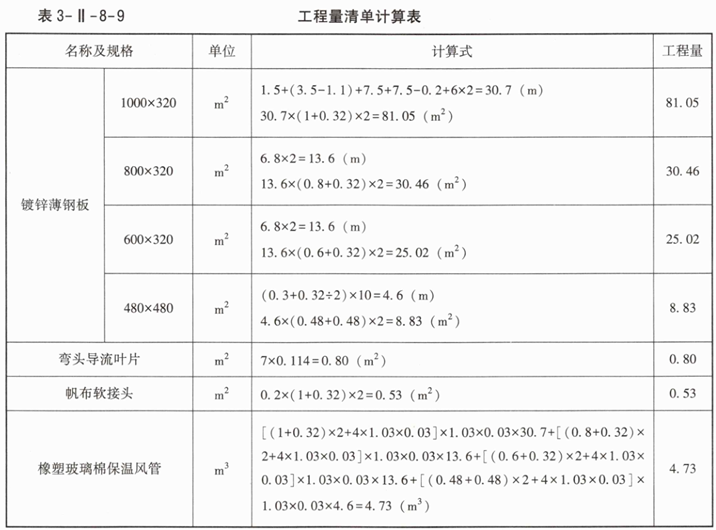

解析:1.参见表3-Ⅱ-8-9。

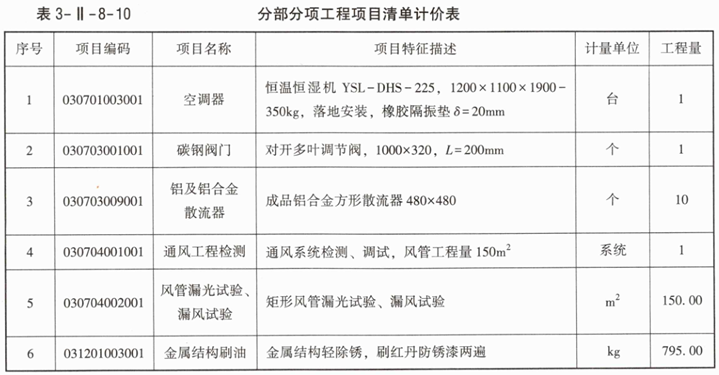

2.参见表3-Ⅱ-8-10。

3.参见表3-Ⅱ-8-11。

4.金属结构刷油综合单价=[40.00+4.50+13.00+40.00×(60%+30%)]÷100+[30.00+22.00+7.00+30.00×(60%+30%)]÷100+[28.00+20.00+7.00+28.00×(60%+30%)]÷100=2.60(元/kg)

你可能喜欢

简答题管道和设备工程(2022年)
1.某办公楼内卫生间的给水工程施工图,如图3-Ⅱ-9-1和图3-Ⅱ-9-2所示。

说明:
1.办公楼共7层,一层层高3.8m,二到七层层高3.6m,图中尺寸标注标高以“m”计,其他均以“mm”计。
2.管道采用PP-R塑料管及成品管件,热熔连接,成品管卡。
3.阀门采用螺纹球阀Q11F-16C,污水池上装铜质水嘴。
4.成套卫生器具安装按标准图集要求施工,所有附件均随卫生器具配套供应。洗脸盆为单柄单孔台上式安装,大便器为感应式冲洗阀蹲式大便器,小便器为感应式冲洗阀壁挂式安装,污水池为成品落地安装。
5.管道系统安装就位后,对给水管道进行水压试验和水冲洗。
图3-Ⅱ-9-2卫生间给水系统图
2.根据《通用安装工程工程量计算标准》GB/T50856—2024的规定,给水排水工程相关分部分项工程量清单项目的统一编码见表3-Ⅱ-9-1。

3.塑料给水管安装定额相关数据见表3-Ⅱ-9-2,表内费用均不包含增值税可抵扣进项税额。该工程的人工单价综合工日为100元/工日,管理费和利润分别占人工费的60%和30%。

4.经计算该办公楼管道安装工程的分部分项工程人材机费用合计为500000元,其中人工费占30%,管理费和利润分别占人工费的50%和25%。单价措施项目中仅有脚手架项目,脚手架搭拆的人材机费用24000元,其中人工费占25%;总价措施项目费中的安全生产措施费用根据当地工程造价管理机构发布的规定按分部分项工程人工费的20%计取,其他总价措施项目费用合计按分部分项工程人工费的15%计取,总价措施费中人工费占25%。
上述费用均不包含增值税可抵扣进项税额,增值税税率按9%计取。
问题:
1.按照图3-Ⅱ-9-1和图3-Ⅱ-9-2所示内容,按直埋(指敷设于室内地平面下埋地的管段)、明敷(指沿墙面架空敷设于室内明处的管段)分别列式计算给水管道安装项目分部分项清单工程量(注:管道工程量计算至支管与卫生器具相连的分支三通或末端弯头处止)。
2.根据《建设工程工程量清单计价标准》GB/T50500—2024、《通用安装工程工程量计算标准》GB/T50856—2024的规定,编制管道、阀门、卫生器具(污水池除外)安装项目的分部分项工程项目清单,填入表3-Ⅱ-9-3。

3.根据表3-Ⅱ-9-2给出的相关内容,列式计算dn40PP-R室内明敷塑料给水管道分部分项工程的综合单价。

简答题电气和自动化控制工程(2015年)
工程背景资料如下:
1.图3-Ⅲ-1-1所示为某标准厂房防雷接地平面图。

说明:1.室内外地平面高差0.60m,不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子的连接耗量。
2.接闪带采用25×4镀锌扁钢,沿屋顶女儿墙敷设。
3.引下线利用建筑物柱内主筋引下,每一处引下线均需焊接2根主筋,每一引下线离地平面1.8m处设一断接卡子。
4.户外接地母线均采用40×4镀锌扁钢,埋深0.7m。
5.接地极采用L50×50×5镀锌角钢制作,L=2.5m。
6.接地电阻要求小于10Ω。
7.图中标高单位以“m”计,其余均为“mm”。
图3-Ⅲ-1-1标准厂房防雷接地平面图
2.防雷接地工程的相关定额见表3-Ⅲ-1-1。

3.该工程的管理费和利润分别按人工费的30%和10%计算,人工单价为95元/工日。
4.相关分部分项工程量清单项目统一编码见表3-Ⅲ-1-2。

问题:
1.按照背景资料1~4和图3-Ⅲ-1-1所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,分别列式计算避雷网、避雷引下线(利用建筑物主筋作引下线不计附加长度)和接地母线的工程量,将计算式与结果填写在答题卡上,并在答题卡表3-Ⅲ-1-3中计算和编制各分部分项工程的综合单价与合价。

2.设定该工程“避雷引下线”项目的清单工程量为120m,其余条件均不变,根据背景材料的相关定额,计算“避雷引下线”的综合单价。(保留两位小数)
