电气和自动化控制工程(2015年) 工程背景资料如下: 1.图3-Ⅲ-1-1所示为某标准厂房防雷接地平面图。   说明:1.室内外-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消
简答题电气和自动化控制工程(2015年)
工程背景资料如下:
1.图3-Ⅲ-1-1所示为某标准厂房防雷接地平面图。

说明:1.室内外地平面高差0.60m,不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子的连接耗量。
2.接闪带采用25×4镀锌扁钢,沿屋顶女儿墙敷设。
3.引下线利用建筑物柱内主筋引下,每一处引下线均需焊接2根主筋,每一引下线离地平面1.8m处设一断接卡子。
4.户外接地母线均采用40×4镀锌扁钢,埋深0.7m。
5.接地极采用L50×50×5镀锌角钢制作,L=2.5m。
6.接地电阻要求小于10Ω。
7.图中标高单位以“m”计,其余均为“mm”。
图3-Ⅲ-1-1标准厂房防雷接地平面图
2.防雷接地工程的相关定额见表3-Ⅲ-1-1。

3.该工程的管理费和利润分别按人工费的30%和10%计算,人工单价为95元/工日。
4.相关分部分项工程量清单项目统一编码见表3-Ⅲ-1-2。

问题:
1.按照背景资料1~4和图3-Ⅲ-1-1所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,分别列式计算避雷网、避雷引下线(利用建筑物主筋作引下线不计附加长度)和接地母线的工程量,将计算式与结果填写在答题卡上,并在答题卡表3-Ⅲ-1-3中计算和编制各分部分项工程的综合单价与合价。

2.设定该工程“避雷引下线”项目的清单工程量为120m,其余条件均不变,根据背景材料的相关定额,计算“避雷引下线”的综合单价。(保留两位小数)

参考答案暂无
解析:1.(1)接闪带(25×4镀锌扁钢)工程量计算:
[(8+14+8)×2+(11.5+2.5)×4+(21-18)×4]×(1+3.9%)=132.99(m)
或:{[(11.5+2.5)×2+8×2]×2+14×2+(21-18)×4}×(1+3.9%)=132.99(m)
(2)避雷引下线(利用建筑物主筋作引下线不计附加长度)工程量计算:
(21-1.8+0.6)×4+(18-1.8+0.6)×2=79.2+33.6=112.80(m)
(3)接地母线(埋地40×4镀锌扁钢)工程量计算:
[5×18+(3+0.7+1.8)×5+(3+2.5+0.7+1.8)]×(1+3.9%)=130.39(m)
或:[5×18+3×6+2.5+(1.8+0.7)×6]×(1+3.9%)=130.39(m)

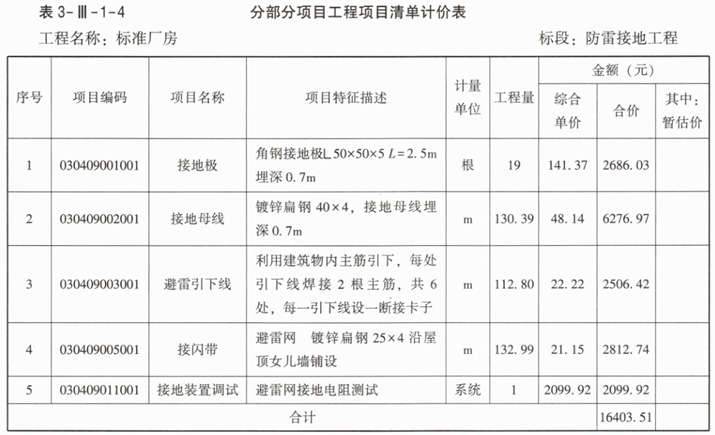

具体见表3-Ⅲ-1-4。

2.“避雷引下线”综合单价=[77.90×(1+30%+10%)+16.35+67.41]÷10+[342.00×(1+30%+10%)+108.42+0.45]×6÷120÷10=22.22(元)

你可能喜欢

简答题电气和自动化控制工程(2017年)
工程背景资料如下:
1.图3-Ⅲ-3-1为某配电房电气平面图,图3-Ⅲ-3-2为配电箱系统图,表3-Ⅲ-3-1为设备材料表。该建筑物为单层平屋面砖、混凝土结构,建筑物室内净高为4.00m,图中括号内数字表示线路水平长度,配管进入地面或顶板内深度均按0.05m计算,穿管规格:BV2.5mm²导线穿3~5根,均采用刚性阻燃管PC20,其余按系统图。


2.该工程的相关定额、主材单价及损耗率见表3-Ⅲ-3-2。



3.该工程的人工费单价(综合普工、一般技工和高级技工)为100元/工日,管理费和利润分别按人工费的40%和20%计算。
4.相关分部分项工程量清单项目编码及项目名称见表3-Ⅲ-3-3。

问题:
1.按照背景资料1~4和图3-Ⅲ-3-1及图3-Ⅲ-3-2所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算各分部分项工程量,并将配管(PC20、PC40)和配线(BV2.5mm²、BV16mm²)的工程量计算式与结果填写在指定位置,见表3-Ⅲ-3-4;计算各分部分项工程的综合单价与合价,编制完成表3-Ⅲ-3-5。(答题时不考虑总照明配电箱的进线管道和电缆,不考虑开关盒和灯头盒)


2.设定“该工程总照明配电箱AL”的清单工程量为1台,其余条件均不变,根据背景资料中的相关数据,列式计算配电箱AL综合单价。
(计算结果保留两位小数)

简答题电气和自动化控制工程(2018年)
1.某配电间照明平面图、插座平面图、配电箱系统接线图、防雷接地平面图、防雷平面图分别如图3-Ⅲ-4-1~图3-Ⅲ-4-5所示。设备材料表见表3-Ⅲ-4-1。该建筑物为单层平屋面砖混结构,建筑物室内净高为4.40m。






图中括号内数字表示线路水平长度(单位:m),配管进入地面或顶板内深度均按0.05m;穿管规格:2~3根BV2.5mm²穿SC15,4~6根BV2.5mm²穿SC20,其余按系统接线图。
2.该工程的相关定额、主材单价及损耗率,见表3-Ⅲ-4-2。表内费用均不包含增值税可抵扣进项税额。

3.该工程的人工工日单价(普工、一般技工和高级技工)综合为100元/工日,管理费和利润分别按人工费的45%和15%计算。
4.相关分部分项工程量清单项目编码及项目名称,见表3-Ⅲ-4-3。

问题:
1.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算配管(SC15、SC20)、配线(BV2.5mm²)、避雷网及均压环的工程量,将计算过程填入表3-Ⅲ-4-4“分部分项工程量计算表”中。

2.假定该工程“沿女儿墙敷设的避雷网”清单工程量为80m,其余条件均不变,根据背景资料的相关数据,列式计算“沿女儿墙敷设的避雷网”综合单价。
3.编制该工程的“分部分项工程项目清单计价表”(表3-Ⅲ-4-5)(不考虑配电箱的进线管道和电缆,不考虑开关盒和灯头盒,防雷接地不考虑除避雷网、均压环以外的部分)。
