取消
参考答案暂无
解析:问题1:D
附:解题思路

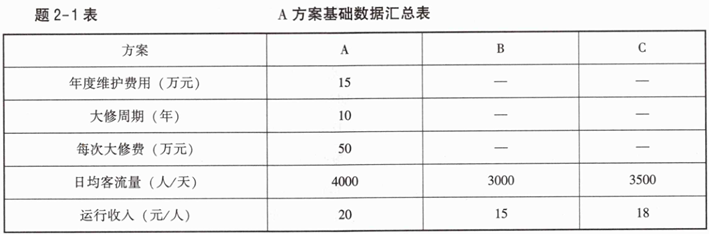

A方案全寿命周期年度费用

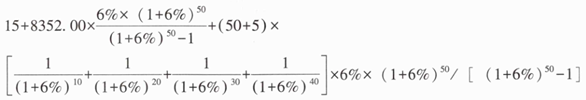

=15+8352.00×0.063+(50+5)×(0.558+0.312+0.174+0.097)×0.063=545.13(万元)
问题2:BC
附:解题思路
计算A方案的年度费用效率CEᴀ
(1)年度系统效率SEᴀ
SEᴀ=4000×20×360/10000=2880(万元)
(2)CEᴀ=SEᴀ/LCCᴀ=2880/545.13=5.28
计算B方案的年度费用效率CEB
(1)年度系统效率SEB
SEB=3000×15×360/10000=1620(万元)
(2)CEB=SEB/LCCB=1620/504.77=3.21
计算C方案的年度费用效率CEC
(1)年度系统效率SEC
SEC=3500×18×360/10000=2268万元
(2)CEc=SEc/LCCc=2268/542.98=4.18
由于A方案的费用效率最高,因此,应选择A方案。
问题3:

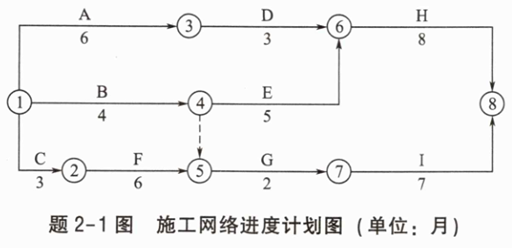

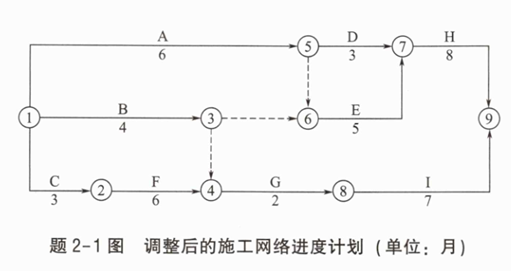

调整后的施工网络进度计划如题2-1图所示。
该网络进度计划的计算工期为19个月,不能满足合同要求。
调整方案:压缩H工作1个月。
因为,该网络进度计划的关键工作为:A、E、H。

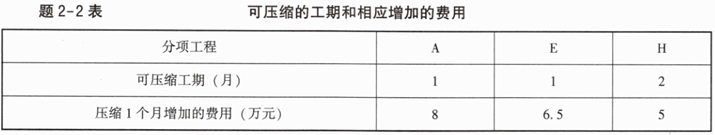

应该压缩H工作总持续时间1个月才能按合同工期完成,并且可以与I工作同时完成,而H工作可压缩1个月且相应增加的费用最少。
问题4:
不亏本的前提下,设允许的最长工期为A天,则:
10900=9900+(A-500)×20+(A-470)×5
A=534(天)
按最可能工期组织施工的利润额为:
10900-9900-(500-485)×25-(485-470)×5=550(万元)
相应的成本利润率=550/(10900-550)=5.31%
