简答题I土木建筑工程
某剪力墙结构住宅,剪力墙厚200mm,标准层建筑平面由A1户型和B1户型组成,详见题5-I-1图。客厅、餐厅、卧室楼板采用桁架混凝土叠合板,混凝土采用C30。
A1户型开间轴线尺寸为3600mm,进深轴线尺寸为4900mm,该楼板按单向板布置叠合板,叠合板的厚度取130mm,底板60mm,后浇叠合层70mm。
B1户型开间轴线尺寸为5700mm,进深轴线尺寸为4900mm,该楼板按双向板布置叠合板,叠合板的厚度取130mm,底板60mm,后浇叠合层70mm。
叠合板的支座条件详见题5-I-2图。根据设计计算,底板的布置详见题5-I-3图。叠合板的参数详见题5-I-1表。



叠合板、后浇混凝土的定额详见题5-I-2表。
问题:

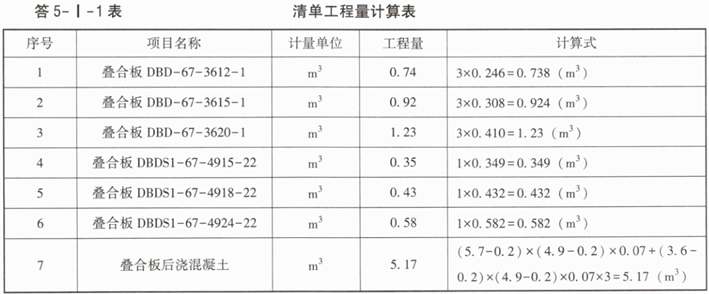

1.根据施工图纸及技术参数,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024的计算规则,在题5-I-3表中列式计算该住宅工程分部分项工程量。

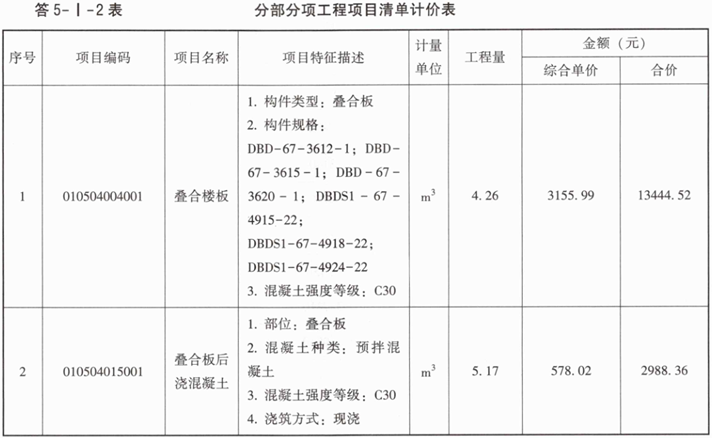

2.已知叠合板的清单项目编码为010504004,后浇混凝土的清单项目编码为010504015,该工程的企业管理费按人工、机械费之和的25%计取,利润按人工、机械费之和的16%计取。按《建设工程工程量清单计价标准》GB/T50500—2024的要求,结合消耗量定额基价表,列式计算叠合楼板、叠合板后浇混凝土综合单价,并补充填写题5-I-4表。

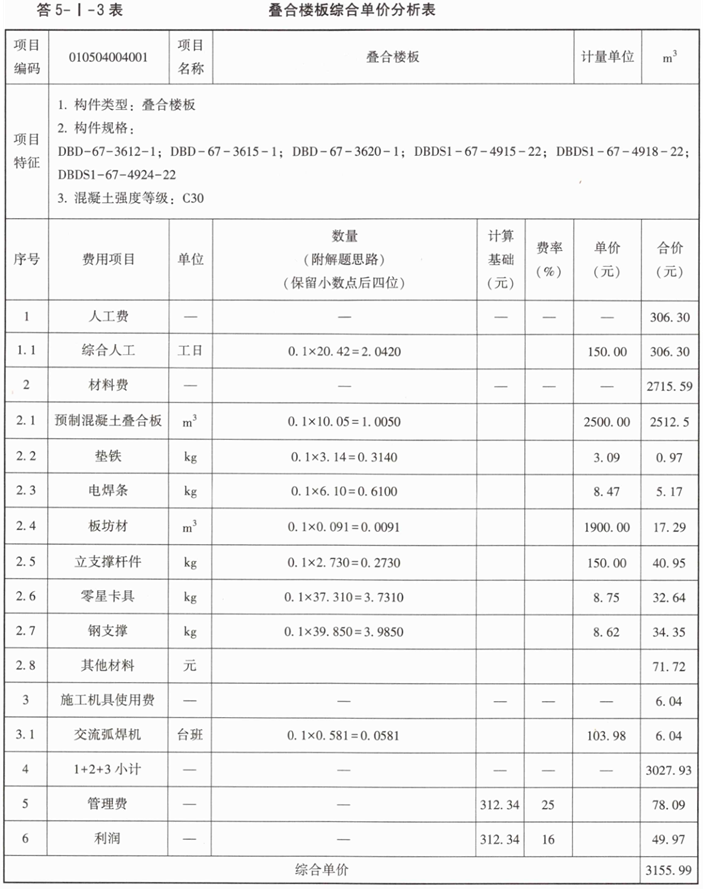

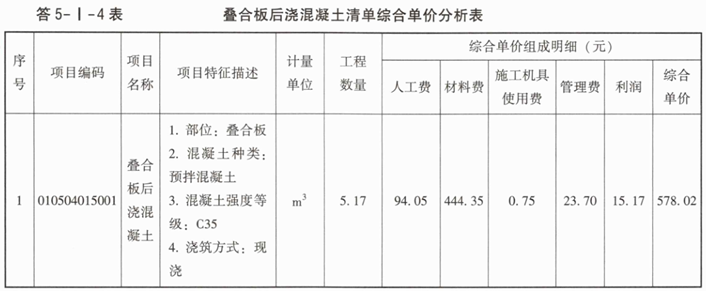

3.填写完成题5-I-5表、题5-I-6表中叠合板与后浇混凝土的综合单价分析表。

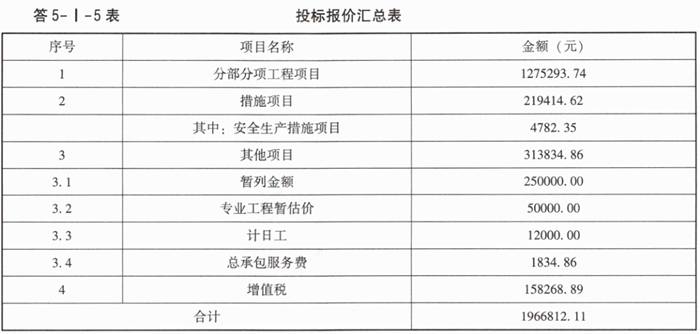

4.假定某施工企业拟投标该工程,计算得出该工程的分部分项工程费为1275293.74元(其中,人工费、机具使用费占比为25%),措施项目费为219414.62元(其中,安全生产措施费按分部分项费用中人工费、机具费之和的1.5%计),其他项目费用为:暂列金额250000元,专业工程暂估价50000元,总承包服务费可按不含税专业工程暂估价的4%计取,计日工60工日,每工日综合单价按200元计。增值税税率均按9%计,补充完成该工程的投标报价汇总表(题5-I-7表)。

(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果保留两位小数)
