简答题某国有资金投资的某重点工程项目计划于2025年8月1日开工,招标人采用公开招标方式进行项目施工招标投标过程中发生了以下事件:
事件一:该项目的最高投标限价为1096万元,所以投标保证金统一定为25万元,其有效期从递交投标文件时算起总计60天。
事件二:2025年4月30日招标人向C企业发出了中标通知书,5月2日C企业收到中标通知书,双方于5月18日签订了书面合同。
最终某施工承包商与业主按2024版工程量清单计价方式和《建设工程施工合同(示范文本)》(GF—2017—0201)签订了施工单价合同,工期91天,从8月1日至10月30日。合同专用条款约定,采用综合单价形式计价;人工日工资标准为180元;管理费和利润分别为人工费用的25%、10%(人员窝工计取管理费为人工费用的10%);增值税税率9%。工期奖罚1000元/天(含税费),施工单位制订的施工进度计划见题3-1表,并得到监理工程师的批准。

说明:
1.施工顺序A-B-C-D;B施工过程所需的主要材料由业主供应;
2.施工过程A为一个施工段;施工B、C、D分三个施工段;
3.施工过程B、C之间有1周技术间歇;
4.每个施工过程由一个专业施工队完成。
5.人工、机械使用计划:
施工过程A专业施工队由5人组成,使用A机械一台,租赁费1000元/台班。
施工过程B专业施工队由15人组成,使用B机械一台,台班单价300元/台班,折旧费150元/台班。
施工过程C专业施工队由15人组成。
施工过程D专业施工队由10人组成,使用D机械一台,台班单价400元/台班,折旧费200元/台班。
在同一施工段上,如果某先行施工过程因索赔事件发生而延误,但已知其延长时间与后续施工过程的计划开始作业时间间隔超过10天时,承包商不能就先行施工过程作业时间延误对后续施工过程的人员窝工和机械闲置提出费用索赔。承包商对此表示接受,并写入专用合同条款。
合同按期开工,在施工过程中发生如下事件:
事件1:8月2日工作A施工时,遇特大罕见暴雨停工3天,停工期间按照发包人要求照管工地,现场看护人员2名,工日单价200元;雨后清理基坑5名工人,用工2天;模板和脚手架损坏修理费1000元。
事件2:原计划8月15日晨进场的业主供应材料于5月22日晚才进场。
事件3:施工过程B第2施工段施工时由于施工机械故障停工2天。
事件4:施工过程D开工前,监理工程师要求对前道工序的隐蔽工程进行重新检验,承包商派10名工人中的2人配合检验并重新覆盖,所用材料1000元。检查结果符合规范要求,施工过程D拖延开工2天。
以上费用都不含税,其余工作与计划一致。
问题:
1.招标投标过程中事件一、二是否妥当?说明理由。
2.分别说明承包商能否就上述事件1~事件4向业主提出工期和(或)费用索赔,并说明理由。
3.施工过程D第3段实际开工日期为第几天?
4.承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少元?
5.如果该工程窝工补偿标准为50元/工日,分别计算承包商在事件1~事件4中得到的费用索赔款各为多少元?费用索赔款总额为多少元?
(计算结果保留两位小数)

参考答案暂无
解析:问题1:
事件一:不妥当。理由:投标保证金不能超过项目预算价的2%。
事件二:其有效期从递交投标文件时算起总计60天,不妥当。理由:有效期应从投标文件截止时间算起。
问题2:
事件1:能够提出工期索赔,因为施工过程A没有机动时间,罕见暴雨按不可抗力处理。能够提出费用索赔,根据不可抗力的处理原则,雨后清理基坑的费用应由业主承担;但模板和脚手架损坏修理费以及停工期间人员窝工和机械闲置损失应由承包商自己承担。因不可抗力引起暂停施工的,停工期间按照发包人要求照管、清理、修复工程的费用和发包人要求留驻施工现场必要的管理与保卫人员工资,以及按发包人要求留驻现场待工人员的工资应由发包人承担。
事件2:能够提出工期索赔,因为施工过程B的第1施工段没有机动时间,业主供应材料晚进场属于业主应承担的责任。能够提出费用索赔,业主供应材料晚进场属于业主应承担的责任,给承包商造成的人和机械窝工费用损失应由业主承担。
事件3:不能够提出工期和费用索赔,因为施工机械故障是承包商的责任,造成的损失应由承包商自己承担。提示:此事件发生后,D工作第一施工段有2天的机动时间。
事件4:能够提出费用索赔,监理工程师要求重新检验的,查验结果合格,造成的费用损失由业主承担,但不能提出工期索赔,因为拖延的2天没有超过施工过程D第1段2天的机动时间。
问题3:
施工过程D第3段实际开工日期为第88天早晨或第87天末。
问题4:
事件1:工期索赔5天。
事件2:工期索赔8-5=3(天)。
事件3:工期索赔0天。
事件4:工期索赔0天。
总计工期索赔:8天。
该工程实际工期为:91+8+2=101(天)。
工期罚款为:[101-(91+8)]×1000=2000(元)。
问题5:
事件1:2×3×180×(1+9%)+5×2×180×(1+25%+10%)×1.09=3825.90(元)
事件2:(15×3×50×1.1+150×3)×1.09=3188.25(元)
事件3:(2×2×180×1.25+8×2×50×1.1+200×2+1000)×1.09=3466.20(元)
说明:此条按2024版工程量清单计价标准处理,因发包人的原因给承包人造成经济损失和(或)工期延长的,发包人应合理延长受影响的工期,并补偿给承包人造成的损失和(或)直接费用,不包括利润。
总额为:3825.90+3188.25+3466.20=10480.35(元)

你可能喜欢

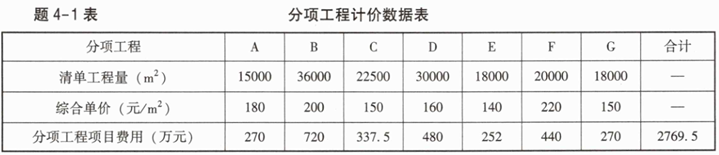

简答题某工程采用2024版工程量清单计价标准施工招标,确定某承包商中标。甲乙双方签订了单价合同,其中分项工程的清单工程量和投标综合单价见题4-1表。工程合同工期12个月,措施项目费84万元(含安全生产措施费16万元),其他项目费100万元(含暂列金额27万元,计日工3万元,专业工程暂估价67万元,总承包服务费3万元),增值税税率为9%。
有关工程支付的条款如下:
1.材料预付款为合同价(扣除暂列金额、计日工)的20%,在开工前7日支付,在第2~9个月均匀扣回。
2.合同中的安全生产措施费在开工后的第1个月支付60%,剩余的安全生产措施费在第2~6个月的工程进度款中均匀支付。其他措施费在前9个月的工程进度款中均匀支付。
3.工程进度款按月结算,在每次工程款中按3%的比例扣留工程质量保证金。
4.施工期间第2~6月分项工程结算价格综合调整系数为1.1,第7~12月分项工程结算价格综合调整系数为1.2,措施项目费用包干使用。

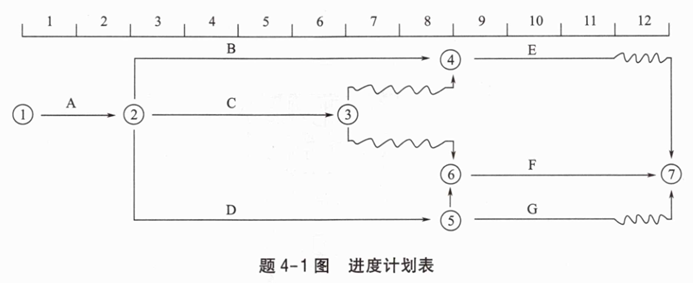

经监理工程师批准的进度计划,如题4-1图所示(各分项工程各月计划进度和实际进度均为匀速进行)。
根据核实的有关记录,有如下几项事件应该在工程进度款中予以考虑:
1.第1个月双方确认的计日工费用为3万元,其作业对工期无影响。
2.第6个月末检查工程进度时,A工作已按照计划全部完成,B工作已完成1/2,C工作刚好完成,D工作已完成1/3。(经监理工程师核实,均为承包人责任)

3.专业工程由承包人中标,第11个月发包人批复专业工程实际价款67万元。
4.第12个月业主批复的索赔款5万元,工期不受影响。
5.实际工期与计划工期一致。
(以上各费用项目价格均不包含增值税可抵扣进项税额)。
问题:(以“万元”为单位,计算结果均保留三位小数)
1.列式计算该项目的签约合同价及材料预付款。
2.列式计算第1个月业主应支付工程款。
3.列式计算第2个月业主应支付工程款。
4.根据第6个月末的检查结果,绘制实际进度前锋线,并分析第6个月末分项工程的进度偏差(投资额表示),如果后6个月按原计划进行,分析说明B、D工作对合同工期的影响。
5.列式计算该项目的实际总造价。

简答题I土木建筑工程

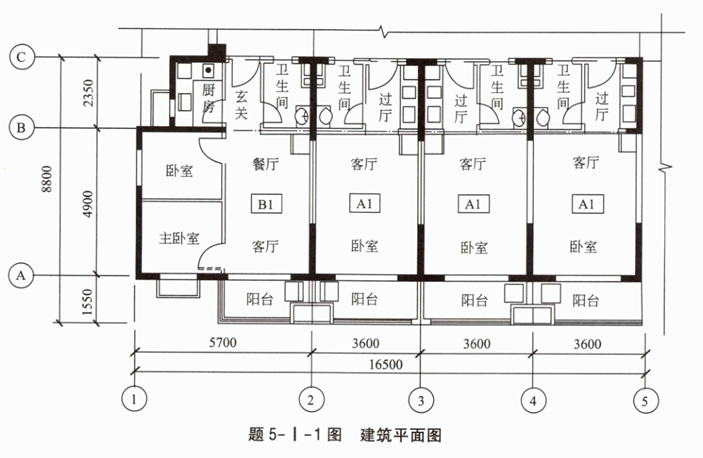

某剪力墙结构住宅,剪力墙厚200mm,标准层建筑平面由A1户型和B1户型组成,详见题5-I-1图。客厅、餐厅、卧室楼板采用桁架混凝土叠合板,混凝土采用C30。
A1户型开间轴线尺寸为3600mm,进深轴线尺寸为4900mm,该楼板按单向板布置叠合板,叠合板的厚度取130mm,底板60mm,后浇叠合层70mm。
B1户型开间轴线尺寸为5700mm,进深轴线尺寸为4900mm,该楼板按双向板布置叠合板,叠合板的厚度取130mm,底板60mm,后浇叠合层70mm。

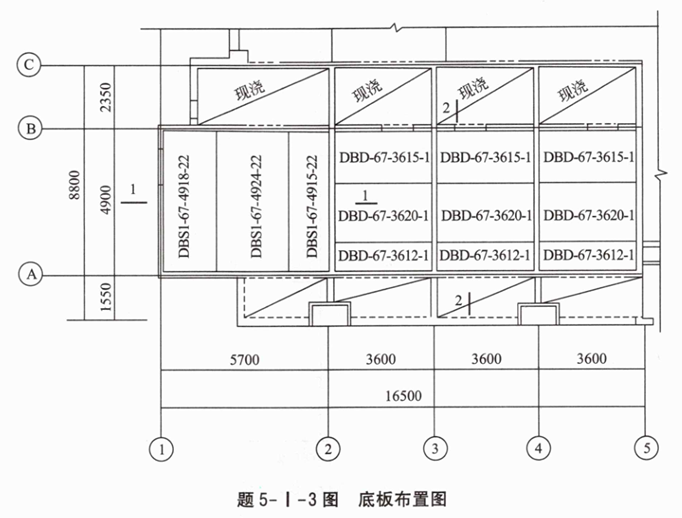

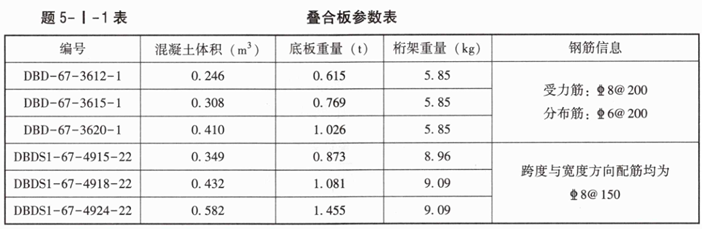

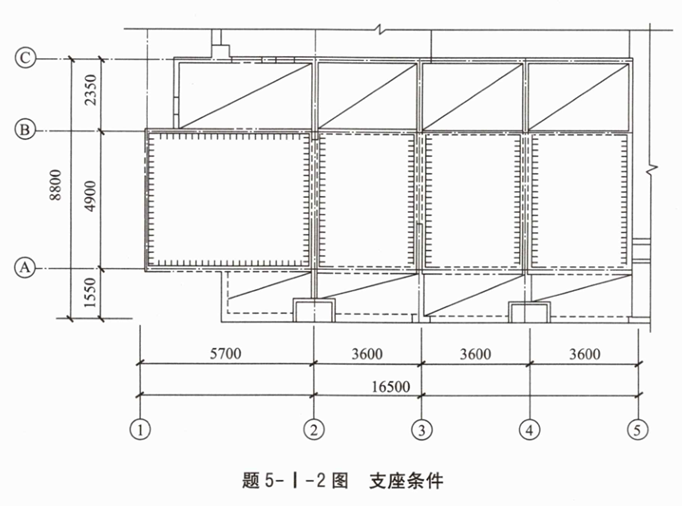

叠合板的支座条件详见题5-I-2图。根据设计计算,底板的布置详见题5-I-3图。叠合板的参数详见题5-I-1表。




叠合板、后浇混凝土的定额详见题5-I-2表。

问题:
1.根据施工图纸及技术参数,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024的计算规则,在题5-I-3表中列式计算该住宅工程分部分项工程量。

2.已知叠合板的清单项目编码为010504004,后浇混凝土的清单项目编码为010504015,该工程的企业管理费按人工、机械费之和的25%计取,利润按人工、机械费之和的16%计取。按《建设工程工程量清单计价标准》GB/T50500—2024的要求,结合消耗量定额基价表,列式计算叠合楼板、叠合板后浇混凝土综合单价,并补充填写题5-I-4表。

3.填写完成题5-I-5表、题5-I-6表中叠合板与后浇混凝土的综合单价分析表。


4.假定某施工企业拟投标该工程,计算得出该工程的分部分项工程费为1275293.74元(其中,人工费、机具使用费占比为25%),措施项目费为219414.62元(其中,安全生产措施费按分部分项费用中人工费、机具费之和的1.5%计),其他项目费用为:暂列金额250000元,专业工程暂估价50000元,总承包服务费可按不含税专业工程暂估价的4%计取,计日工60工日,每工日综合单价按200元计。增值税税率均按9%计,补充完成该工程的投标报价汇总表(题5-I-7表)。

 (上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果保留两位小数)
