Ⅱ管道和设备工程 工程背景资料如下: 1.题5-Ⅱ-1图为某泵房工艺管道系统安装图。       说明: 1.-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消
简答题Ⅱ管道和设备工程
工程背景资料如下:

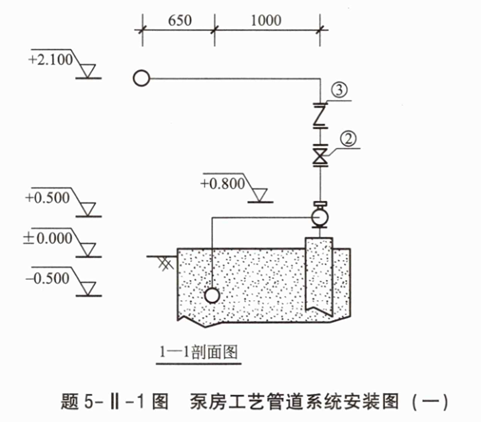

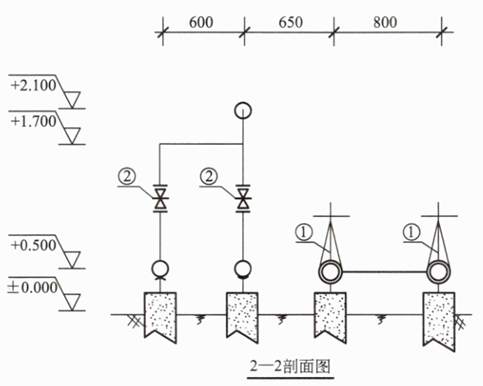

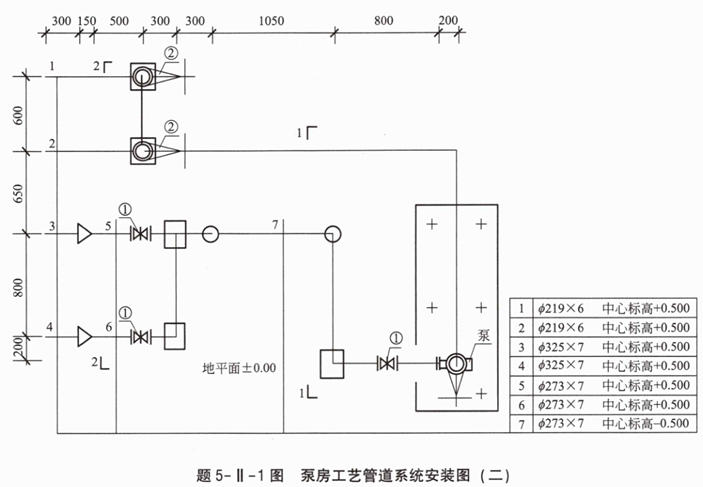

1.题5-Ⅱ-1图为某泵房工艺管道系统安装图。



说明:
1.本图所示为某加压泵房工艺管道系统安装图,泵的入口设计工作压力为1.0MPa,出口设计工作压力为2.0MPa。
2.图注尺寸单位:标高以“m”计,其余均以“mm”计。
3.管道为碳钢无缝钢管、氩电联焊,采用成品管件焊接连接。
4.所有泵前管道的法兰为碳钢平焊法兰,泵后管道的法兰为碳钢对焊法兰。
5.图中所有的阀门均为法兰式连接,泵前的阀门类型有闸阀Z41H-16C,泵后的阀门类型有止回阀H44H-25C和闸阀Z41H-25C。
6.管道系统安装就位后,对管线的焊口进行无损探伤。其中法兰处焊口采用100%超声波探伤;φ273×7管线的地下管段焊缝采用X射线探伤,片子的规格为80mm×150mm,焊口按4个计。
7.管道系统安装完毕后,均按设计压力的1.5倍进行水压试验,合格后再进行水冲洗。地上管道外壁喷砂除锈,环氧漆三遍防腐:埋地管道外壁机械除锈,生漆两遍防腐。
2.设定该泵房工艺管道系统清单工程量有关情况如下:
φ219×6管道为10m;φ273×7管道为6.5m,其中地下2.0m;φ325×7管道为1m。

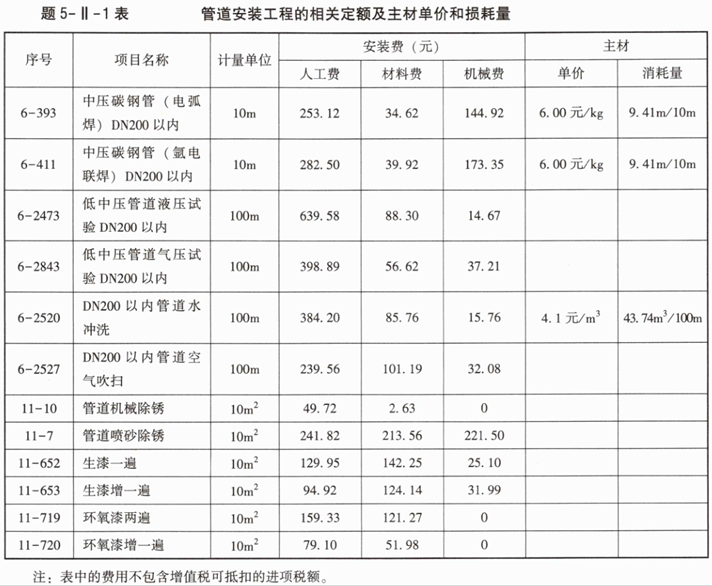

3.管道安装工程的相关定额及主材单价和损耗量见题5-Ⅱ-1表。
4.该工程的人工费单价综合为120元/工日,管理费和利润分别为人工费的45%和55%。

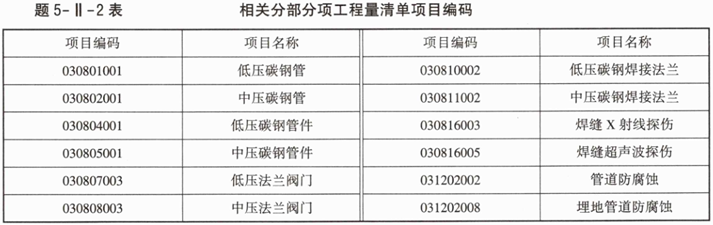

5.相关分部分项工程量清单项目编码见题5-Ⅱ-2表。


问题:
1.按照题5-Ⅱ-1图所示内容,列式计算管道(区分地上、地下)、射线探伤、超声波探伤、防腐蚀项目的清单工程量。
2.按照背景资料2、5中给出的管道清单工程量及相关项目统一编码,以及题5-Ⅱ-1图中所示的阀门数量和规定的管道安装技术要求,在题5-Ⅱ-3表中,编制管道、管件、阀门、法兰、防腐蚀项目、射线探伤、超声波探伤的分部分项工程量清单与计价表。
3.按照背景资料3中的相关定额,列式计算φ219×6管道外壁防腐蚀(单重31.6kg/m)的工程量清单综合单价。
(“数量”栏保留三位小数,其余保留两位小数)

参考答案暂无

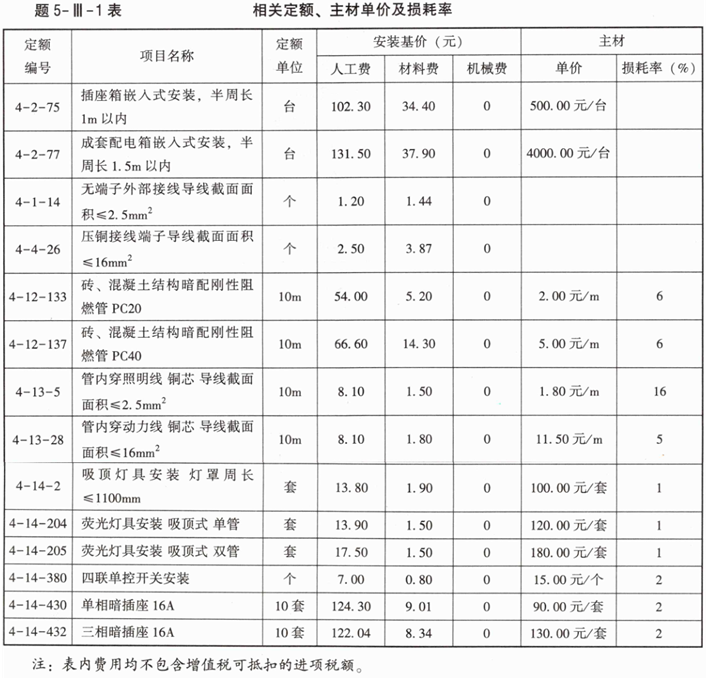

解析:问题1:
1.管道:
(1)φ325×7碳钢无缝钢管的工程量计算式:
地上:(0.3+0.15)×2=0.90(m)
(2)φ273×7碳钢无缝钢管的工程量计算式:
地上:(0.5+0.3)×2+0.8+0.3+0.5+0.5+0.8+0.2+0.8=5.50(m)
地下:0.5+1.05+0.5=2.05(m)
共计:5.50+2.05=7.55(m)
(3)φ219×6碳钢无缝钢管的工程量计算式:
地上:(0.3+0.15+0.5+1.7-0.5)×2+0.6+(2.1-1.7)+(0.3+0.3+1.05+0.8+0.2)+(0.65+0.8+0.2)+(2.1-0.8)=10.90(m)
2.无损探伤:
(1)φ273×7管线的地下管段X射线探伤工程量计算式:
0.273×3.14÷(0.15-0.025×2)=8.58(张),取9张
4个焊口的胶片数合计4×9=36(张)
(2)φ273×7管线的法兰有7片,超声波探伤为7口。
(3)φ219×6管线的法兰有9片,超声波探伤为9口。
3.防腐蚀:
(1)地上管道:3.14×(0.325×0.9+0.273×5.5+0.219×10.9)=13.13(m²)
(2)地下管道:3.14×0.273×2.05=1.76(m²)
问题2:

问题3:
φ219×6管道外壁防腐蚀综合单价=[241.82×(1+45%+55%)+213.56+221.50]÷10+[159.33×(1+45%+55%)+121.27]÷10+[79.10×(1+45%+55%)+51.98]÷10=156.88(元)

你可能喜欢

简答题Ⅲ电气和自动化控制工程
工程背景资料如下:
1.题5-Ⅲ-1图为某配电房电气平面图,题5-Ⅲ-2图为配电箱系统图、设备材料表。该建筑物为单层平屋面砖、混凝土结构,建筑物室内净高为4.00m,雨篷板底距室外地平面3.5m。图中括号内数字表示线路水平长度,配管进入地面或顶板内深度均按0.05m,穿管规格:BV2.5mm²导线穿3~5根,均采用刚性阻燃管PC20,其余按系统图。

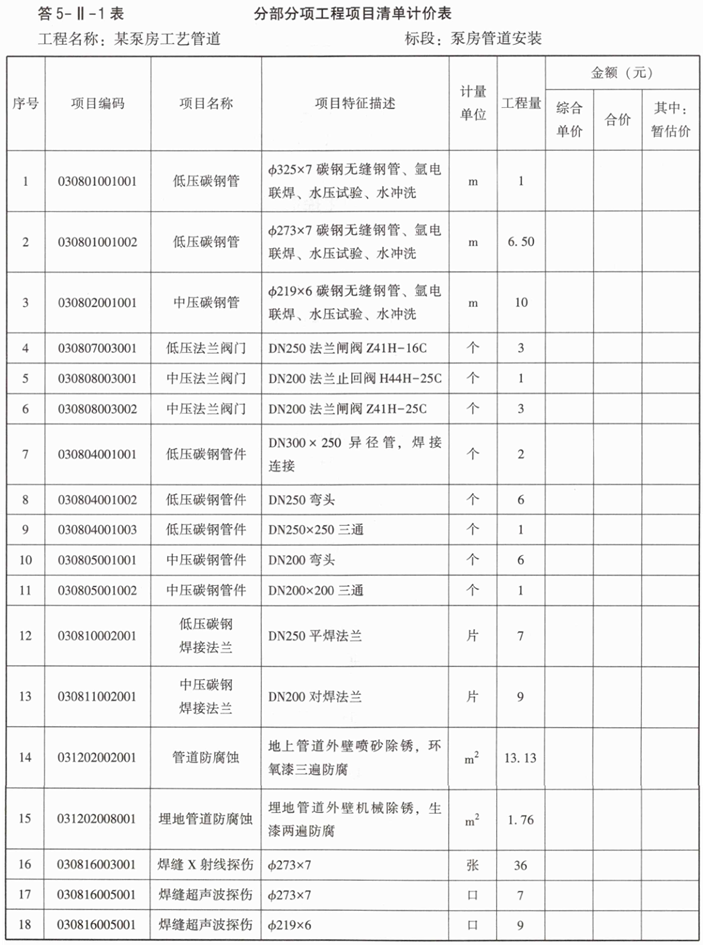

2.该工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.该工程的人工费单价(综合普工、一般技工和高级技工)为100元/工日,管理费和利润分别按人工费的40%和20%计算。
4.相关分部分项工程量清单项目编码及项目名称见题5-Ⅲ-2表。

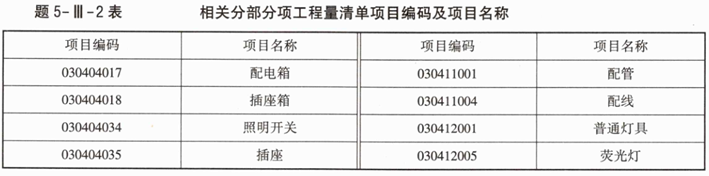

问题:
1.按照背景资料1~4和题5-Ⅲ-1图及题5-Ⅲ-2图所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2014和《通用安装工程工程量计算标准》GB/T50856—2014的规定,列式计算配管(PC20、PC40)和配线(BV2.5mm²、BV16mm²)的清单工程量;计算各分部分项工程的清单工程量及综合单价与合价,编制完成题5-Ⅲ-3表“分部分项工程项目清单计价表”(答题时不考虑总照明配电箱的进线管道和电缆,不考虑开关盒和灯头盒)。

2.设定该工程“总照明配电箱AL”的清单工程量为1台,其余条件均不变,根据背景资料2中的相关数据,列式计算配电箱的综合单价。
(计算结果保留两位小数)

简答题某投资人拟投资A、B两个项目,其中A项目为工业项目,通过可行性研究得到的相关数据资料如下:
(1)已完类似项目产量为100万件的工厂所需设备工器具购置费为200万元,拟建项目产量为120万件,综合调整系数为1.3。
(2)拟建项目建筑面积为10000m²,经造价工程师测算,建筑安装工程单方造价为3300元/m²,工程建设其他费用为300万元,基本预备费费率为10%,预计建设期物价年平均上涨率为6%。
(3)建设前期为1年,建设期1年,生产运营期10年。
B项目有关数据如下:
1.建设期1年,运营期为8年,建设投资3600万元(含100万元可抵扣进项税额),其中540万元形成无形资产,其余除可抵扣进项税外都形成固定资产。固定资产按直线法折旧,折旧年限10年,残值率5%。固定资产余值在运营期末回收。无形资产在运营期内均匀摊入成本。
2.建设投资中自有资金与贷款各占50%,在建设期均衡投入,建设投资贷款年利率为8%(按年计息),建设投资贷款在运营期前5年按等额还本付息法偿还。
3.流动资金300万元均为自有资金,运营期初投入,计算期末收回。
4.正常年份产量为10万t,不含税年经营成本为800万元,单位产品不含税售价200元/t,单位产品可抵扣进项税为10元/t,不含税固定成本为479.77万元。
5.运营期第1年达产80%,以后各年均达产100%,运营期第1年的经营成本为正常年份的80%。
6.项目适用的增值税税率13%,增值税附加税率10%,所得税税率25%。
问题:
1.试用生产能力指数法估算A项目的设备工器具购置费。
2.列式计算A项目建设投资。
3.列式计算B项目建设投资贷款利息、年固定资产折旧费、无形资产摊销费。
4.列式计算B项目运营期各年应交纳的增值税和增值税附加。
5.列式计算运营期第1年应还的本金、利息及税后利润,并利用偿债备付率指标说明能否满足还款要求?
6.列式计算运营期第2年不含税总成本费用及单位产品不含税可变成本,并计算该年的盈亏平衡产量。
(计算结果保留两位小数)

简答题某咨询公司受业主委托,对某设计院提出的建筑面积为28000m²的综合娱乐项目的A、B、C三个设计方案进行评价。该工程采用2024版工程量清单的报价方式,合同类型为单价合同,已知A方案的建造费用为8352.00万元。该工程的设计使用年限为50年。基准折现率为6%。不考虑建设期差异的影响,每次大修给业主带来的经济损失为5万元,各方案均无残值。A方案运营期间的基础数据汇总见题2-1表。

问题:
1.该工程A方案的全寿命周期年度费用为()万元。
A.245.13
B.345.13
C.445.13
D.545.13
2.已知B方案的全寿命周期年度费用为504.77万元,C方案的全寿命周期年度费用为542.98万元,B方案的费用效率为()。如采用费用效率法,应选择()为最佳设计方案。每年按360天计算。
A.4.18
B.3.21
C.A方案
D.B方案
E.C方案
3.该工程合同工期为18个月。承包人报送并已获得监理工程师审核批准的施工网络进度计划如题2-1图所示。开工前,因承包人工作班组调整,工作A和工作E需由同一工作班组分别施工,承包人应如何合理调整该施工网络进度计划(绘制调整后的网络进度计划图)?新的网络进度计划的工期是否满足合同要求?如果不能满足,应如何调整进度计划以确保实现合同工期(有关分项工程可压缩的工期和相应增加的费用见题2-2表)?说明理由。


 (计算结果保留两位小数)
4.该造价咨询公司又受某施工单位委托,要求测算在确保该项目不亏本的前提下允许的最长工期及按最可能的工期组织施工的利润额及成本利润率。施工合同资料如下:建安工程采用固定总价合同,合同价为10900万元,合同工期为470天,合同约定实际工期每拖延1天,逾期罚款为5万元;实际工期每提前1天,奖励3万元。中标的施工单位造价工程师对该项目进行了成本分析,其建安工程成本最低的工期为500天,相应的成本为9900万元。在此基础上,工期每缩短1天,需增加成本25万元;工期每延长1天,需增加成本20万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。
