简答题I土木建筑工程
某综合楼项目,三层,首层层高为3.9m,室外地平面标高为-0.100m,除卫生间隔墙为120mm外,其余墙厚均为240mm,工程竣工图中的首层平面图、基础平面图、柱平面图等如题5-I-1图~题5-I-4图及题5-I-1表所示。





问题:
1.依据《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024及《建设工程工程量清单计价标准》GB/T50500—2024,列式计算该工程以下分部分项工程的结算清单工程量,其中承台基础钢筋含量为50kg/m³混凝土。
(1)挖基坑土方(仅考虑承台部分)(施工方案:放坡从室外地坪放到垫层底,放坡系数0.33,垫层工作面每边留300mm)。
(2)预制钢筋混凝土实心桩(m)。
(3)承台基础混凝土(m³)、模板(m²)、钢筋(t)。
(4)基础连系梁JLL1混凝土(m³)。
(5)标高3.87m以下的柱混凝土(m³)。
(6)首层厨房吊顶(m²)。
2.某承包商投标并中标,该承包商的企业管理费、利润按人工费、机械费之和的20%计,利用问题1的计算结果和以下相关数据,列式计算承台独立基础混凝土、钢筋工程的综合单价,并编制题5-I-2表。相关数据如下:
①挖基坑土方,项目编码010102001,结算综合单价25.00元/m³。
②挖沟槽土方,项目编码010102002,综合单价35.00元/m³。
③回填土,项目编码010102007,结算综合单价为12.00元/m³。
④预制钢筋混凝土实心桩,项目编码010301001;中标综合单价为110元/m,结算综合单价为100.49元/m。
⑤C15基础垫层,项目编码010501001,结算综合单价460.00元/m³。
⑥C30混凝土承台独立基础,项目编码010502001;中标时综合单价580.00元/m³;中标时为C25预拌混凝土,含税单价为400元。实际结算时混凝土变更为C30预拌混凝土,含税单价为420元,已知混凝土增值税进项税率为13%,每立方米清单消耗量为1.1。
⑦基础连系梁,项目编码010502005,结算综合单价555.00元/m³。
⑧基础模板,项目编码010505002,结算综合单价50.00元/m²。
⑨招标文件规定钢筋为暂估材料,暂估不含税单价为3800元/t,其中现浇混凝土基础钢筋,项目编码010506001,中标时综合单价5200元/t,损耗率按2%计。实际施工中,钢筋结算价按不含税单价4000元/t计,结算量同中标清单量。列式计算独立基础钢筋的综合单价。

3.该项目合同中约定的暂列金额为10万元,在实际结算时,承包商工程索赔费用2万元,新增工程费用4万元,专业工程价款20万元,总承包服务费10000万元,计日工10个工日,工日单价为180元/工日,水泥2.6t,综合单价为410元/t;中砂10m³,综合单价为220元/m³,灰浆搅拌机(400L)2个台班,台班含税单价为30.50元/台班(税率按13%),列式计算实际结算的计日工费用,并编制其他项目清单结算汇总表(题5-I-3表)。(计算结果保留两位小数)

4.竣工结算时,经造价工程师测算该项目分部分项工程实际费用为858000元,措施项目实际费用为171600元,其中,安全生产措施费为分部分项费用的1%,其他项目费用利用问题3的计算结果,增值税税率按9%计取,列式计算增值税,并补充完成该工程的竣工结算表(题5-I-4表)。(该表直接填写计算结果)
(除特别说明外,计算结果均保留两位小数)

参考答案暂无
解析:问题1:
(1)挖基坑土方(m³)
(1.4+0.3×2)×(1.4+0.3×2)×1.4×8+(1.5+0.3×2)×(1.5+0.3×2)×1.4×1=50.97(m³)
(2)预制钢筋混凝土实心桩(m)6×7+7×1+9×1=58(m)
(3)承台(m³)
独立基础混凝土:1.2×1.2×0.7×8+1.3×1.3×0.7=9.25(m³)
模板:(1.2×4×0.7-0.36×0.7×2)×4+(1.2×4×0.7-0.36×0.7×2-0.48×0.7)×4+(1.2×4×0.7-0.48×0.7×4)×1=23.52(m³)
钢筋:9.25×50/1000=0.463(t)
(4)基础连系梁JLL1混凝土(m³)
JLL1:(14.4-0.105×2-1.2×2)×0.24×0.6×2+(14.4+0.105×2-1.2×2)×0.24×0.6×1=11.79×0.24×0.6×2+12.21×0.24×0.6×1=5.15(m³)
(5)标高3.87m以下柱混凝土(m³)
0.45×0.45×(3.87+0.7)×8+0.5×0.5×(3.87+0.7)×1=8.55(m³)
(6)首层厨房吊顶(m²)
(2.7-0.12-0.06)×(3-0.12-0.12)=6.96(m²)
问题2:
(1)混凝土承台独立基础结算综合单价=580+[420/(1+13%)-400/(1+13%)]×1.1=599.47(元/m³)
(2)钢筋工程结算综合单价=5200+(4000-3800)×1.02=5404.00(元/t)

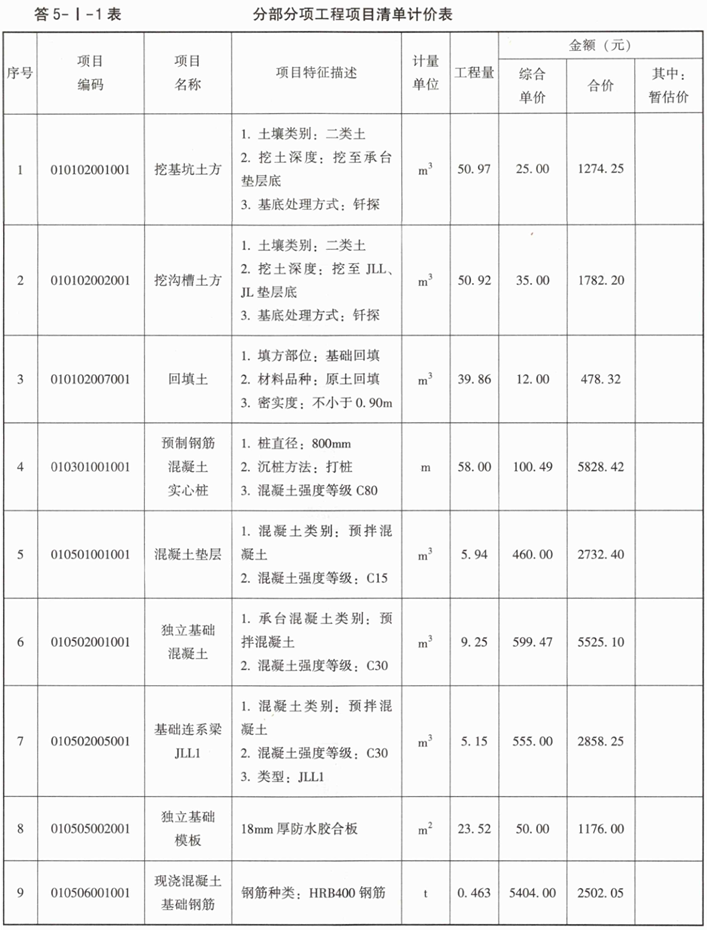

见答5-I-1表。

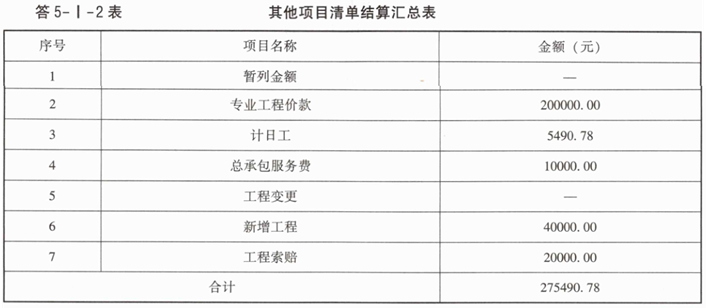

问题3:
计日工费用:
10×180×(1+20%)+2.6×410+10×220+2×30.50/(1+13%)×(1+20%)=5490.78(元)见答5-I-2表。

问题4:
增值税=(858000.00+171600.00+275490.78-200000.00)×9%=99458.17(元)
见答5-I-3表。

你可能喜欢

简答题Ⅱ管道和设备工程
工程背景资料如下:
1.题5-Ⅱ-1图为某泵房工艺管道系统安装图。



说明:
1.本图所示为某加压泵房工艺管道系统安装图,泵的入口设计工作压力为1.0MPa,出口设计工作压力为2.0MPa。
2.图注尺寸单位:标高以“m”计,其余均以“mm”计。
3.管道为碳钢无缝钢管、氩电联焊,采用成品管件焊接连接。
4.所有泵前管道的法兰为碳钢平焊法兰,泵后管道的法兰为碳钢对焊法兰。
5.图中所有的阀门均为法兰式连接,泵前的阀门类型有闸阀Z41H-16C,泵后的阀门类型有止回阀H44H-25C和闸阀Z41H-25C。
6.管道系统安装就位后,对管线的焊口进行无损探伤。其中法兰处焊口采用100%超声波探伤;φ273×7管线的地下管段焊缝采用X射线探伤,片子的规格为80mm×150mm,焊口按4个计。
7.管道系统安装完毕后,均按设计压力的1.5倍进行水压试验,合格后再进行水冲洗。地上管道外壁喷砂除锈,环氧漆三遍防腐:埋地管道外壁机械除锈,生漆两遍防腐。
2.设定该泵房工艺管道系统清单工程量有关情况如下:
φ219×6管道为10m;φ273×7管道为6.5m,其中地下2.0m;φ325×7管道为1m。
3.管道安装工程的相关定额及主材单价和损耗量见题5-Ⅱ-1表。
4.该工程的人工费单价综合为120元/工日,管理费和利润分别为人工费的45%和55%。
5.相关分部分项工程量清单项目编码见题5-Ⅱ-2表。


问题:
1.按照题5-Ⅱ-1图所示内容,列式计算管道(区分地上、地下)、射线探伤、超声波探伤、防腐蚀项目的清单工程量。
2.按照背景资料2、5中给出的管道清单工程量及相关项目统一编码,以及题5-Ⅱ-1图中所示的阀门数量和规定的管道安装技术要求,在题5-Ⅱ-3表中,编制管道、管件、阀门、法兰、防腐蚀项目、射线探伤、超声波探伤的分部分项工程量清单与计价表。
3.按照背景资料3中的相关定额,列式计算φ219×6管道外壁防腐蚀(单重31.6kg/m)的工程量清单综合单价。
(“数量”栏保留三位小数,其余保留两位小数)

简答题Ⅲ电气和自动化控制工程
工程背景资料如下:
1.题5-Ⅲ-1图为某配电房电气平面图,题5-Ⅲ-2图为配电箱系统图、设备材料表。该建筑物为单层平屋面砖、混凝土结构,建筑物室内净高为4.00m,雨篷板底距室外地平面3.5m。图中括号内数字表示线路水平长度,配管进入地面或顶板内深度均按0.05m,穿管规格:BV2.5mm²导线穿3~5根,均采用刚性阻燃管PC20,其余按系统图。



2.该工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.该工程的人工费单价(综合普工、一般技工和高级技工)为100元/工日,管理费和利润分别按人工费的40%和20%计算。
4.相关分部分项工程量清单项目编码及项目名称见题5-Ⅲ-2表。

问题:
1.按照背景资料1~4和题5-Ⅲ-1图及题5-Ⅲ-2图所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2014和《通用安装工程工程量计算标准》GB/T50856—2014的规定,列式计算配管(PC20、PC40)和配线(BV2.5mm²、BV16mm²)的清单工程量;计算各分部分项工程的清单工程量及综合单价与合价,编制完成题5-Ⅲ-3表“分部分项工程项目清单计价表”(答题时不考虑总照明配电箱的进线管道和电缆,不考虑开关盒和灯头盒)。

2.设定该工程“总照明配电箱AL”的清单工程量为1台,其余条件均不变,根据背景资料2中的相关数据,列式计算配电箱的综合单价。
(计算结果保留两位小数)

简答题某投资人拟投资A、B两个项目,其中A项目为工业项目,通过可行性研究得到的相关数据资料如下:
(1)已完类似项目产量为100万件的工厂所需设备工器具购置费为200万元,拟建项目产量为120万件,综合调整系数为1.3。
(2)拟建项目建筑面积为10000m²,经造价工程师测算,建筑安装工程单方造价为3300元/m²,工程建设其他费用为300万元,基本预备费费率为10%,预计建设期物价年平均上涨率为6%。
(3)建设前期为1年,建设期1年,生产运营期10年。
B项目有关数据如下:
1.建设期1年,运营期为8年,建设投资3600万元(含100万元可抵扣进项税额),其中540万元形成无形资产,其余除可抵扣进项税外都形成固定资产。固定资产按直线法折旧,折旧年限10年,残值率5%。固定资产余值在运营期末回收。无形资产在运营期内均匀摊入成本。
2.建设投资中自有资金与贷款各占50%,在建设期均衡投入,建设投资贷款年利率为8%(按年计息),建设投资贷款在运营期前5年按等额还本付息法偿还。
3.流动资金300万元均为自有资金,运营期初投入,计算期末收回。
4.正常年份产量为10万t,不含税年经营成本为800万元,单位产品不含税售价200元/t,单位产品可抵扣进项税为10元/t,不含税固定成本为479.77万元。
5.运营期第1年达产80%,以后各年均达产100%,运营期第1年的经营成本为正常年份的80%。
6.项目适用的增值税税率13%,增值税附加税率10%,所得税税率25%。
问题:
1.试用生产能力指数法估算A项目的设备工器具购置费。
2.列式计算A项目建设投资。
3.列式计算B项目建设投资贷款利息、年固定资产折旧费、无形资产摊销费。
4.列式计算B项目运营期各年应交纳的增值税和增值税附加。
5.列式计算运营期第1年应还的本金、利息及税后利润,并利用偿债备付率指标说明能否满足还款要求?
6.列式计算运营期第2年不含税总成本费用及单位产品不含税可变成本,并计算该年的盈亏平衡产量。
(计算结果保留两位小数)
