Ⅱ管道和设备工程 某工程背景资料如下: 1.题5-Ⅱ-1图为某加压泵房工艺管道系统安装平面图。 2.假设管道的清单工程量如下: 低压管道:φ-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消
简答题Ⅱ管道和设备工程
某工程背景资料如下:
1.题5-Ⅱ-1图为某加压泵房工艺管道系统安装平面图。
2.假设管道的清单工程量如下:
低压管道:φ325×8管道21m;中压管道:φ219×32管道32m,φ168×24管道23m,φ114×6管道7m。

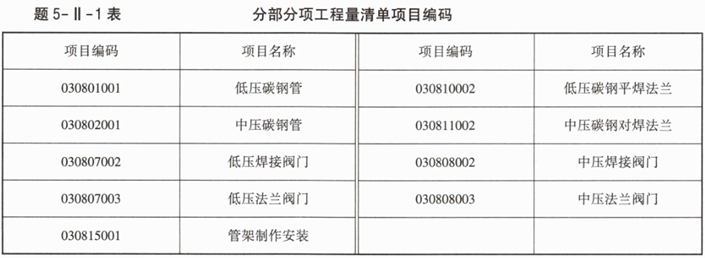

3.相关分部分项工程量清单项目编码见题5-Ⅱ-1表。

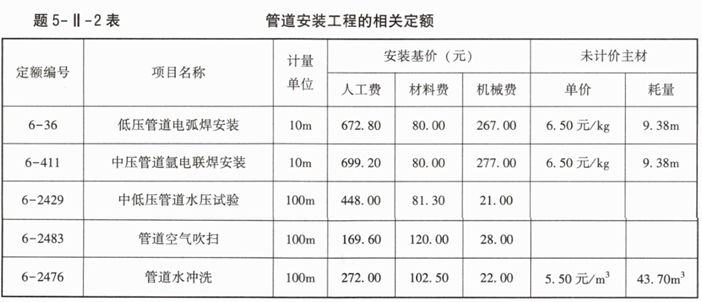

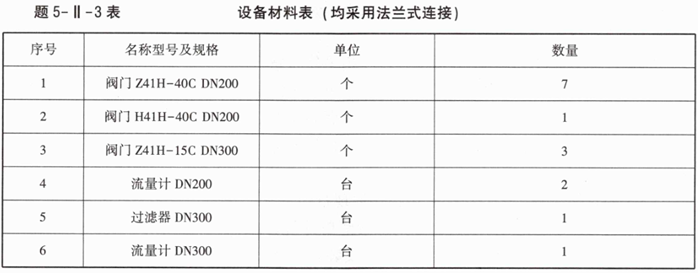

4.φ219×32碳钢管道安装工程的相关定额见题5-I-2表,设备材料信息见题5-I-3表。


该工程的人工单价为100元/工日,管理费和利润分别按人工费的83%和35%计。
问题:
1.按照题5-Ⅱ-1图所示内容,列式计算管道、管件、超声波探伤、射线探伤、保温、管道保护层工程量安装项目的清单工程量。

说明:
1.本图为某加压站泵房工艺管道系统部分安装图。标高以“m”计,其余尺寸均以“mm”计。
2.管道材质为20号碳钢无缝钢管,管件为成品;法兰:进口管段为低压碳钢平焊法兰,出口管段为中压碳钢对焊法兰。均为氩电联焊。
3.管道支架为普通支架,共耗用钢材148.4kg,其中施工损耗为6%。
4.管道系统中,所有法兰连接处焊缝采用100%超声波探伤,地下管道焊缝采用X射线探伤,管道按每10m有7个焊口计。其中,X光射线探伤片子规格为80mm×150mm。
5.管道系统安装就位,进行水压试验及严密性试验合格后,采用水冲洗。
6.所有管道、管道支架除锈后,均刷防锈漆两遍。管道采用岩棉管壳(厚度为50mm)保温,外缠铝箔保护层。
2.按照背景资料中给出的管道工程量和相关分部分项工程量清单统一编码,题5-I-1图规定的管道安装技术要求及所示法兰数量,根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2004、《建设工程工程量清单计价标准》GB/T50500—2004规定,编制管道、管架、法兰、阀门安装项目的分部分项工程量清单,填入题5-Ⅱ-4表中。
3.按照背景条件4中的相关定额,根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,列式计算φ219×32管道(单重147.50kg/m)安装分部分项工程量清单综合单价。
(保留两位小数)

参考答案暂无

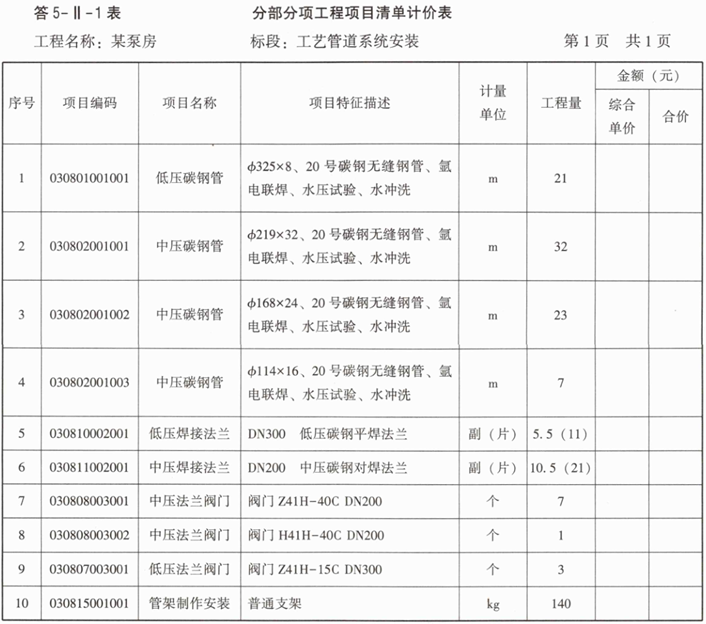

解析:问题1:
1.φ325×8碳钢管道工程量计算式:
地下:1.8+0.5+3.0+2.0+2.5+2.0=11.80(m)
地上:1.0+2.5+0.75+0.825+0.755+1.0+1.0+0.755+0.825+0.75+0.65=10.81(m)
合计:11.80+10.81=22.61(m)
2.φ219×32碳钢管道工程量计算式:
地下:(1.8+0.5+(3-2)+2.0)]×2+(0.8+0.5+2.5+0.75+2.0)×2+0.8×3+1.8+2.0×5=37.90(m)
地上:(1.0+2.5+0.75+0.825+0.755+1.0)×2+(2.0+0.825+0.755+2.0)×2+1.0+0.755+0.825+0.75+0.65=28.80(m)
合计:37.90+28.80=66.70(m)
3.管件工程量计算式:
DN300:弯头:2+2+2+1=7(个)
DN200:弯头:(2+2)×2+(1+2)×2+1×4+1+2+1=22(个)
三通:1×2+1×3=5(个)
4.超声波探伤工程量计算式:
DN300:低压碳钢平焊法兰11片,超声波探伤11口;
DN200:中压碳钢对焊法兰21片,超声波探伤21口。
5.射线探伤工程量计算式:
φ325×8低压碳钢无缝钢管上焊口总数:(11.8÷10)×7=8.26(个),取整9个焊口。
每个φ325×8管道焊口的胶片数:0.325×3.14÷(0.15-0.025×2)=10.21(张),取11张。
φ325×8管道胶片数小计:11×9=99(张)
φ219×32中压碳钢无缝钢管上焊口总数:(37.9÷10)×7=26.53(个),取整27个焊口。
每个φ219×32管道焊口的胶片数:0.219×3.14÷(0.15-0.025×2)=6.88(张),取7张。
φ219×32管道胶片数小计:7×27=189(张)
X射线探伤工程量合计:99+189=288(张)
6.保温工程量计算式:
管道绝热工程量V=π•(D+1.0338)•1.0338•L=3.14×(0.325+1.033×0.05)×1.033×0.05×22.61+3.14×(0.219+1.033×0.05)×1.033×0.05×66.7=1.38+2.93=4.31(m³)
7.管道保护层工程量:
S=π•(D+2.18+0.0082)•L=3.14×(0.325+2.1×0.05+0.0082)×22.61+3.14×(0.219+2.1×0.05+0.0082)×66.7=31.11+69.58=100.69(m²)
问题2:

问题3:
φ219×32管道安装综合单价=[699.20×(1+83%+35%)+80.00+277.00]÷10+138.355×6.50+[448.00×(1+83%+35%)+81.30+21.00]÷100+[272.00×(1+83%+35%)+102.50+22.00]÷100+0.437×5.50=1107.80(元)

你可能喜欢

简答题Ⅲ电气和自动化控制工程
工程背景资料如下:

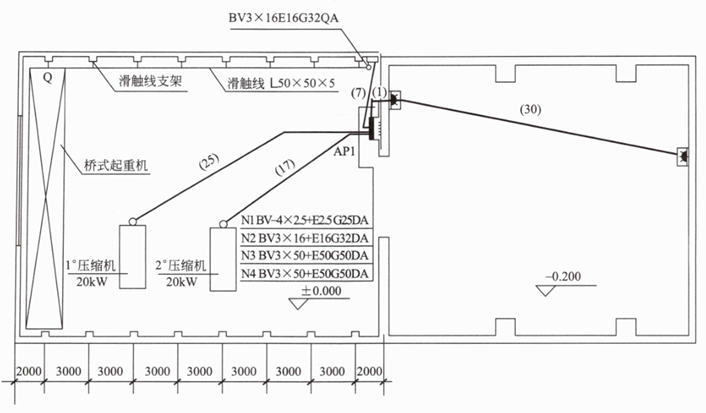

1.某化工厂合成车间动力安装工程,如题5-Ⅲ-1图所示。


说明:
1.图中尺寸除标高及括号以外,其余均以“mm”计。配管水平长度见图示括号内数字,单位为“m”。
2.AP1定型动力配电箱800mm×1700mm×300mm(宽×高×厚)落地安装,电源由室外电缆引入,基础型钢采用10号槽钢(单位重量为10kg/m)。插座箱300mm×200mm×150mm(宽×高×厚)为成套产品,嵌入式安装,底边距地1.4m。
3.管路为钢管沿地平面暗敷,水平管路均敷设在地平面下0.1m处,其至AP1动力配电箱出口处的管口高出地平面0.15m,设备基础顶标高为+0.300m,埋地管管口高出基础顶面0.2m,导线出管口后的预留长度为1m,并安装1根同口径0.8m长的金属软管。
4.木制配电板350mm×500mm×30mm(宽×高×厚)挂墙明装,下口距地1.5m,板上安装滑触线电源开关1个(铁壳开关HH3-100/3)。木制配电板引至滑触线的管、线与其电源管、线相同,其至滑触线处管口标高为+6.000m,导线出管口后的预留长度为1m。

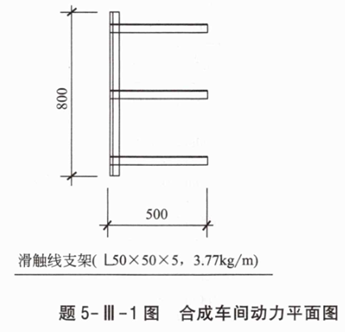

5.角钢滑触线L50×50×5离地6m,滑触线支架安装高度为+6.000m,采用螺栓固定,两端设置信号灯。滑触线伸出两端支架的长度为1m。

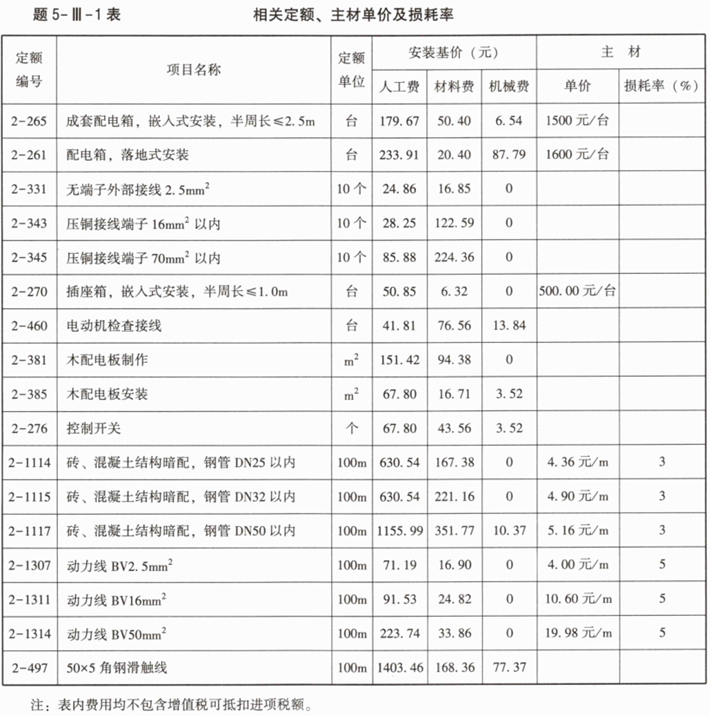

2.该动力配电工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.该工程人工费单价为100元/工日,管理费和利润分别按人工费的30%和20%计算。

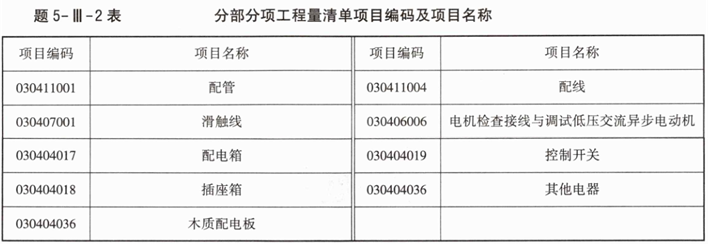

4.相关分部分项工程量清单项目编码及项目名称见题5-Ⅲ-2表。

问题:
1.按照背景资料1~4和题5-Ⅲ-1图所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算各分部分项工程量,并将配管、配线和滑触线的计算式与结果填写在答题卡指定位置;计算各分部分项工程的综合单价与合价,编制完成题5-Ⅲ-3表。
2.根据背景资料1~4中的相关数据和题5-Ⅲ-1图所示内容,列式计算配电箱的综合单价。
(计算结果保留两位小数)

简答题某拟建项目的可行性研究相关基础数据如下:
1.建设期1年,运营期10年。
2.项目建设投资为5500万元,全部形成固定资产(含可抵扣的进项税额100万元)。
3.固定资产使用年限为10年,残值率为5%,直线法折旧。
4.项目运营期第1年投入200万元作为流动资金,流动资金在运营期末收回。
5.项目正常年份产量为156万件,单件不含税售价为10元/件,单位产品可抵扣进项税额为0.5元/件,正常年份不含税经营成本为400万元(其中30%为固定成本)。
6.项目运营期第1年产量为设计产量的60%,第2年及以后各年均达到设计产量。
7.项目为国家重点扶持项目,政府在运营期各年根据产量进行补贴,补贴标准为1元/件。
8.运营期第5年末为优化调整产品结构,投入维持运营资金100万元,全部形成固定资产(不考虑可抵扣的进项税),新增固定资产使用年限为运营期的后5年,残值率折旧方式和原固定资产相同。
9.项目增值税税率为13%,增值税附加税率为10%,企业所得税税率为25%。
10.政府补贴不计增值税,但要计所得税。
问题:
1.列式计算项目融资前的年折旧、项目余值。
2.列式计算年经营成本中的单位产品可变成本。
3.列式计算运营期第1年的增值税及调整所得税。
4.编制投资现金流量表中建设期、运营期第1年、第2年、第5年及最后1年的数据(题1-1表)。

5.若该项目的初步融资方案为:贷款3000万元用于建设投资,建设期利息111.60万元,约定的还款方式为运营期第1年按最大能力偿还,未偿还部分在运营期第2~第5年按照等额还本、利息照付方式还清贷款,已知运营期第1年应还本金510.55万元,贷款年利率为7.44%(按年计息),剩余建设投资、流动资金、维持运营投资来源于项目资本金。
列式计算:
(1)运营期第1年、第2年不含税总成本费用。
(2)比较融资前后运营期第2年盈亏平衡产量的差额。
(3)比较融资前后运营期第2年总投资收益率。

简答题背景一:
某市重点工程拟采用2024版工程量清单计价方式公开招标,最高投标限价为2600万元。经资格预审后,确定A、B、C、D、E共5家合格投标人。
招标文件规定:合同采用单价合同,分部分项工程项目与措施项目清单的准确性、完整性由承包人负责,购买招标文件的同时要求递交投标保证金50万元。
评标标准如下:
1.该项目的要求工期不超过18个月;
2.对各投标报价进行初步评审时,若最低报价低于有效标书的次低报价15%及以上,视为最低报价低于其成本价;
3.在详细评审时,对有效标书的各投标单位自报工期比要求工期每提前1个月给业主带来的提前投产效益按40万元计算;
4.经初步评审后确定的有效标书在详细评审时,除报价外,只考虑将工期折算为货币,不再考虑其他评审要素;
5.投标单位的投标情况如下:A、B、C、D、E五家投标单位均在招标文件规定的投标截止时间前提交了投标文件。各投标文件的主要内容,见题2-1表。

评标时,发现C投标人所报的已标价工程量清单项目的合价与其清单项目数量乘以综合单价计算结果不一致。
背景二:
某投资人拟建一座大型修配车间,建筑面积为30000m²,其工程设计方案部分资料如下:A、B、C三个方案的单方造价分别为2100元/m²、1990元/m²、1850元/m²。各方案功能权重及得分,见题2-2表。

根据背景一,回答下列问题:
1.招标文件有哪些不妥之处?说明理由。
2.根据评标要求列式计算各投标人的工期和报价,判别投标文件是否有效?如无效,说明理由。
3.评标委员会应如何处理C投标人?
根据背景二,回答下列问题:
4.运用价值工程,方案A、B、C三个方案的功能指数分别为(),最优设计方案为()。
A.0.326,0.339,0.335
B.0.354,0.335,0.311
C.方案A
D.方案B
E.方案C
5.为进一步降低费用,拟针对所选的最优设计方案以四个功能部分为对象进行价值工程分析,各功能项目得分值及其目前成本见题2-3表,按限额和优化设计要求,目标成本额应控制在90万元。
计算各功能项目中“结构体系”的功能指数与目标成本降低额分别为(),各功能项目改进排在第一位的是()。
A.0.333,6.80万元
B.0.167,0.50万元
C.0.278,2.60万元
D.结构体系
E.墙体材料

6.三个方案设计使用寿命均按50年计,基准折现率为10%,假设A方案期初一次性投资的建设总投资额为6150万元,年运行和维修费用为85万元,每10年大修一次,费用为720万元,已知B、C方案年度寿命周期经济成本分别为664.22万元和695.40万元,A方案的年度寿命周期经济成本为(),运用最小年费用法()为最佳设计方案。现值系数见题2-4表。

A.360.30
B.750.10
C.A方案
D.B方案
E.C方案

延伸阅读
