简答题I土木建筑工程

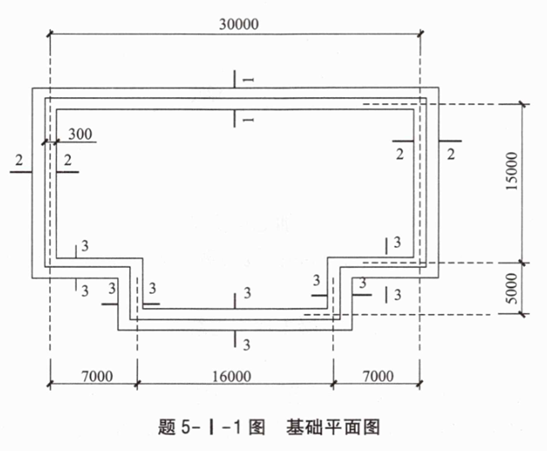

某施工企业拟投标某建筑物的土建工程,其中地下工程部分包括:基坑支护、土方工程、筏板基础、地下室墙及顶板等。业主提供的施工场地已按设计室外地平面-0.200m平整,现场需要采取施工排水措施。已知垫层底面积586.21m²。地下室顶板标高为0.000,板厚100mm。
根据题5-I-1图~题5-I-5图所示以及现场环境条件和施工经验,确定基坑支护方案及相关施工方案、费率如下:

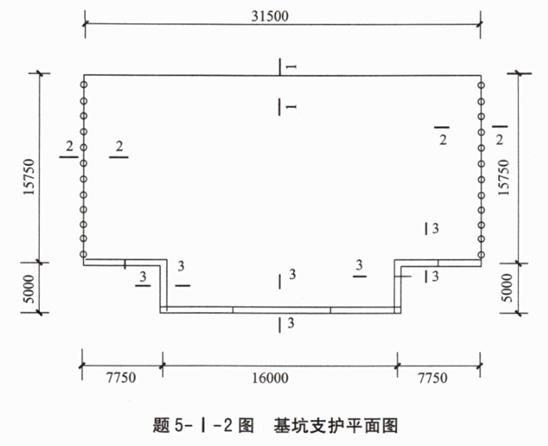

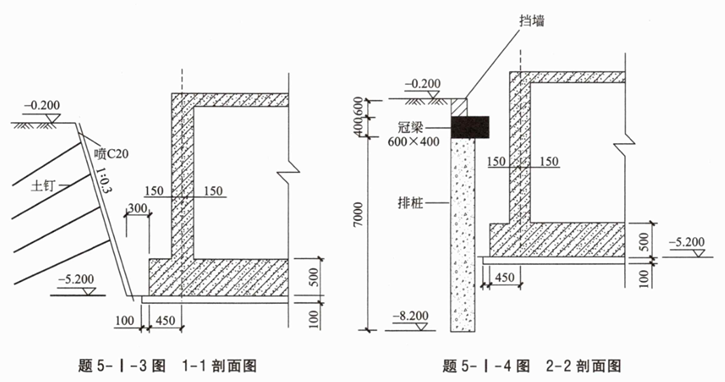

(1)基坑1-1剖面边坡按1:0.3放坡开挖,放坡至垫层顶面,基坑设有土钉支护,土钉成孔直径为90mm,采用1根HRB400,直径25mm的钢筋作为杆体(线密度为3.85kg/m),成孔深度为10.0m,土钉长度为10m,入射倾角为15°,杆筋送入钻孔后,灌注1:1水泥砂浆,1-1剖面共设有120根土钉;坡面上设置φ5@200×200钢丝网片(该钢丝网片的面密度为1.54kg/m²),钢丝网片上喷射C20混凝土,厚度为120mm。

(2)基坑2-2剖面均采用灌注护坡桩加冠梁支护,桩直径400mm,间距约1500mm,单根长度7m,24根,桩顶标高为-1.200m;冠梁截面为600mm×400mm,C30预拌混凝土,总长度31.5m。
(3)基坑3-3剖面采用C30钢筋混凝土地下连续墙支护,墙厚500mm,槽深7m,墙中心线长度为41.5m。
(4)土方开挖方案:采用挖掘机开挖至垫层顶部,垫层部分采用人工开挖。

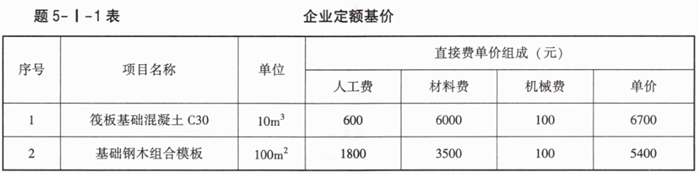

(5)该工程管理费、利润分别按不含税人工费、材料费和机械费之和的15%、4%计。该施工企业有关施工内容的定额基价见题5-I-1表。

问题:(计算结果均保留两位小数)

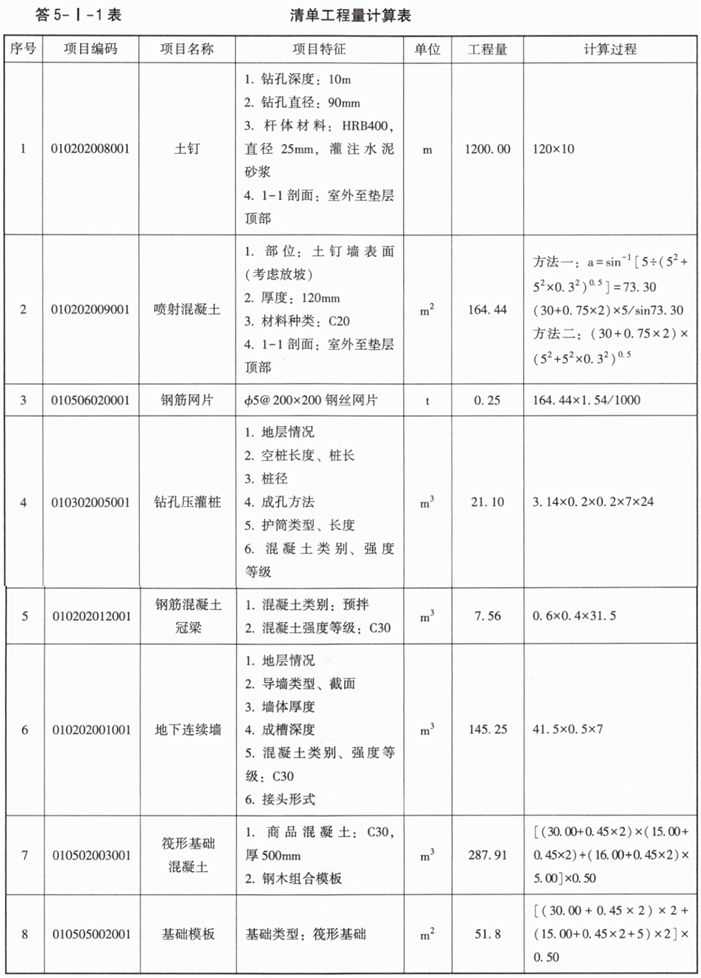

1.根据上述条件,按《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,列式计算该工程的土钉、喷射混凝土、钢丝网片、排桩、冠梁、地下连续墙、筏板基础混凝土及模板的工程量,并补充填写题5-I-2表。

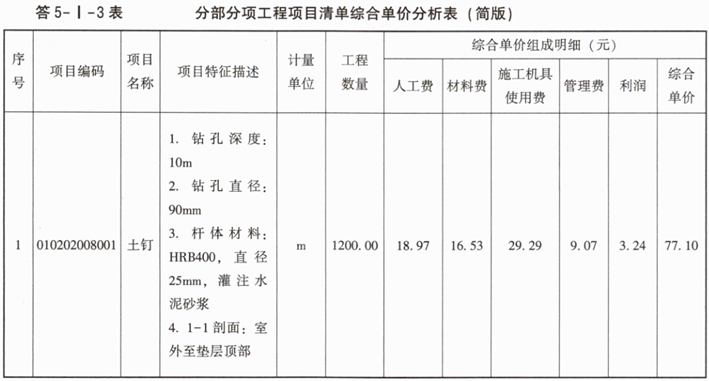

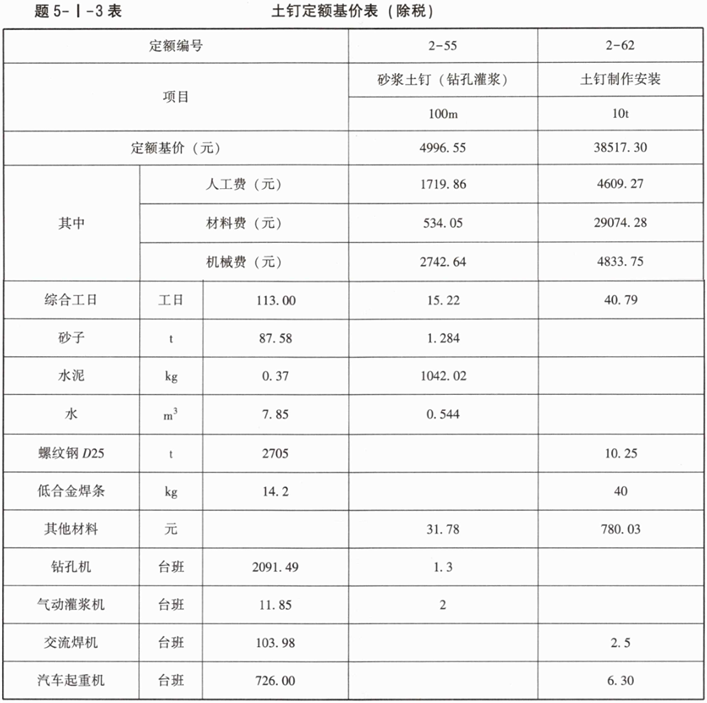

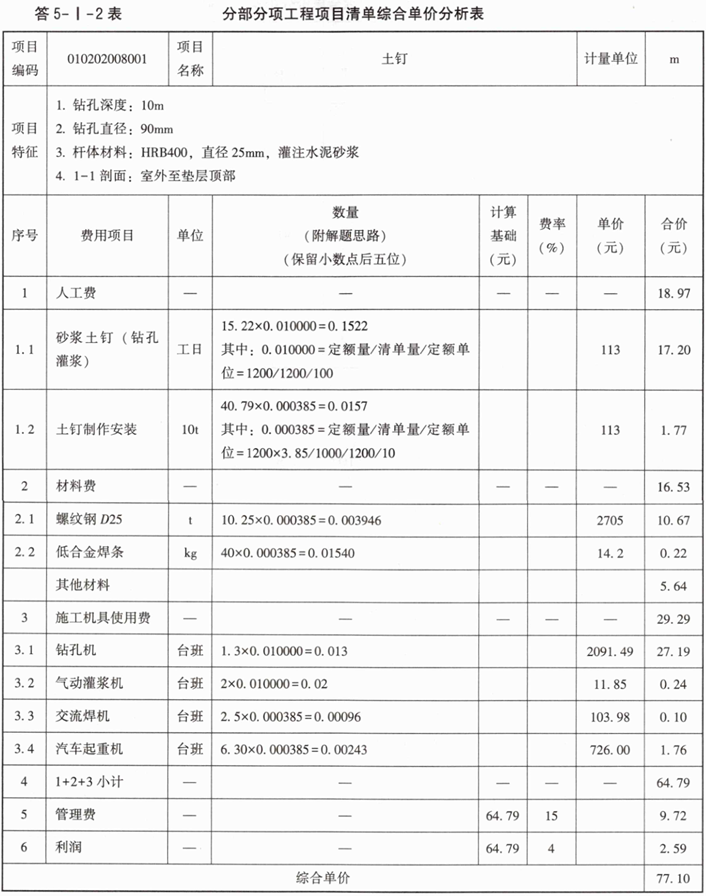

2.已知该施工企业土钉支护定额基价见题5-I-3表,填写完成土钉工程的综合单价分析表(题5-I-4表、题5-I-5表)(“钻孔灌浆”定额工程量计算规则与清单规范相同,均按设计图示尺寸,以长度为单位;“土钉制作安装”定额工程量按设计图示尺寸以重量计)。

3.列式计算该施工企业筏形基础混凝土综合单价,并补充填写该项目分部分项工程项目清单计价表(题5-I-6表)。

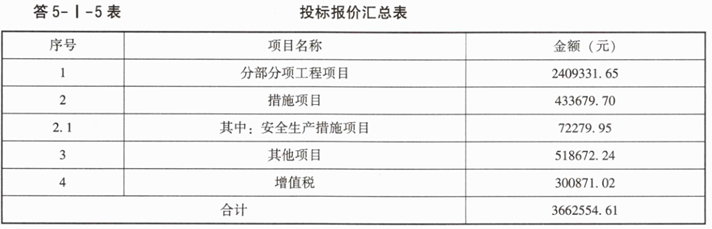

4.假定该项目其他项目费用为518672.24元(其中,专业工程暂估价为18672.24元),安全生产措施费为分部分项工程费用的3%,其他措施项目费用按分部分项工程费用的15%计,增值税税率为9%。利用前述问题的计算结果,列式计算安全生产措施费、措施项目费及增值税,并编制该施工企业投标报价汇总表(题5-I-7表)。
