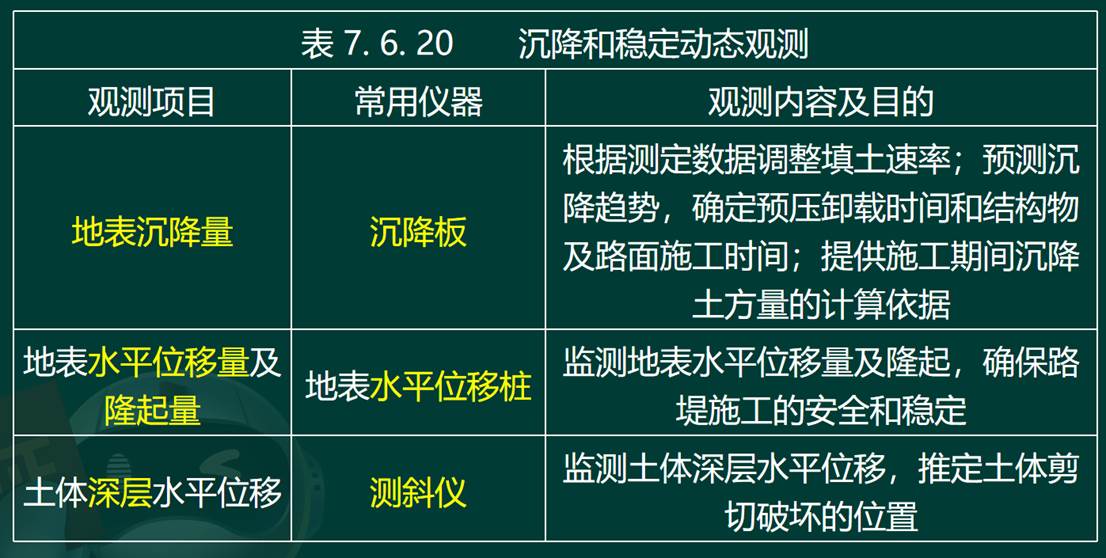

解析: 1.图1-2中监测设备A的名称是测斜管,还可设置沉降板。
答疑解惑:《公路路基施工技术》(GTG/T 3610-2019)

2.每挖填一个边坡平台或3~5m,还应复测中线。
3.挡土墙施工工序的正确顺序为:①④③②⑤。其他附属工程包括伸缩缝与沉降缝、泄水孔、锥形护坡。
4.按照挡土墙墙背形式划分,K2+100~K2+500段路堑挡土墙属于仰斜式挡土墙。
“作业高度超过1.8m时,设置脚手架”改正为“作业高度超过1.2m时,设置脚手架”。
5.斜坡高路堤沉降的4个主要原因:
(1)地基处理不彻底(或原地面线未挖台阶)。
(2)填筑层厚度偏大。
(3)压实不均匀,压实度达不到要求。
(4)路堤固结沉降(或预留的沉降期时间不够)。
