关于施工单位项目部驻地建设要求的说法,正确的有(  )。-考呗网题库移动版
公路工程管理与实务
首页 题库首页在线模考
取消

A.自建房最低标准为活动板房,搭建不宜超过三层

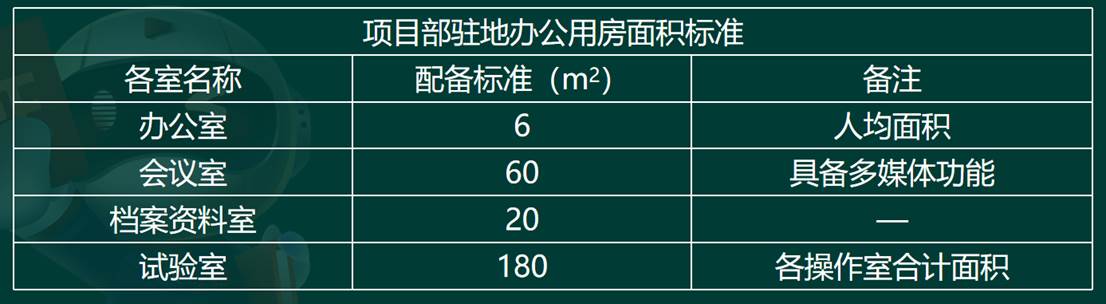

B.项目经理部人均办公面积一般不小于 6㎡
C.生活污水排放应进行规划设计,设置一级沉淀池
D.驻地内应设有必要的防雷设施,在条件允许情况下驻地应设置报警装置和监控设施
E.驻地采用院落封闭管理,距离集中爆破区 300m 以外

参考答案B,D
解析:A错误。 自建房屋最低标准为活动板房,建设宜选用阻燃材料,搭建不宜超过两层。C错误。生活污水排放应进行规划设计,设置多级沉淀池,通过沉淀过滤达到排放标准。
厕所污水应通过集中独立管道进入化粪池,封闭处理。E错误。离集中爆破区500m 以外,不得占用独立大桥下部空间、河道、互通阻道区及规划的取、弃土场。

你可能喜欢

A.总体风险评估
B.专项风险评估
C.风险评估报告编制
D.风险评估报告评审
E.前期分析

A.事故发生单位情况
B.事故的简要经过
C.事故造成的伤亡人数和直接经济损失
D.事故发生的原因和事故性质
E.已经采取的措施

简答题某施工单位承建了一级公路路基工程,路基宽度25m,其中K2+100~K2+500为路堑,K6+200~K6+900为斜坡高路堤。施工前,施工单位对原地面进行复测,核对了横断面地面线。在深挖、高填路段施工中,每开挖、填筑一个边坡平台或3~5m,复测横断面。
  K2+100~K2+500段路堑施工中,第一级边坡采用路堑挡土墙加固,第二级采用挂铁丝网喷播基材绿化封闭,防治坡面风化剥落,路堑高边坡加固设计如图1-1所示。挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。挡土墙施工中,基坑开挖分段跳槽进行;作业高度超过1.8m时,设置脚手架;挡土墙高度超过2m时,按高处作业要求进行安全防护。

  K6+200~K6+900段斜坡高路堤填筑前,对原地基进行了压实,压实度控制在90%以上。斜坡高路堤段采用强度高、水稳性好的材料进行水平分层填筑,并按设计要求预留高度与宽度,每填筑2m进行冲击补压一次。为提高施工安全与施工质量,施工单位对斜坡高路堤进行了稳定监测,稳定监测设施按图1-2中所示位置布设,纵向按每200m间距布置一处,并优先安排斜坡高路堤施工,预留了5个月的沉降期。斜坡高路堤完工后,路堤沉降稍大,经处理合格后,通过验收。

问题:
 1.写出图1-2中监测设施A的名称,还可设置哪些沉降位移监测设施?
 2.对深挖、高填路段,每开挖、填筑一个边坡平台或3~5m,还应复测什么项目?
 3.写出挡土墙施工工序的正确顺序(用序号表示,如⑤①③②④)。工序⑤中的其他附属工程包括哪些构造物?
 4.按照挡土墙墙背形式划分,K2+100~K2+500段路堑挡土墙属于哪种形式的挡土墙?改正挡土墙施工中的错误。
 5.试分析K6+200~K6+900斜坡高路堤段,由施工引起的沉降稍大病害的4个可能原因。
