土木建筑工程(2021年) 某企业已建成1500m³生活用高位水池,开始办理工程竣工结算事宜。承建该工程的施工企业根据施工招标工程量清单中标-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消
简答题土木建筑工程(2021年)
某企业已建成1500m³生活用高位水池,开始办理工程竣工结算事宜。承建该工程的施工企业根据施工招标工程量清单中标的“高位水池土建分部分项工程项目清单计价表”(表3-I-7-1),以及该工程的竣工图及相关参数(图3-I-7-1、图3-I-7-2)编制工程结算。





问题:

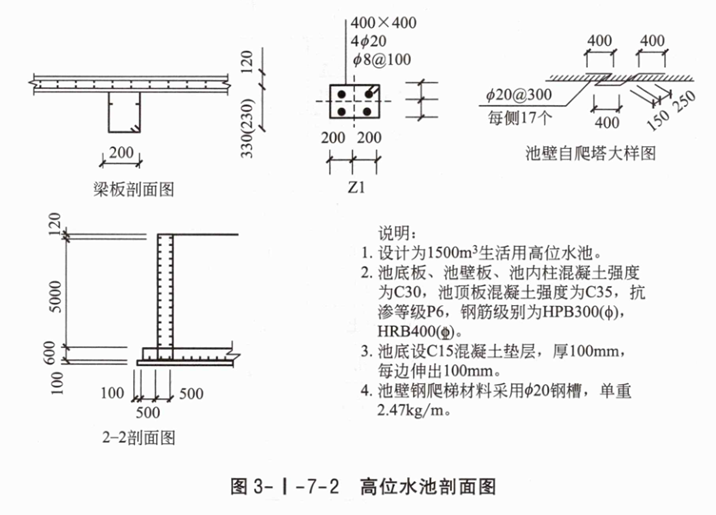

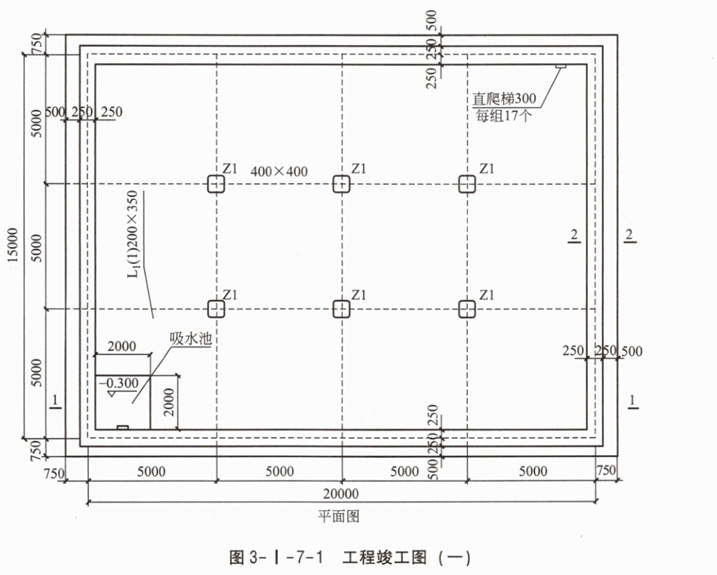

1.根据图3-I-7-1和图3-I-7-2中所示内容及相关数据,按现行国家标准《构筑物工程工程量计算标准》GB/T50860—2024的计算规则,请在答题卡中,列式计算该高位水池的混凝土垫层、钢筋混凝土池底板、钢筋混凝土池壁板、钢筋混凝土池顶板、钢筋混凝土池内柱、钢筋、钢爬梯等实体工程分部分项结算工程量(注:池壁计算高度为池底板上表面至池顶板下表面;池顶板为肋形板,主、次梁计入池顶板体积内;池内柱的计算高度为池底板上表面到池顶板下表面的高度。钢筋工程量计算标准:池底板66.50kg/m³,池壁板89.65kg/m³,池顶板及主、次梁123.80kg/m³,池内柱148.20kg/m³,钢爬梯φ20钢筋2.47kg/m)。
2.原招标工程量清单中钢筋混凝土池顶板混凝土为C30,施工过程中经各方确认设计变更为C35。若该清单项目混凝土消耗量为1.015;同期C30及C35商品混凝土到工地价分别为488.00元/m³和530.00元/m³;原投标价中企业管理费按人工、材料、机械费之和的10%计取,利润按人工费、材料费、机械费、企业管理费之和的7%计取。请在答题卡中列式计算该钢筋混凝土池顶板混凝土由C30变更为C35的综合单价差和综合单价。
3.该工程施工合同双方约定,工程竣工结算时,土石方工程量和单价措施费不做调整。请根据问题1和问题2的计算结果、表3-I-7-1中已有的数据、答题卡表中相关的信息,按现行国家标准《构筑物工程工程量计算标准》GB/T50860—2024及《建设工程工程量清单计价标准》GB/T50500—2024的计算规则,在答题卡表3-I-7-2中,编制该高位水池土建分部分项工程项目清单计价表。

4.若总价措施项目中仅有安全生产措施费,其费率按分部分项工程费的6%计取;其他项目费用的防水工程专业分包结算价为87200.00元(含增值税7200.00元),总承包服务费按5%计取;增值税税率按9%计取。请根据问题3的计算结果,按《建设工程工程量清单计价标准》GB/T50500—2024的计算规则,在答题卡表3-I-7-3中,编制该高位水池土建单位工程竣工结算汇总表。

(无特殊说明的,费用计算时均为不含税价格;计算结果均保留两位小数)

参考答案暂无
解析:1.(1)高位水池的混凝土垫层
(20+0.75×2+0.1×2)×(15+0.75×2+0.1×2)×0.1=36.24(m³)
(2)钢筋混凝土池底板
(20+0.75×2)×(15+0.75×2)×0.6-2×2×0.3=211.65(m³)
(3)钢筋混凝土池壁板
(15+20)×2×5×0.5=175.00(m³)

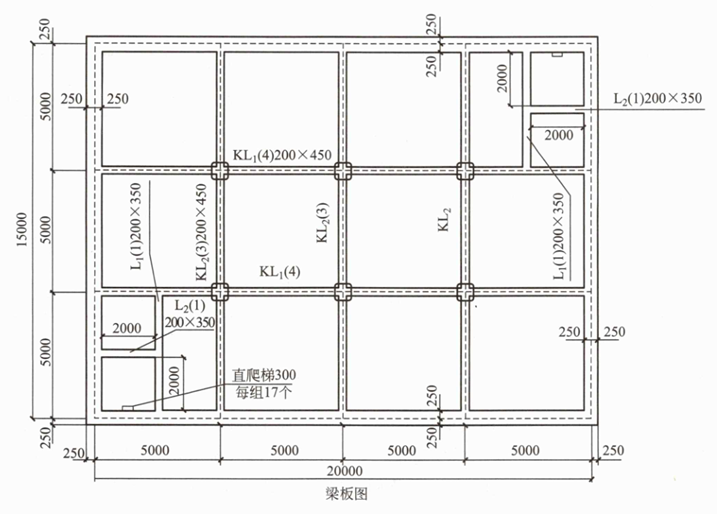

(4)钢筋混凝土池顶板
①(20+0.25×2)×(15+0.25×2)×0.12-(2×2×0.12)×2=37.17(m³)
②KL1:[(20-0.5-0.4×3)×0.2×0.33]×2=2.42(m³)
③KL2:[(15-0.5-0.4×2)×0.2×0.33]×3=2.71(m³)
④L1:2×(5-0.25-0.1)×0.2×0.23=0.43(m³)
⑤L2:2×2×0.2×0.23=0.18(m³)
主梁合计:2.42+2.71=5.13m³
次梁合计:0.43+0.18=0.61m³
⑥综合:37.17+2.42+2.71+0.43+0.18=42.91(m³)
(5)钢筋混凝土池内柱
柱子:0.4×0.4×5×6=4.80(m³)
(6)钢筋
①底板钢筋211.65×66.50/1000=14.07(t)
②壁板钢筋175×89.65/1000=15.69(t)
③柱内钢筋4.8×148.20/1000=0.71(t)
④板及主次梁钢筋42.91×123.80/1000=5.31(t)
⑤合计:14.07+15.69+0.71+5.31=35.78(t)
(7)钢爬梯0.4×5×17×2×2.47/1000=0.17(t)
2.综合单价差=(530.00-488.00)×(1+10%)×(1+7%)×1.015=50.18(元/m³)
综合单价=719.69+50.18=769.87(元/m³)

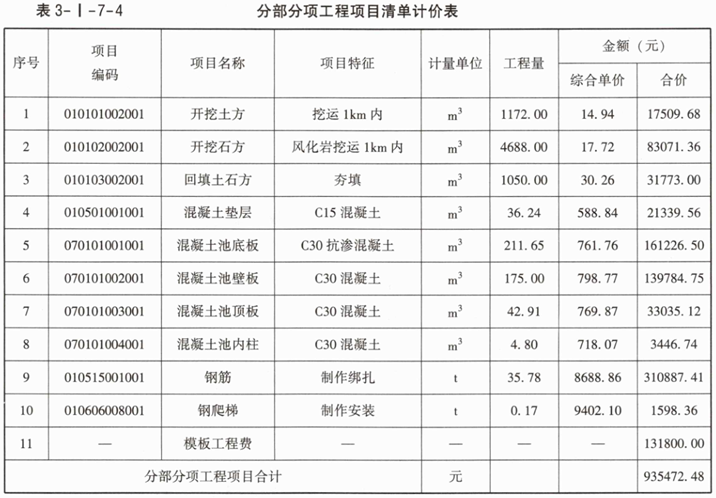

3.参见表3-I-7-4。

4.安全生产措施费:935472.48×6%=56128.35(元);
总承包服务费:(87200.00-7200)×5%=4000.00(元);
增值税:(935472.48+56128.35+4000.00)×9%=89604.07(元)

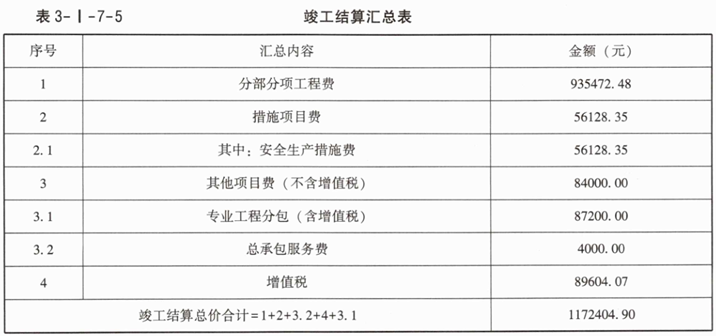

计算结果参见表3-I-7-5。
