简答题I土木建筑工程
某工程为砖混结构,地下0层,地上2层,外墙为300mm厚砌体,矩形柱260mm×260mm,基础平面图如题5-I-1图所示,墙下现浇钢筋混凝土条形基础,柱下独立基础,基础的剖面图尺寸如题5-I-2图所示,室外原土壤标高为-0.100m,预设标高(室外地坪高度)为-0.600m,基础垫层底标高为-2.6m。基础垫层混凝土强度等级为C20,垫层支模板每边各增加工作面宽度300mm,基础混凝土强度等级为C30,均按外购商品混凝土考虑。


问题:(说明:计算结果保留小数点后两位)
1.依据《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,计算该工程的挖单独土方、挖基坑土方、挖沟槽土方、基础回填土、现浇混凝土带形基础、现浇混凝土独立基础、钢筋及模板、混凝土基础垫层及模板的工程量,将计算过程及结果填写入题5-I-1表中。现浇混凝土基础钢筋按50kg/m³计。
棱台体体积公式为V=1/3×h×(a²+b²+a×b)或V=1/6×h×[a×b+A×B+(a+A)×(b+B)]

2.某施工单位承担该工程土建部分的施工,拟定的基础挖土技术方案为矩形大开挖方式,即按最外边线墙下垫层尺寸另加工作面宽度300mm开挖,放坡系数取0.33,放坡至垫层底,计算该施工单位挖基坑土方的工程量,将计算结果填入题5-I-2表中。
基坑放坡体积公式为V=(a+2c+KH)×(b+2c+KH)×H+1/3×K²×H³

3.假定该工程混凝土垫层施工方案量同清单量,垫层采用木模板,模板方案量同清单量,混凝土垫层施工定额及模板费用详见题5-I-3表、题5-I-4表;管理费费率12%,以人工费、材料费和机械使用费之和为基数;利润率6%,以人工费、材料费、机械使用费、管理费之和为基数。分别列式计算该垫层混凝土及模板的清单综合单价,并将计算过程及结果填入题5-I-5表。


4.某施工单位拟投标该项目的土建工程,经造价工程师测算该项目分部分项工程费用为858000元,措施项目费用为171600元(其中安全生产措施费为4290元),暂列金额6万元,专业工程暂估价3万元,甲供材20万元总承包服务费900元,计日工60工日(工日综合单价按180元计),增值税税率9%,补充完成单位工程投标报价汇总表(题5-I-6表)。(该表直接填写计算结果)

参考答案暂无
解析:问题1:

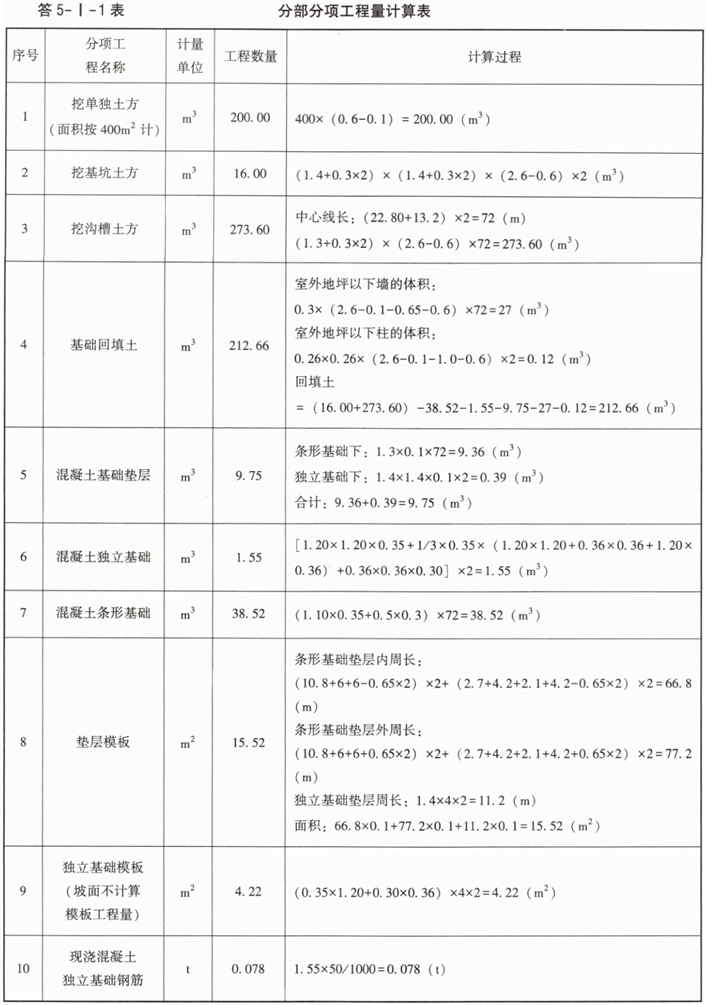

见答5-I-1表。

问题2:

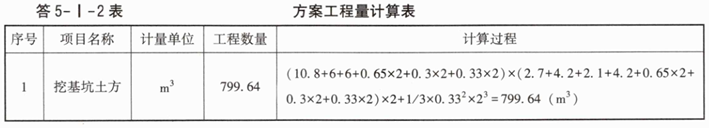

见答5-I-2表。
答5-1-2表方案工程量计算表

问题3:
混凝土垫层综合单价

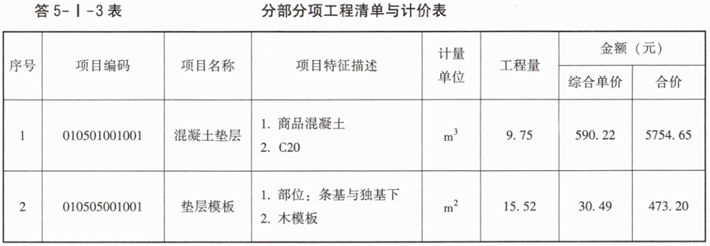

=(13.07×96+10.1×345+10.52×7.85+33.03×3.95+0.52×30.67+3.27)×(1+12%)×(1+6%)/10=590.22(元/m³)
垫层模板综合单价=25.68×(1+12%)×(1+6%)=30.49(元/m²)
见答5-I-3表。

问题4:
见答5-I-4表。


你可能喜欢

简答题Ⅱ管道和设备工程
某工业管道安装工程采用EPC总承包模式,总承包单位根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:
该安装工程各分部分项工程人材机费用合计为6000万元,其中人工费占10%。脚手架搭拆措施项目费的人材机费用48万元,其中人工费占25%;安全生产措施费的人材机费用按分部分项工程人工费的20%计取,夜间施工费、二次搬运费、冬雨期施工增加费、已完工程及设备保护总价措施项目费的人材机费用按分部分项工程人工费的12%计取,其中人工费占40%。
企业管理费、利润分别按人工费的60%、40%计。
招标文件规定暂列金额200万元,专业工程暂估价545万元(总承包单位报价总承包服务费额按专业工程暂估价的3%计取),不考虑计日工费用。
上述费用不包含增值税可抵扣进项税额。增值税税率按9%计取。
其中某生产装置中部分工艺管道系统,如题5-Ⅱ-1图所示。

说明:
1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以“m”计,其他均以“mm”计。
2.管道均采用20号碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接,管道系统的焊接均为氩电联焊。
3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。
4.管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗为6%。
5.管道系统安装就位后,对D76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80mm×150mm,焊口按36个计。
6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均刷防锈漆、调合漆各两遍。
根据《通用安装工程工程量计算标准》GB/T50856—2024的规定,管道系统各分部分项工程量清单项目的统一编码,见题5-Ⅱ-1表。

问题:
1.根据《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,计算该管道系统单位工程的投标报价。将各项费用的计算结果填入“单位工程投标报价汇总表”中,见题5-Ⅱ-2表,其计算过程写在表的下面。

2.根据《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,计算管道D89×4、管道D76×4、管道D57×3.5、管架制作安装、焊缝X光射线探伤、焊缝超声波探伤六项工程量,并写出计算过程。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程项目清单计价表,见题5-I-3表。

 (以上费用都不含可抵扣的进项税,计算过程和结果有小数时均保留两位小数。)

简答题Ⅲ电气和自动化控制工程
某电话机房照明系统中一回路,如题5-Ⅲ-1图、题5-Ⅲ-2图所示。该照明工程按照当地发布的《通用安装工程消耗量定额》及地区价目表,计算出相关分部分项工程的费用,见题5-Ⅲ-1表,其中人工日单价综合按150元/工日计。管理费和利润分别按人工费的55%和45%计算。表中费用均不包含增值税可抵扣进项税额。


说明:
1.照明配电箱MX为嵌入式安装,箱体尺寸:600×400×200(宽×高×厚),安装高度为下口离地1.6m。
2.管线均为镀锌电管φ20,沿砖墙、混凝土顶板内暗配,顶管标高为4.000m;管内穿阻燃绝缘导线ZRBV1.5mm²;
3.接地母线采用-40×4镀锌扁钢,埋深0.7m,由室外进入外墙皮后的水平长度为1m;进入配电箱内长度为0.5m,室内外地平无高差;
4.单联单控明开关规格为250V10A,安装高度为下口离地1.4m;
5.接地电阻要求小于4Ω;
6.配管水平长度见题5-3-1图中括号内数字,单位为m;
7.避雷网采用25×4镀锌扁钢,沿屋顶女儿墙敷设。

根据《通用安装工程工程量计算标准》GB/T50856—2024的规定,分部分项工程的统一编码见题5-Ⅲ-2表。

问题:
1.根据题5-Ⅲ-1图所示内容和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算配电箱、开关、灯具、接线盒等(不考虑避雷网)的工程量。将计算过程填入题5-Ⅲ-3表中。列出接地母线(考虑附加)、配管、配线计算过程。

2.根据上述相关定额和《建设工程工程量清单计价标准》GB/T50500—2024的要求,计算接地母线、电气配管和电气配线分项工程的工程量清单综合单价。
3.根据题5-Ⅲ-2图所示内容和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算避雷网的工程量。
(以上费用都不含可抵扣的进项税,计算过程和结果有小数时均保留两位小数。)
