背景资料: 施工过程,发生了如下事件: 事件1:项目监理机构有A、B、C 三个标段可进行投标。(单位:万元) 事件2:专业监理工程师巡视基-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消

参考答案暂无
解析:第1问
1-1.

1-2.

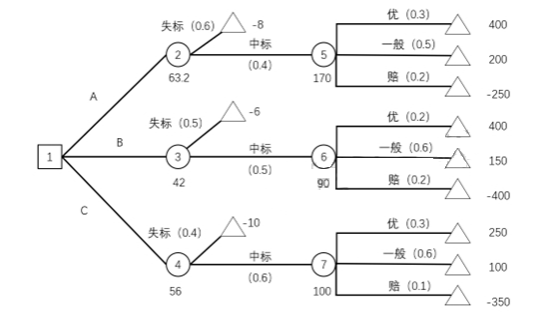

A标段:
自然状态点⑤的损益期望值E:E5=0.3×400+0.5×200+0.2×(-250)=170(万元),将E5=170万元标在⑤下面;
自然状态点②的损益期望值E:E2=0.4×170+0.6×(-8)=63.2(万元)。
B标段:
自然状态点⑥的损益期望值E:E6=0.2×400+0.6×150+0.2×(-400)=90(万元),将E6=90万元标在⑥下面;
自然状态点③的损益期望值E:E3=0.5×90+0.5×(-6)=42(万元)。
C标段:
自然状态点⑦的损益期望值E:E7=0.3×250+0.6×100+0.1×(-350)=100(万元),将E7=100万元标在⑦下面;
自然状态点④的损益期望值E:E4=0.6×100+0.4×(-10)=56(万元)。
至此,从损益期望值角度看,应选定A标段进行投标。
第2问
2-1.总监理工程师应征得建设单位同意后,向施工单位签发工程暂停令,要求施工单位立即停工整改。
2-2.若施工单位拒绝整改,项目监理机构应及时向有关主管部门报送《监理报告》。
第3问
①属于风险转移;②属于损失控制;③属于风险自留;④属于风险转移。
第4问
4-1.建设单位要求退货并解除合同合理。
理由:如果由于卖方原因,三次考核均未能达到合同约定的技术性能考核指标,则买卖双方应就合同的后续履行进行协商,协商不成的,买方有权解除合同。
4-2.设备出厂商要求不合理。
买方代表参与交货前检验及签署交货前检验记录的行为,不视为对合同设备质量的确认,不影响卖方交货后买方依照合同约定对合同设备提出质量异议和(或)退货的权利,也不免除卖方依照合同约定对合同设备所应承担的任何义务或责任。

你可能喜欢

简答题背景资料:
某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订施工合同,经总监理工程师审核确认的施工总进度计划如图5-1所示,各项工作均按最早开始时间安排且匀速施工。
某土石方工程量共计20000m3(其中石方工程量8500m3,其余为土方),土方综合单价80元/m3,石方综合单价150元/m3;其中计日工综合单价:人工100元/工日,机械1500元/台班;规费为分部分项工程费和其他项目措施费的8%计取,增值税税率为9%,以上价格均为不含税价格;施工过程中,发生了人员窝工和机械闲置均按60%考虑。
事件1:土石方工程施工完成后,施工单位提出实际工程量与计划工程量不符经监理机构审查核实后,发现实际的石方工程量为9700m3,总土石方工程量未变(其余为土方工程量);C工作延长8天。
事件2:建设单位负责提供的材料由于供货商的原因不能及时交货,F工作晚开工3天,共造成窝工50工日,机械闲置6台班;施工单位重新调整施工进度计划并报监理机构审核。
事件3:G工作原计划工程量为1400m3,综合单价为300元/m3,增加为1600m3,赶工费用60元/m3

【问题】
1.指出施工进度计划中的关键线路,并写出C工作的总时差和自由时差。
2.针对事件1,分别计算石方和土方的工程价款,并判断对工期的影响。
3.针对事件2,请计算工期和费用索赔,并说明理由。
4.事件2调整施工进度计划后,G、K工作的最早开始时间和总时差,新的工期为多少。
5.结合事件3,G工作增加工程量后,结算价款为多少万元(不考虑赶工费);按原计划安排,每天应完成的工程量;若满足调整施工进度计划后工期要求的情况下,最少的赶工费为多少万元?
