某工程,建设单位委托监理单位实施监理,施工过程中发生如下事件: 事件 1:工程开始前,监理单位整理了-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消

参考答案暂无
解析:

1.①由监理单位负责;

②由设计单位负责;

③由建设单位负责;

④由施工单位负责;

⑤由监理单位负责。

2-1.综合得分:

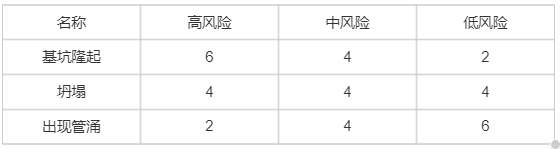

①基坑隆起:6×5+4×3+2×1=44 分

②坍塌:4×5+4×3+4×1=36 分

③管涌:2×5+4×3+6×1=28 分

2-2.风险识别方法:风险调查法、初始清单法、经验数据法。

2-3.损失控制计划:预防计划、灾难计划、应急计划。

3.(1)卖方出具的交货清单正本一份;

(2)买方签署的收货清单正本一份;

(3)制造商出具的出厂质量合格证正本一份;

(4)合同价格 100%金额的增值税发票正本一份。

4.施工单位提交附件:

①安全生产许可文件;

②企业资质等级证书;

③特种作业人员的资格证书;

④施工单位对分包单位管理制度。

你可能喜欢

简答题

某工程建设单位与施工单位根据《建设工程施工合同(示范文本)》签订了施工合同,合同约定:签约合同价为 2266.02万元,暂列金额68.02万元(含税),预付款为签约合同价扣除暂列金额的15%,自第2个月起分6个月等额扣回。工程进度款按月结算,项目监理机构按施工单位每月应得进度款的 95%签认。实际工程量偏差超过清单工程量 15%时,超出15%部分的综合单价按照0.92调整。管理费20%(以材料费为基数),利润 6%(以材料和管理费为基数),规费4%(以人工费、材料费、机械费、管理费和利润为基数),税金9%(以人工费、材料费、机械费、管理费、利润和规费)为基数。

经项目监理机构审核确认的施工总进度计划如图 2025-6-1所示,各项工作均按最早开始时间安排且匀速施工,图中数字表示该工作对应的价款,单位为万元。

施工过程发生如下事件:

事件一:F工作1800m³,因建设单位导致的设计变更,致使 F工作材料费增加100 元/ m³。

事件二:施工单位统计8-11 月份 G、H 工作实际完成量如下表所示,G的综合单价 150元/m³,H综合单价225 元/m³,增加工程量不考虑措施费的变化。


问题:

1.计算本工程预付款金额为多少?第3月未应扣回多少预付款?3月份应支付实际进度价款?

2.按照最早开始和最迟开始,5月份和6月份计划投资额多少?

3.事件一中,F工作综合单价应增加多少?5月份F工作增加的价款是多少?5月份应

支付进度款为多少?

4.截止到9月末,G、H工作综合单价是否调整?计算第9月末应支付的进度款增加额为多少?
