某工程建设单位与施工单位根据《建设工程施工合同(示范文本)》签订了施工合同,合同约定:签约合同价为 2266.02万元,暂列金额68.02万元(含税),预付款为签约合同价扣除暂列金额的15%,自第2个月起分6个月等额扣回。工程进度款按月结算,项目监理机构按施工单位每月应得进度款的 95%签认。实际工程量偏差超过清单工程量 15%时,超出15%部分的综合单价按照0.92调整。管理费20%(以材料费为基数),利润 6%(以材料和管理费为基数),规费4%(以人工费、材料费、机械费、管理费和利润为基数),税金9%(以人工费、材料费、机械费、管理费、利润和规费)为基数。

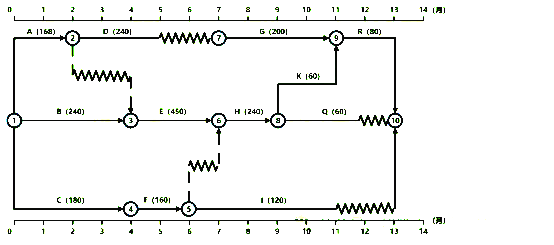

经项目监理机构审核确认的施工总进度计划如图 2025-6-1所示,各项工作均按最早开始时间安排且匀速施工,图中数字表示该工作对应的价款,单位为万元。

施工过程发生如下事件:

事件一:F工作1800m³,因建设单位导致的设计变更,致使 F工作材料费增加100 元/ m³。

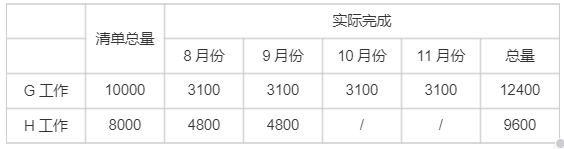

事件二:施工单位统计8-11 月份 G、H 工作实际完成量如下表所示,G的综合单价 150元/m³,H综合单价225 元/m³,增加工程量不考虑措施费的变化。


问题:

1.计算本工程预付款金额为多少?第3月未应扣回多少预付款?3月份应支付实际进度价款?

2.按照最早开始和最迟开始,5月份和6月份计划投资额多少?

3.事件一中,F工作综合单价应增加多少?5月份F工作增加的价款是多少?5月份应

支付进度款为多少?

4.截止到9月末,G、H工作综合单价是否调整?计算第9月末应支付的进度款增加额为多少?
