简答题
背景资料
某施工企业拟投标某建筑物的土建工程,其中地下工程部分包括:基坑支护、土方工程、筏板基础、地下室墙及顶板等。业主提供的施工场地已按设计室外地平面-0.200m平整,现场需要采取施工排水措施。已知垫层底面积586.21m
2
。地下室顶板标高为0.000,板厚 100mm。
根据图5-1-1图~图5-1-5所示以及现场环境条件和施工经验,确定基坑支护方案及相关施工方案、费率如下:
(1)基坑1-1剖面边坡按1:0.3放坡开挖,放坡至垫层顶面,基坑设有土钉支护土钉成孔直径为90mm,采用1根HRB400,直径25的钢筋作为杆体(线密度为3.85kg/m),成孔深度为10.0m,土钉长度为10m,入射倾角为15°,杆筋送入钻孔后,灌注1:1水泥砂浆,1-1剖面共设有120根土钉;坡面上设置Φ5@200×200钢丝网片(该钢丝网片的面密度为1.54kg/m
2
),钢丝网片上喷射C20混凝土,厚度为120mm。
(2)基坑2-2剖面均采用灌注护坡桩加冠梁支护,直径400mm,间距约1500mm,单根长度7m,24根,顶标高为-1.200m;冠梁截面为600mm×400mm,C30预拌混凝土,总长度31.5m。
(3)基坑3-3剖面采用C30钢筋混凝土地下连续墙支护,墙厚500mm,槽深7m,墙中心线长度为 41.5m。
(4)土方开挖方案:采用挖掘机开挖至垫层顶部,垫层部分采用人工开挖。假设施工坡道等附加挖土忽略不计,已知垫层底面积586.21m
2
。
(5)工程排水措施费用为5000元。
(6)该工程管理费、利润按不含税人工费、材料费和机械费之和的19%计。
该施工企业有关施工内容的定额基价见表5-1-1。
【问题】(计算结果均保留2位小数)

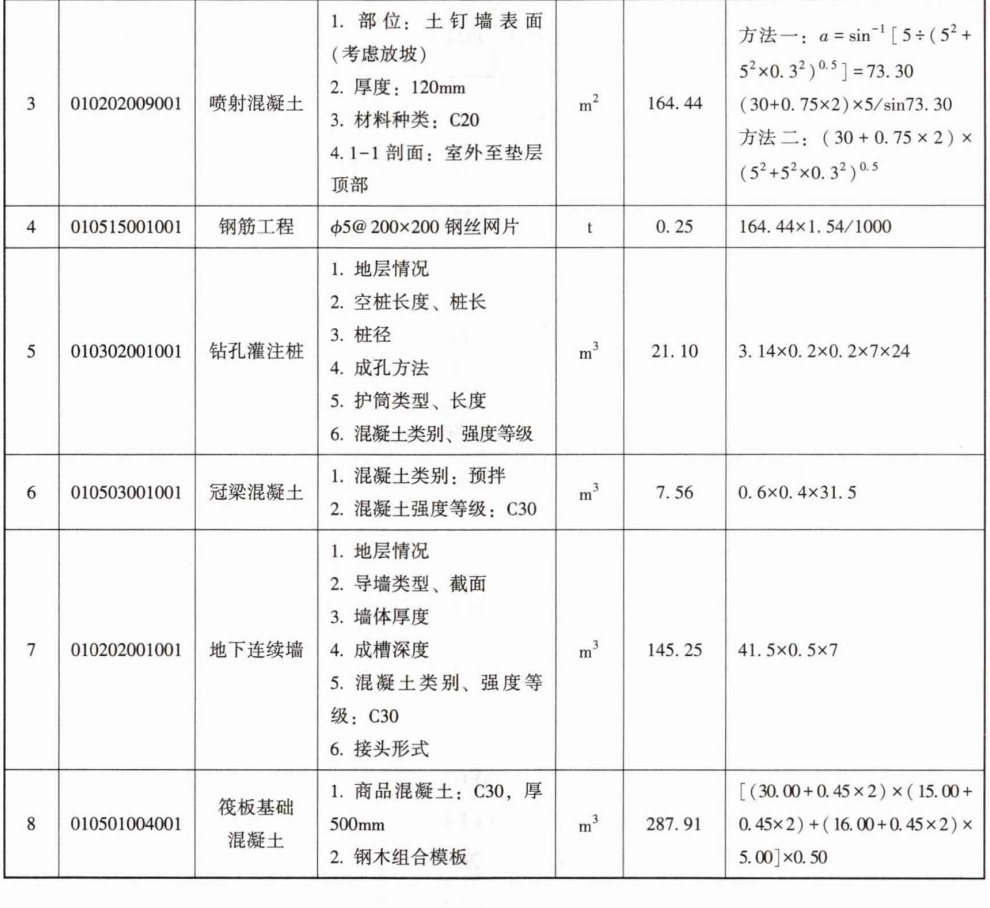

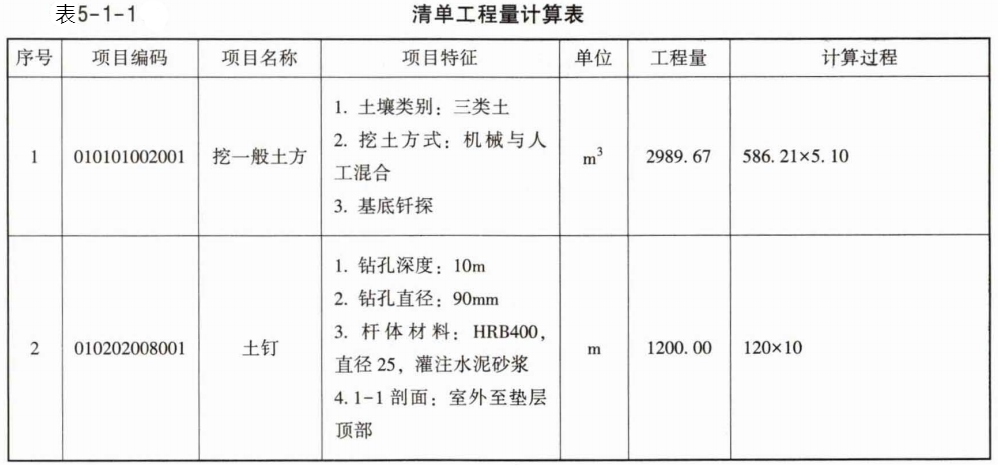

1.根据上述条件,按《房屋建筑与装饰工程工程量计算规范》GB50854,列式计算该工程的挖一般土方、土钉、喷射混凝土、钢丝网片、排桩、冠梁、地下连续墙、筏板基础的工程量,并补充填写表5-1-2。

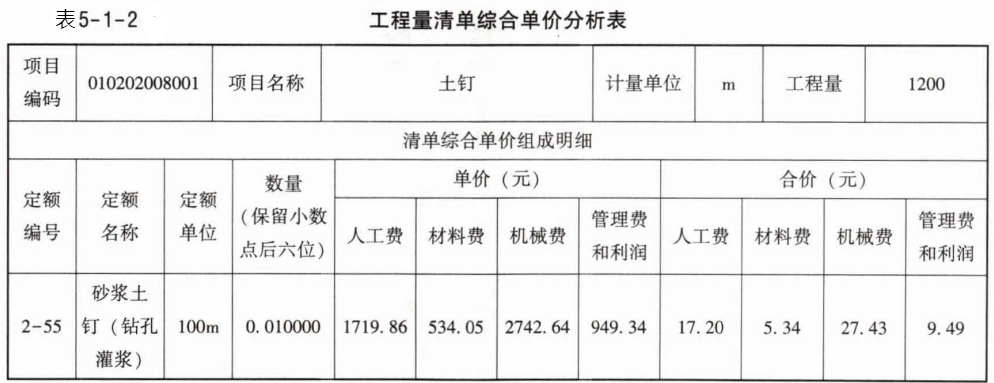

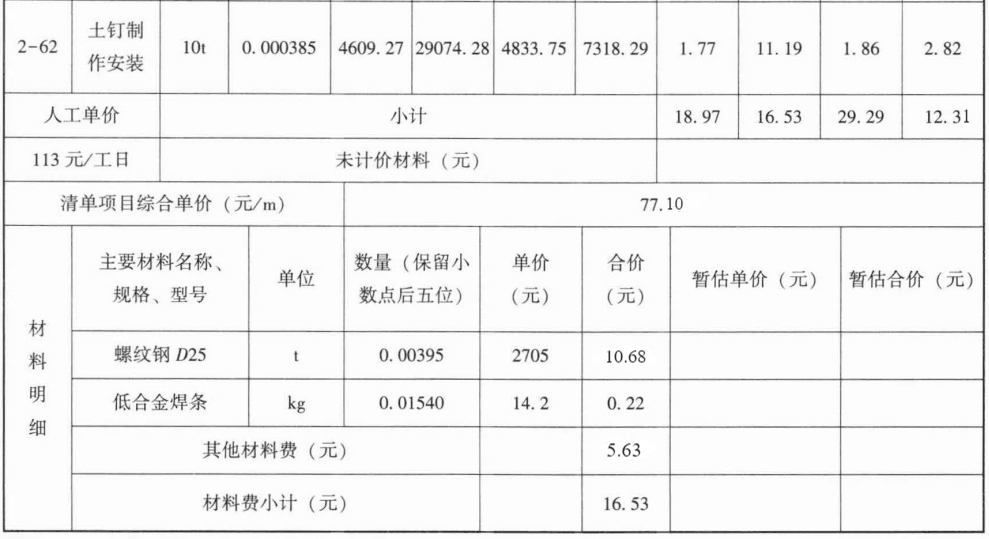

2.已知该施工企业土钉定额基价如表5-1-3,填写完成土钉工程的综合单价分析表(表5-1-4 )。(“钻孔灌浆”定额工程量计算规则与清单规范相同,均按设计图示尺寸,以长度为单位;“土钉制作安装”定额工程量是按设计图示尺寸以重量计)。

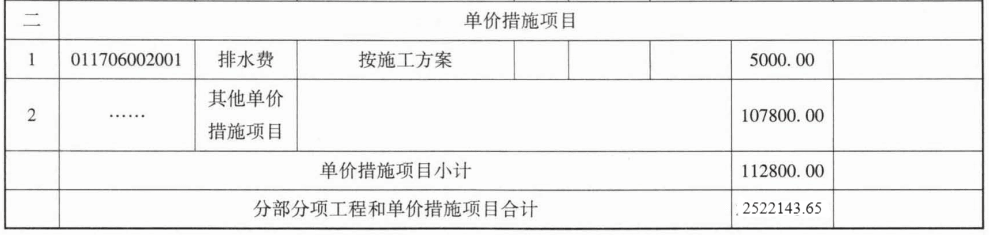

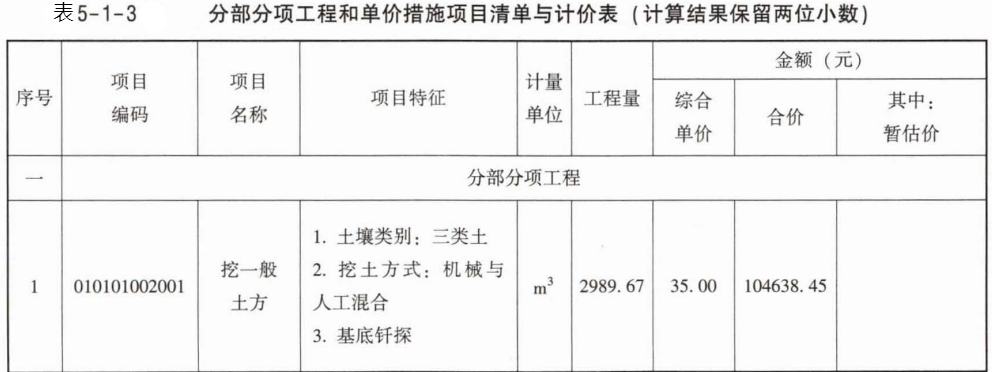

3.列式计算该施工企业含模板筏板基础混凝土综合单价,并补充填写该项目分部分项工程和单价措施项目清单与计价表(表5-1-5)。

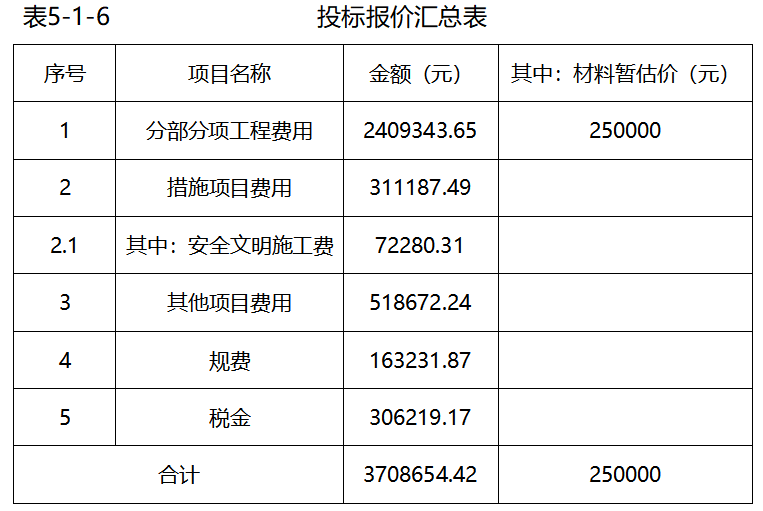

4.假定该项目其他项目费用为518672.24元,安全文明施工费为分部分项工程费用的3%,其他总价措施项目费用按分部分项与单价措施项目费用之和的5%计,分部分项与措施项目费用中的人工费比例为20%,规费按分部分项工程和措施项目费中全部人工费的30%计取,增值税税率为9%。利用前述问题的计算结果,列式计算安全文明施工费、措施项目费及规费,并编制该施工企业投标报价汇总表(表5-1-6)。
参考答案
暂无
解析:
第一问:
第二问:
第三问:
含模板基础混凝土综合单价的计算:
基础混凝土量:287.91m
3
模板工程量:[(30.00+0.45×2)×2+(15.00+0.45×2+5)×2]×0.50=51.80(m
2
)
混凝土(不含模板)综合单价:6700×(1+19%)/10=797.30(元/m
3
)
模板综合单价:5400×(1+19%)/100=64.26(元/m
2
)
混凝土(含模板)清单综合单价:(797.3×287.91+64.26×51.8)/287.91=808.86(元/m
3
)
第四问:
安全文明施工费:2409343.65×3%=72280.31(元)
措施项目费用:112800.00+72280.31+2522143.65×5%=311187.49(元)
规费:(2409343.65+311187.49)×20%×30%=163231.87(元)
税金:(2409343.65+311187.49+518672.24+163231.87)×9%=306219.17(元)
点击查看答案
进入在线模考
你可能喜欢
简答题
背景资料
某企业投资建设一个工业项目,该项目可行性研究报告的相关资料和基础数据如下:
(1) 项目工程费用为2000万元,工程建设其他费用为500元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。
(2) 项目建设前期年限为1年,建设期为2年,生产运营期为8年。
(3) 项目建设期1年完成项目静态投资的 40%,第 2年完成静态投资的 60%,项目生产运 营期第1年投入流动资金240万元。
(4) 项目的建设投资,流动资金均由资本金投入。
(5) 除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。固定资产投资中不考虑可抵 扣固定资产进项税额对固定资产原值的影响
(6) 项目正常年份的产品设计生产的产品设计生产能力为10000件/年,正常年份年总成本 费用为950 万元,其中项目单位产品的可变成本为 550 元(含进项税额 60元),其余为固定成本(固定成本中不含进项税额),项目产品预计售价为1400 元/件(含销项税额180 元),增值税附加税 率为 12%,企业适用的所得税税率为 25%。
(7) 项目生产运营期第1年的生产能力为正常年份设计生产能力的 70%,第2年及以后各年的生产能力达到设计生产能力的100%。
【问题】
1.分别列式计算项目建设期第一年,第二年价差预备费和项目建设投资。
2.分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本,固定成本,经营成本。
3.分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
4.列式计算项目正常年份的产量盈亏平衡点。
(除资本金净利润率之外,前 3个问题计算结果以万元为单位,产量盈亏平衡点计算结果取整,其他计算结果保留两位小数)
点击查看答案
进入在线模考
简答题
背景资料

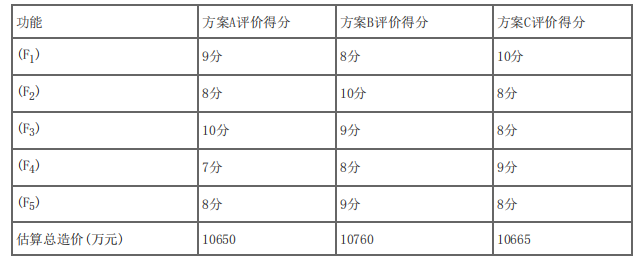

某建设单位对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标分别为:结构形式(F1)、工程造价(F2)、节能要求(F3)、建筑造型(F4)、环境协调(F5)五项评价指标,各功能之间的重要性关系为:F1相对F2不重要,F1相对F3、F4、F5比较重要,F2相对F3、F4、F5也比较重要,F3相对F4不重要,但相对F5比较重要,F4相对F5比较重要。经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表1。
各方案评价指标的评价结果和估算总造价表1
【问题】
1.用0-1评分法计算各功能的权重,将计算结果填入表2中。
说明:权重系数、功能指数、价值指数保留3位小数,其余计算结果均保留两位小数。
2.用综合评分法选择最佳设计方案。
3.用价值指数法选择最佳设计方案。
4.假定该商务楼地上建筑面积为2.4万m
2
,建安工程单方造价3500元/m
2
,设计使用年限40年。根据有关规定,该项目应带有一定规模的地下人防工程,如果不带人防工程约需交纳208万元的人防工程配套费。因此,设计院对该项目地下部分提出了两个设计方案:方案甲为不建人防工程,地下可利用空间用于建停车场;方案乙为建规定规模的人防工程,剩余可利用空间用于建停车场。

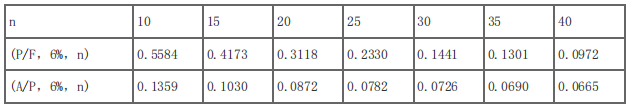

不同方案地下工程相关技术经济参数见表7,年基准利率6%。
不同方案地下工程相关技术经济参数表7
资金等值换算系数表8
(1) 分别计算两方案的综合办公楼项目的建设总造价。
(2) 若各方案年费用需要考虑建造费用、维护费用、大修费用(计入大修收益损失)和停车位收益等,分别计算两方案的地下工程生命周期年度费用(不考虑建设工期的影响,地下工程建设造价在期初一次性投入,均形成固定资产,无残值),并选择最经济方案。
点击查看答案
进入在线模考
简答题
背景资料
招标人拟建一国有资金投资的住宅项目,计划施工日期为3月1日~10月26日,合同工期为240天。为满足项目顺利进行对投标人和潜在投标人采用资格预审,资格预审文件中部分要求如下:
1.近三年每年净资产均不少于2000万元;
2.近三年在本省施工完成或在建的类似项目不少于3个。
共有A、B、C、D、E、F、G、H八家投标人提交资格预审申请文件,投标人C未通过资格预审。招投标过程中发生如下事件:
事件1:投标截止时间前通过资格预审的投标人全部递交了投标文件,投标人C也递交了投标文件。

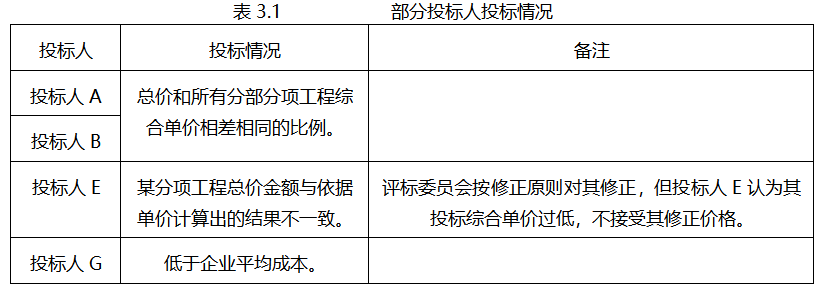

事件2:在评标过程中,评标委员会发现部分投标人有以下情况,具体见表3.1;
经过评标、公示中标候选人、确定中标人等环节,招标人与投标人F签订了中标合同。

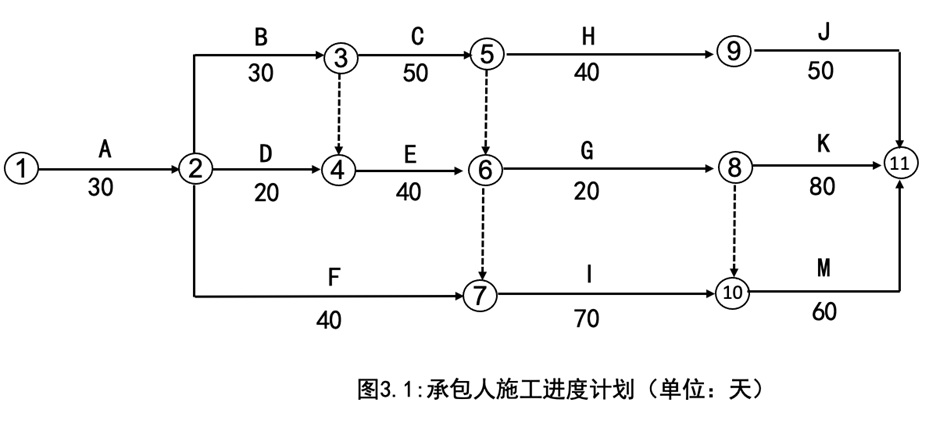

施工承包合同约定:管理费和利润为人机费用之和的16%,规费和税金为人材机费用、管理费与利润之和的13%。新增分项工程措施费按分项工程费的25%计取。综合工日单价为120元/工日,人工窝工按其单价的80%计,窝工、闲置均不考虑管理费、利润;工期提前(或延误)的奖(或罚)金额为20000元/天(含税)。承包人编制了施工进度计划得到了监理工程师的批准,如图3.1所示。
由于施工工艺和组织的要求,工作B、E、I需使用同一台施工机械(该种施工机械除税运转台班费800元/台班,除税闲置台班费550元/台班),工作H、J需使用同一台施工机械(该种施工机械除税运转台班费600元/台班,除税闲置台班费400元/台班)。
施工过程中发生如下事件:
事件3:①3月5日发生了脚手架倾倒事故,3月8日恢复正常作业。②3月6日~3月10日,当地供电中断。由此导致分项工程A停工6天,该工作班组30名工人持续窝工6天。承包人及时向发包人提出工期及费用索赔,受事件1影响承包人及时调整施工进度计划。
事件4:发包人提出增加一项N工作,N工作持续时间30天,工程量300m
3
。根据施工工艺关系,N工作是G、H工作的紧后工作,是J工作的紧前工作。由监理人提出新的综合单价,经发承包人商定每立方米不含税人工和机械费210元,不含税材料费150元;管理费和利润提高50%。承包人及时办理了索赔事宜。每m
3
材料费可抵扣进项增值税综合税率为5%,每m
3
机械费可抵扣进项税额为20元。
事件5:承包人为获得工期奖励,将M工作赶工15天。
【问题】
1.逐项说明资格预审文件中的部分要求是否合理,并说明理由。
2.事件1中投标人C在投标截止时间前递交了投标文件,招标人应如何处理其投标文件,并说明理由。
3.逐项说明事件2中投标文件是否应被否决投标,并说明理由。
4.说明事件3中可索赔天数并说明理由,计算可索赔费用。
5.绘制截至事件4发生后施工进度计划网络图,并说明事件4中监理人做法是否正确,并说明理由。
6.计算事件4分项工作N的工程价款、N工作进项税额。
7.计算承包人可获得的奖罚费用及合同价款调整额。
(以元为单位,计算过程和结果数据有小数均保留两位小数)
点击查看答案
进入在线模考
