【案例五 】管道和设备工程 工程背景资料如下: 1.图6.Ⅱ为某泵房工艺及伴热管道系统部分安装图。 2.假设管道安装工程的分部分项清单工程量-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消
简答题【案例五 】管道和设备工程
工程背景资料如下:

1.图6.Ⅱ为某泵房工艺及伴热管道系统部分安装图。
2.假设管道安装工程的分部分项清单工程量如下:
Φ325×8低压管道7m;Φ273.1×7.1中压管道15m;Φ108×4.5管道5m,其中低压2m中压3m;Φ89×4.5管道1.5m,Φ60×4管道40m,均为中压。

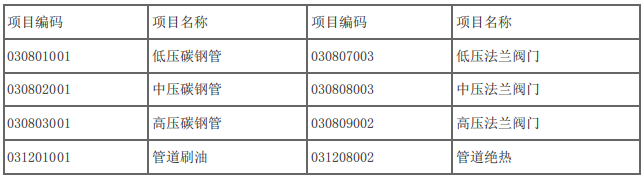

3.相关分部分项工程量清单统一项目编码见下表:

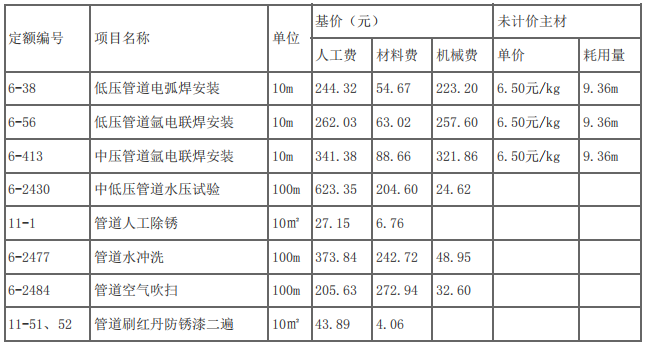

4. Φ325×8碳钢管道安装工程定额的相关数据见下表:

该管道安装工程的管理费和利润分别按人工费的20%和10%计。

【问题】
1.按照图6.Ⅱ所示内容,列式计算管道、管件安装项目的分部分项清单工程量。(注:其中伴热管道工程量计算,不考虑跨越三通、阀门处的煨弯增加量。图6.Ⅱ中所标注伴热管道的标高、平面位置,按与相应油管道的标注等同计算)

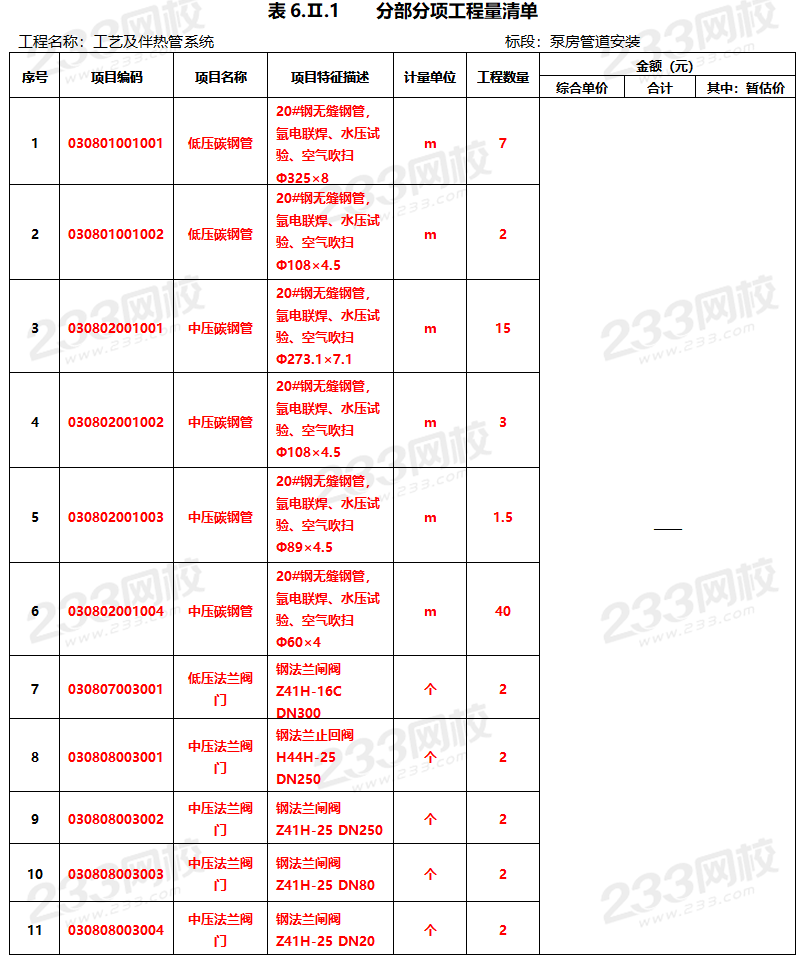

2.按照背景资料2、3中给出的管道工程量和相关分部分项工程量清单统一编码,以及图6.Ⅱ的技术要求和所示阀门数量,根据《通用安装工程工程量计算规范》GB 50856-2013和《建设工程工程量清单计价规范》GB 50500-2013规定,编制管道、阀门安装项目的分部分项工程量清单,填入答题纸表6.Ⅱ.1中。

3.按照背景资料4中的相关定额,根据《通用安装工程工程量计算规范》GB 50856-2013和《建设工程工程量清单计价规范》GB 50500-2013规定,编制Φ325×8低压管道 (单重62.54kg/m)安装分部分项工程量清单“综合单价分析表”,填入答题纸表6.Ⅱ.2中。

(计算结果保留两位小数)

参考答案暂无
解析:问题1:
管道部分工程量计算如下:
(1)Φ325×8低压管道:1+0.8+1.5+(1+0.65+0.5)×2=7.6m
(2)Φ273.1×7.1中压管道:
1+1+1.5+0.5+0.5+[(2.25-1.15)+(0.8+1+0.65)+(2.25-1.15)] ×2=13.8m
(3)Φ89×4.5中压管道:(0.15+0.5)×2=1.3m
(4)Φ60×4中压管道:
泵后油管伴热管:
{1+1+1.5+0.5+0.5+[(0.8+1+0.65)+(2.25-1.15)] ×2}×2=11.6×2=23.2m
泵前油管伴热管:
[1+0.8+1.5+(1+0.65+0.5)×2] ×2=7.6×2=15.2
小计:23.2+15.2=38.4m
(5)Φ32×2.5中压管道:(1.75-1.45)×2=0.6m
管件部分工程量计算如下:
(1)DN300低压:弯头4个,三通1个
(2)DN250中压:弯头6个,三通2个
(3)DN80中压:三通2个
(4)DN50中压:弯头:(2×6)+(2×2+2×4)=24个,三通:(1+1)×2=4个

问题2:

问题3:

你可能喜欢

简答题【案例六】
某工程背景资料如下:

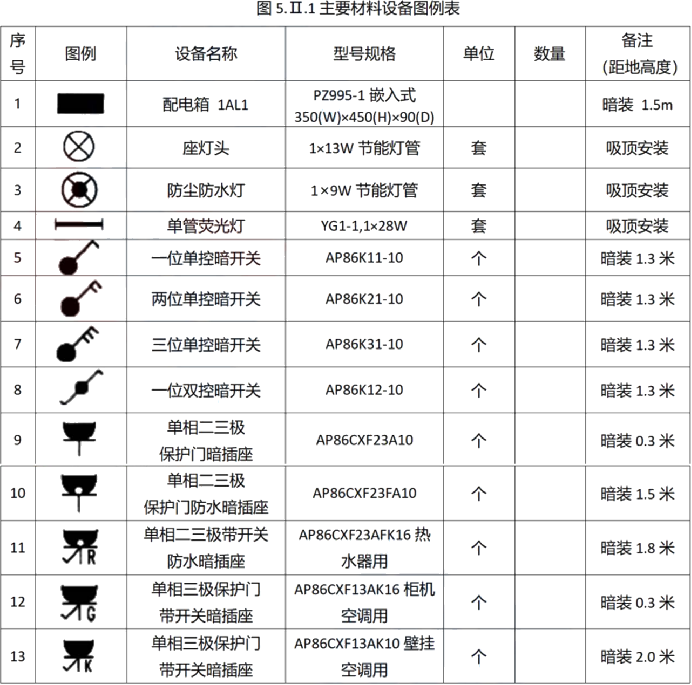

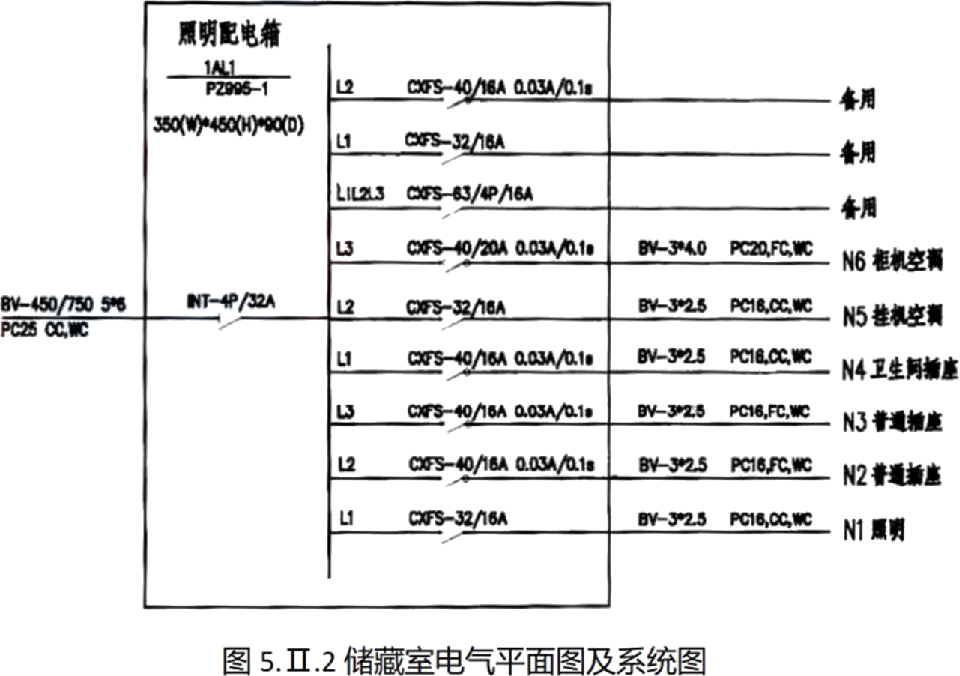

1.本项目为综合楼局部储藏室工程,室内净高3.0m。图5.Ⅱ.1为主要材料设备图例表,图5.Ⅱ.2为储藏室电气平面图及系统图。图中括号内的数字表示线路水平长度,配管嵌入地面或顶板内深度均按0.1m计算。配管配线规格为:BV2.5,2~3根穿刚性阻燃管PC16、4-5根穿刚性阻燃管PC20;BV4.3根穿刚性阻燃管PC20,其余按系统图。
2.工程的相关定额、主材单价及损耗率见表5.Ⅱ.1。

3.该工程的管理费和利润分别按人工费的40%和20%计算。

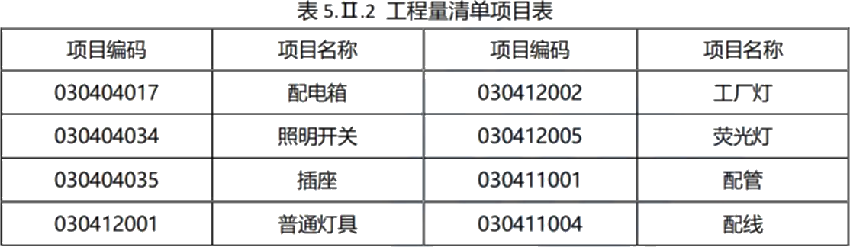

4.相关分部分项工程工程量清单项目编码及项目名称见表5.Ⅱ.2。

5.答题时不考虑配电箱的进线和配管,不考虑开关盒、灯头盒和接线盒。
【问题】

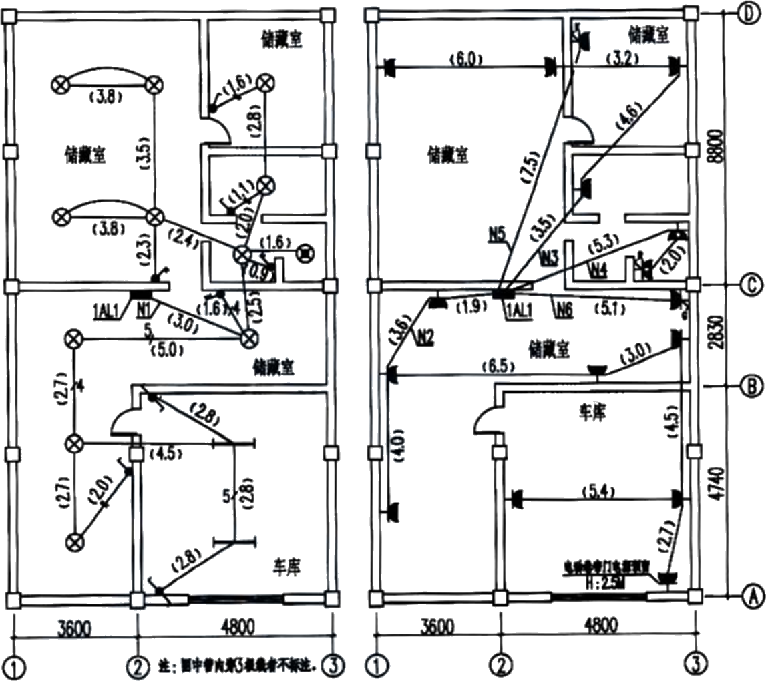

1.按照背景资料1~5和图5.Ⅱ.1及图5. Ⅱ.2所示,根据《建设工程工程量清单计价规范》(GB 50500-2013)和《通用安装工程工程量计算规范》(GB 50856-2013)的规定,计算N1~N6回路配管、配线的工程量,计算式与结果填写在答题卡上指定位置。
2.假定PC16清单工程量为150.00m,PC20清单工程量为20.00m,BV2.5清单工程量为460.00m,BV4清单工程重为25.00m,其他工程量根据给定图纸计算。编制分部分项工程量清单,计算配电箱、各类灯具清单的综合单价与合价,完成答题卡表5.Ⅱ.1“分部分项工程和单价措施项目清单与计价表”。

3.本项目施工合同约定:“采用固定单价合同结算,结算工程量增加在15%内的综合单价不变,增加超出15%部分综合单价×0.9”;假定PC16最终结算量为200m,前述背景资料中数据均为施工单位投标数据,计算PC16对应的清单投标单价和该清单分部分项工程结算费用。
(计算过程和结果数据均保留两位小数)

简答题背景资料
  为加快城市更新,改善市区A、B两地的交通状况,某市规划局提出建设交通设施项目,拟定高架道路、轻轨两个方案。两个方案的建设期均为2年,建设期投资第1年投入40%,第2年投入60%,建设期投资均按期末考虑,使用期均按50年计算,分别需每20年、15年大修一次。基准折现率为8%,其他有关数据见表2-1、表2-2。

【问题】
1.列式计算高架道路的年费用(残值计入费用),并据此估算每天通车量至少达到多少万辆才能回收费用?(计算结果保留两位小数)
2.已知高架道路方案的净现值为175703.44万元,列式计算轻轨方案的净现值,并据此选择最经济的方案。(计算结果保留两位小数)
3.若再综合考虑交通方案带来噪声等污染的环境成本,高架道路、轻轨方案在使用期分别为30万元/年、15万元/年,但两个方案在使用期可拉动相关产业发展的社会收益均折合为50万元/年,残值计入费用。列式计算高架道路方案的年度寿命周期成本和费用效率,假定轻轨方案的费用效率为1.35,请运用费用效率法选择合理方案。(寿命周期成本和年度收益计算结果取整数,系统费用效率计算结果保留两位小数)
4.投资人请有关专家对各方案的功能重要性进行评价,专家组讨论后决定从五个方面(分别以F1~F5表示)进行功能评价,对各功能的重要性分析结果如下:F3相对于F4很重要,F3相对于F1较重要,F2和F5同样重要,F4和F5同样重要。专家还对两个方案进行了评分,结果见表2-3。试用0~4评分法列表计算各功能的权重,填入下表。经测算,高架道路方案的年成本为24577万元,轻轨方案的年成本为36333万元,请利用价值工程原理选择最佳设计方案。(功能指数、成本指数、价值指数计算结果保留四位小数)

简答题背景资料
  某工程项目发包人与某总承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360.00元/m3、220.00元/m3,安全文明施工费为分项工程费用的4%,其他措施项目费用为分项工程费用的8%,暂列金额15万元,专业工程暂估价40万元,总承包服务费率按5%计。管理费和利润为人材机费用之和的16%,规费为人材机费用、管理费、利润之和的6%,增值税税率为9%,各分项工程每月计划和实际完成工程量见表4-1。

  合同中有关工程价款结算与支付约定如下:
1.开工前10天内,发包人应向总承包人支付含税合同价款(扣除暂列金额)的 20%作为材料预付款,材料预付款在第2、3个月的工程价款中平均扣回;同时把合同价款中的全部安全文明施工费作为工程款提前支付。
2.除安全文明施工费外的其他工程款按实际进度逐月支付,安全文明施工费在竣工结算时根据实际发生的价款进行调整结算。
3.发包人按每次总承包人应得工程款的90%支付。
4.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1)。
5.B分项工程所用的甲、乙两种材料采用动态调值公式结算方法结算,甲、乙材料在B分项工程费用中所占比例分别为14%和16%,基期价格指数均为100。
6.竣工结算时,发包人按实际总造价的3%扣留工程质量保证金。
  施工期间,经监理工程师核实及发包人确认的有关事项如下:
1.第2个月发生现场计日工的人材机费用6.8万元,索赔款3万元。
2.第3个月B分项工程中的甲、乙两种材料价格指数分别为110和120,其他各月造价指数与基期价格指数一致。
3.第4个月经业主同意,总承包人与某专业分包单位签订了该项目的专业分包合同为不含税造价40万元。实际施工过程中,专业承包单位完成签证的专业工程费用为35万元,进项税额为2.6万元(其中:普通发票0.6万元,专用发票1.7万元,专业承包商返工重新购买材料的专用发票0.3万元),该专业承包单位应缴纳的规费费率、增值税税率同总承包人。
【问题】
1.该工程含税合同价为多少万元?材料预付款为多少万元?安全文明施工费预付款是多少万元?
2.施工到3月末B分项工程的进度偏差为多少万元?(以投资额表示,不考虑安全文明施工费与其他措施费)
3.第3个月发包人应支付给承包人的工程进度款为多少万元?
4.列式计算第4个月实际发生的专业工程不含税造价为多少万元?该专业分包单位应缴纳的增值税为多少万元?
5.该项目分项工程实际价款为多少万元?实际总造价是多少万元?实际安全文明施工费工程价款增加或减少了多少万元?如果开工前和施工期间发包人均按约定支付了各项工程款,则竣工结算时,发包人应支付给总承包人的结算尾款是多少万元?
(以“万元”为单位,计算结果保留三位小数)

延伸阅读
