背景资料: 某矿山副井井筒深度620m,水文地质条件复杂,采用永久井架凿井。项目采用公开招标方式选择立井井筒工程和永久井架安装的施工单位,招-考呗网题库移动版
矿业工程管理与实务
首页 题库首页在线模考
取消
简答题背景资料:
某矿山副井井筒深度620m,水文地质条件复杂,采用永久井架凿井。项目采用公开招标方式选择立井井筒工程和永久井架安装的施工单位,招标文件部分内容如下:
(1)投标人须具备矿山工程施工总承包一级资质;
(2)近5年承担过1项深度≥600m的立井工程或2项深度≥400m的立井工程;
(3)投标文件必须提交立井井筒施工及井架安装专项方案。
项目共有5家单位投标。评标时发现:C公司的投标文件未提供井筒防治水技术措施,被否决投标;D公司的投标文件提供的钢井架施工方案未明确高强螺栓扭矩控制值,被要求澄清后通过。
最终E公司以2.35亿元中标,双方订立的合同中约定:总工期12个月,其中施工准备1个月,井筒工程工期11个月,钢井架(主体)安装工程工期2个月;质量目标:工程合格率100%。
项目开工,井筒施工单位进场进行施工准备,井架安装单位进场进行基础施工和钢井架(主体)安装,以满足井筒施工的需要。钢井架(主体)安装过程中,监理单位对钢板梁焊缝检验批检查时发现,现场焊缝最大压痕深度为2.0mm,不符合验收规范要求。
该项目立井井筒采用冻结法施工,冻结深度220m,施工进度安排如图2所示。工程进行到第120d时,因冷冻机组故障导致冻结壁交圈延迟10d;井筒基岩段施工时,因伞钻设备故障影响工期5d。监理单位要求施工单位加快施工进度。

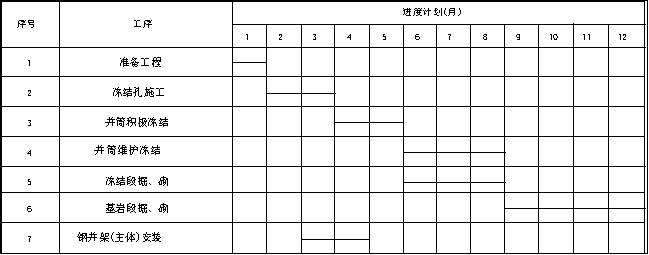

图2立井井筒工程施工进度安排图表

问题:
1.C公司被否决投标是否合理?说明依据。
2.D公司的澄清是否有效?说明理由。
3.针对监理单位发现的钢板梁焊缝问题,施工单位有哪些处理方法?
4.冷冻机组故障对总工期是否有影响?说明理由。
5.加快基岩段掘、砌施工进度,施工单位可采取哪些技术措施?

参考答案暂无
解析:1.C公司被否决投标合理。
依据:《中华人民共和国招标投标法实施条例》(国务院令第613号)规定,投标文件未响应实质性要求,应否决。招标文件要求“提交立井施工专项方案”。
2.D公司的澄清有效。
理由:未明确扭矩值属于细微偏差,澄清后补充完整不影响投标有效性。
3.针对监理单位发现的钢板梁焊缝问题,施工单位的处理方法:
(1)返修或加固处理;
(2)由法定检测单位检测鉴定。
4.冷冻机组故障对总工期有影响。
理由:冷冻机组故障影响井筒积极冻结工期,该工作属于关键工作,从而导致总工期延长10d。
5.加快基岩段掘、砌施工进度,施工单位可采取的技术措施:
(1)优化施工方案,采用先进施工技术;
(2)改进施工工艺,缩短技术间隙;
(3)更换先进的施工机械设备。

你可能喜欢

简答题背景资料:
某矿山运输大巷长3500m、埋深850m,布置在煤层底板岩层中,断面为直墙半圆拱形,净宽5.0m,净高4.2m,采用锚网喷支护,局部锚索加强支护。地质报告显示该区域煤层瓦斯含量较高,属于高瓦斯等级;大巷穿越的岩层为砂质泥岩、炭质泥岩,稳定性中等;区域有地质构造影响且局部穿越煤层,地压大,有发生冲击地压的危险性。
某矿建施工单位承担了该运输大巷的施工任务,并编制了该大巷的施工组织设计,主要内容如下:
(1)该大巷采用钻眼爆破施工方法,一次成巷,掘进装备配套为:两臂凿岩台车+ZC120型侧卸式装岩机+胶带转载机+胶带输送机;支护设备为:锚杆钻机+湿式喷射机。
(2)工作面爆破作业:炮眼深度1.6m,斜眼锥形掏槽;爆破器材为煤矿许用二级乳化炸药,数码电子雷管,采用反向装药结构,起爆总延时控制在130ms以内。
(3)喷射混凝土施工:对喷射混凝土配料称重、存放提出了控制要求,水泥和速凝剂称量误差控制在±2%以内,砂和碎石称量误差控制在±5%以内,混合料存放时间不应超过2h,拱部和墙部回弹率均控制在25%以内。
大巷施工接近地质构造影响区域时,施工单位考虑地压大的因素,按《防治煤矿冲击地压细则》(煤安监技装〔2018〕第8号)相关要求编制了防冲解危相关措施,设置了压风自救系统,以确保施工安全。
问题:
1.纠正工作面爆破作业中不合理的内容,并说明理由。
2.指出喷射混凝土施工中不合理的控制指标,并进行纠正。
3.针对大巷的情况,施工中可采取哪些防冲解危卸压及人员防护措施?
4.防冲解危相关措施中,压风自救系统应在哪些地点设置?

简答题背景资料:
某矿井主井箕斗装载硐室采用上提布置,设计井底煤仓为立煤仓,净直径6.5m,高度36m。煤仓上口为皮带机头硐室,与胶带运输大巷相连;煤仓下口为配煤巷,通过装载硐室联络斜巷与井底车场相连,联络斜巷长185m,坡度为18°。
某施工单位承担了煤仓、皮带机头硐室、胶带运输大巷(斜巷部分)、配煤巷和装载硐室联络斜巷的施工任务,针对承担的工程编制了包含说明书、附表和附图在内的施工文件。施工方案部分内容如下:
(1)煤仓施工工艺流程:施工准备→设备安装调试→导孔施工→扩孔设备安装→扩孔施工(孔直径1.4m)→设备拆卸→刷扩及临时支护→砌筑仓壁。
(2)装载硐室联络斜巷采用上山施工法,锚喷支护,从井底车场水平向上施工至箕斗装载硐室(配煤巷)水平。
监理工程师审核施工文件时,发现说明书包含工程概况、地质地形条件、施工方案(方法)、主要施工生产系统四个方面的内容,监理工程师认为说明书不完整,要求补充内容,报审后组织施工。
施工过程中发生如下事件:事件1:装载硐室联络斜巷施工过程中,监理工程师发现局部顶板下沉明显,担心有离层,但无相应实测数据。监理单位要求进行分析、整改,并对锚杆的施工质量进行了抽查。
事件2:配煤巷施工时,安全员检查发现该装载硐室联络斜巷采用提升绞车牵引矿车运输材料、人员及矸石;且该斜巷运输安全设施不全,出现断绳后不能保障巷道下部信号工、把钩工的安全。
事件3:煤仓爆破刷大时,某日溜矸孔发生了堵塞,班长派4名作业人员进入工作面处理,正在处理堵塞碴石时,碴石突然塌陷,发生了安全事故。
问题:
1.写出施工单位编制的煤仓及其附属工程施工文件的名称,其中说明书还应补充哪些内容?
2.事件1中,顶板下沉及离层的原因是什么?如何判定是否离层?写出抽查锚杆施工质量的主控项目。
3.针对事件2中安全员发现的问题,应如何整改?
4.该煤仓采用的是哪种施工方法?写出该煤仓施工的紧前工序,并说明理由。
5.针对事件3,煤仓施工中应采取哪些安全措施?

简答题背景资料:
某煤矿主立井井筒净直径6.5m,井深850m,采用冻结法施工,冻结深度456m。冻结段采用双层钢筋混凝土井壁支护,稳定基岩段为素混凝土支护。施工单位编制的施工组织设计部分内容如下:井筒稳定基岩段施工采用短段掘、砌混合作业方式,滚班作业,采用液压伞钻打眼,掏槽眼深度为4.2m,崩落眼及周边眼深度为4.0m,炮眼利用率为90%,砌壁模板高度为3.6m。正规循环作业图表显示四大工序的时间依次为4.5h、6h、4.5h、6h(含辅助工序及交接班时间),正规循环率为85%。
井筒施工过程中发生以下事件:
事件1:井筒内壁采用翻模法施工,组合钢模板段高为1m,共准备有11套模板。井筒内壁施工至360m深度时,内壁浇筑过程中上部6层模板突然坍塌,大量混凝土冲垮下层辅助作业盘,致使作业人员坠入井底工作面,重伤5人,直接经济损失1280万元。
事件2:基岩段施工到650m时,相隔70m的副井井筒发现含水断层,推测主井井筒深度约720m处会遇到该断层,预计涌水量为60m³/h。为确保安全施工,计划采用探水注浆的方式通过,按规定布置探水孔,并严格执行井下探放水“三专”要求。
问题:
1.请依施工顺序写出基岩段正规循环作业四大工序的名称。
2.计算该立井井筒基岩段的月度综合进尺(按30d计算,写出计算步骤)。
3.判断事件1中模板坍塌安全事故的等级,并给出依据。
4.针对事件1中的模板坍塌事故,给出具体的预防措施。
5.写出事件2中“三专”的具体内容和探水孔布置的具体要求。
