【问题】

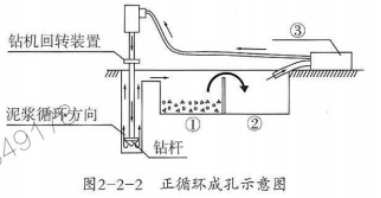

指出正循环清孔图中序号①、②、③分别对应的装置名称。除正循环清孔之外,还有哪种清孔方式?
参考答案
暂无
解析:
①沉淀池、②泥浆池、③泥浆泵。
泵吸反循环清孔、气举反循环清孔。
点击查看答案
进入在线模考
你可能喜欢
简答题
某办公楼工程,建设单位与施工单位总承包单位签订了施工总承包合同,合同工期为29个月。施工总承包单位编制的施工总进度计划如图1所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:
事件一:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。

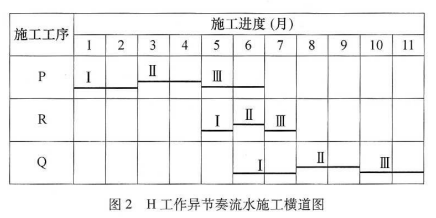

事件二:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如图2所示(时间单位:月)。
【问题】
(1)施工总承包单位计划工期是否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?
(2)事件一中,施工总承包单位可索赔的赶工费为多少万元?说明理由。
(3)事件二中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图2格式绘制出调整后H工作的施工横道图。
点击查看答案
进入在线模考
简答题

办公楼上部标准层土建结构工序安排如下:
【问题】
根据上部标准层土建结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层土建结构每层工期是多少日历天?
点击查看答案
进入在线模考
简答题

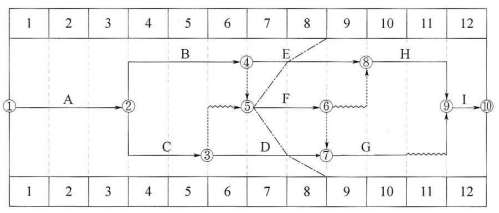

某建筑施工单位编制的时标网络图如下(时间单位:月)。在第8月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示。
针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙导致。根据上述情况,监理工程师对三项工期索赔分别予以批复。
【问题】
(1)写出网络图中前锋线所涉及各工序的实际进度偏差情况。如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
(2)针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立,并说明相应的理由。
