简答题

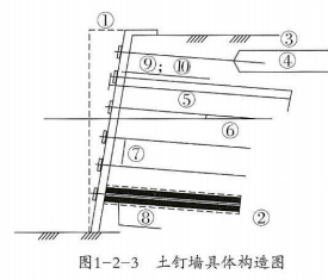

土钉墙具体构造如图1-2-3所示。图中:①墙面坡度;②成孔孔径;③土钉钢筋;④土钉直径;⑤土钉长度;⑥土钉倾角;⑦土钉间距;⑧注浆强度;⑨面层厚度;⑩面层强度。
【问题】
写出图中编号①~⑩所对应的构造要求。(如:⑤土钉长度宜为开挖深度的0.5~1.2倍)
参考答案
暂无
解析:
①墙面坡度不宜大于1:0.2;
②钻孔孔径宜为70~120mm;
③土钉宜选用HRB400、HRB500级钢筋;
④土钉钢筋直径宜为16-32mm;
⑤土钉长度宜为开挖深度的0.5~1.2倍;
⑥土钉与水平面夹角宜为5°~20°;
⑦土钉水平间距和竖向间距宜为1~2m;
⑧孔内注浆强度不宜小于20MPa;
⑨面层喷射混凝土厚度80~100mm;
⑩面层喷射混凝土强度不低于C20。
点击查看答案
进入在线模考
你可能喜欢
简答题

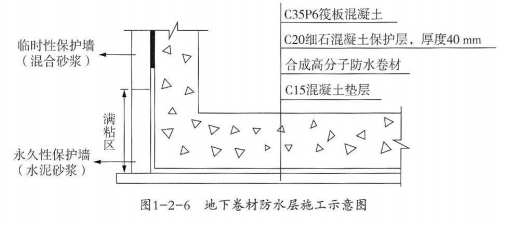

某新建办公楼工程,地下一层,地上十二层。筏板基础,设计要求采用C35P6混凝土,采用合成高分子卷材防水,外防外贴。施工单位上报了地下卷材防水层施工方案,如图1-2-6所示,监理提出异议。
【问题】
指出地下卷材防水层施工示意图中不妥之处,并给出正确做法。
点击查看答案
进入在线模考
简答题

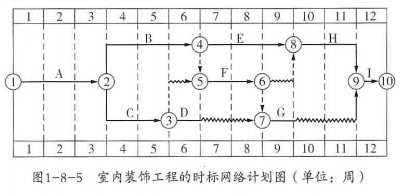

施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如图1-8-5所示),经批准后按此组织实施。
在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工作F的结束时间拖延14天,为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔14天的申请。
【问题】
(1)室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。
(2)施工总承包单位提出工期索赔14天是否成立?说明理由。
点击查看答案
进入在线模考
简答题

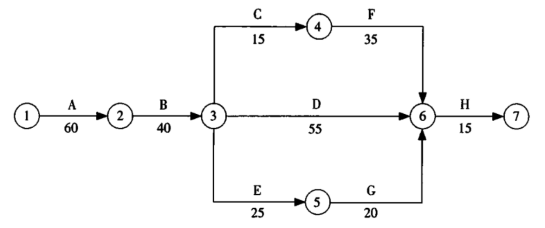

某单项工程,按图所示进度计划网络图组织施工(单位:d):

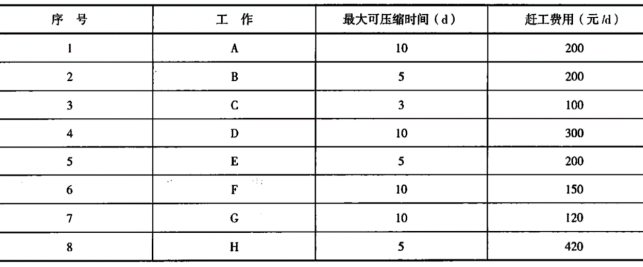

原计划工期是170天,在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B是关键工作,所以它拖后15天,将导致总工期延长15天完成。本工程各工作相关参数见下表:
【问题】
为使本单项工程仍按原工期完成,必须调整原计划,问应如何调整原计划,才能既经济又保证整修工作在计划的170d内完成,列出详细调整过程。
点击查看答案
进入在线模考
