禁止使用的施工工艺有(  )。-考呗网题库移动版
建筑工程管理与实务
首页 题库首页在线模考
取消

参考答案A,C,D
解析:1)禁止使用的施工工艺
(1)禁止使用现场简易制作钢筋保护层垫块工艺,可使用专业化压制设备和标准模具生产垫块工艺等替代。
(2)禁止使用卷扬机钢筋调直工艺,可使用普通钢筋调直机、数控钢筋调直切断机的钢筋调直工艺等替代。(D选项正确)
(3)禁止使用饰面砖水泥砂浆粘贴工艺,可使用水泥基粘接材料粘贴工艺等替代。(C选项正确)
(4)禁止使用钢筋“热弯”加工工艺。可使用冷弯工艺(一次弯折到位)替代。(A选项正确)
(5)禁止使用石材及瓷板落后挂接工艺,包括销钉连接工艺、板材边部槽式连接的T型挂件及蝶型挂件连接工艺、板材背部直插或斜插入槽口的挑件连接工艺、胶粘接连接工艺等。可使用背栓挂件及组合式挂件(SE型、h型、C型等)连接工艺等替代。
2)限制使用的施工工艺
(1)限制使用钢筋闪光对焊工艺(E选项错误)。在非固定的专业预制厂(场)或钢筋加工厂(场)内,对直径大于或等于22mm的钢筋进行连接作业时,不得使用钢筋闪光对焊工艺。可使用套筒冷挤压连接、滚压直螺纹套筒连接等机械连接工艺替代。
(2)限制使用基桩人工挖孔工艺(B选项错误),存在下列条件之一的区域不得使用。可使用冲击钻、回转钻、旋挖钻等机械成孔工艺替代。
①地下水丰富、软弱土层、流沙等不良地质条件的区域。
②孔内空气污染物超标准。
③机械成孔设备可以到达的区域。
(3)限制使用钢筋电渣压力焊连接工艺,不得用于焊接直径20mm及以上的钢筋,不得用于焊接直径12mm以下的钢筋。可使用钢筋机械连接等工艺替代。
(4)限制使用灌注桩桩头“直接凿除法”工艺,不得用于地基基础设计等级乙级及以上房屋建筑工程。可使用“预先切割法+机械凿除”桩头处理、“环切法”整体桩头处理等工艺替代。

你可能喜欢

简答题【背景资料】
基础采用钢筋混凝土灌注桩,地上为装配式钢筋混凝土结构。新建保障房住宅小区工程,地下2层,地上8~10层,总建筑面积18.5万平方。项目部遵循《绿色建造技术导则(试行)》(建办市(2025)14号)规定,结合工程施工需要,积极应用云计算、移动通信、机器人等与绿色建造相关的信息技术。并同专业研究机构合作,在现场示范使用了物料搬运、混凝土整平、钢筋绑扎、场地清扫、钢结构焊接、施工放线等建筑施工机器人,提升了项目绿色建造信息化水平。

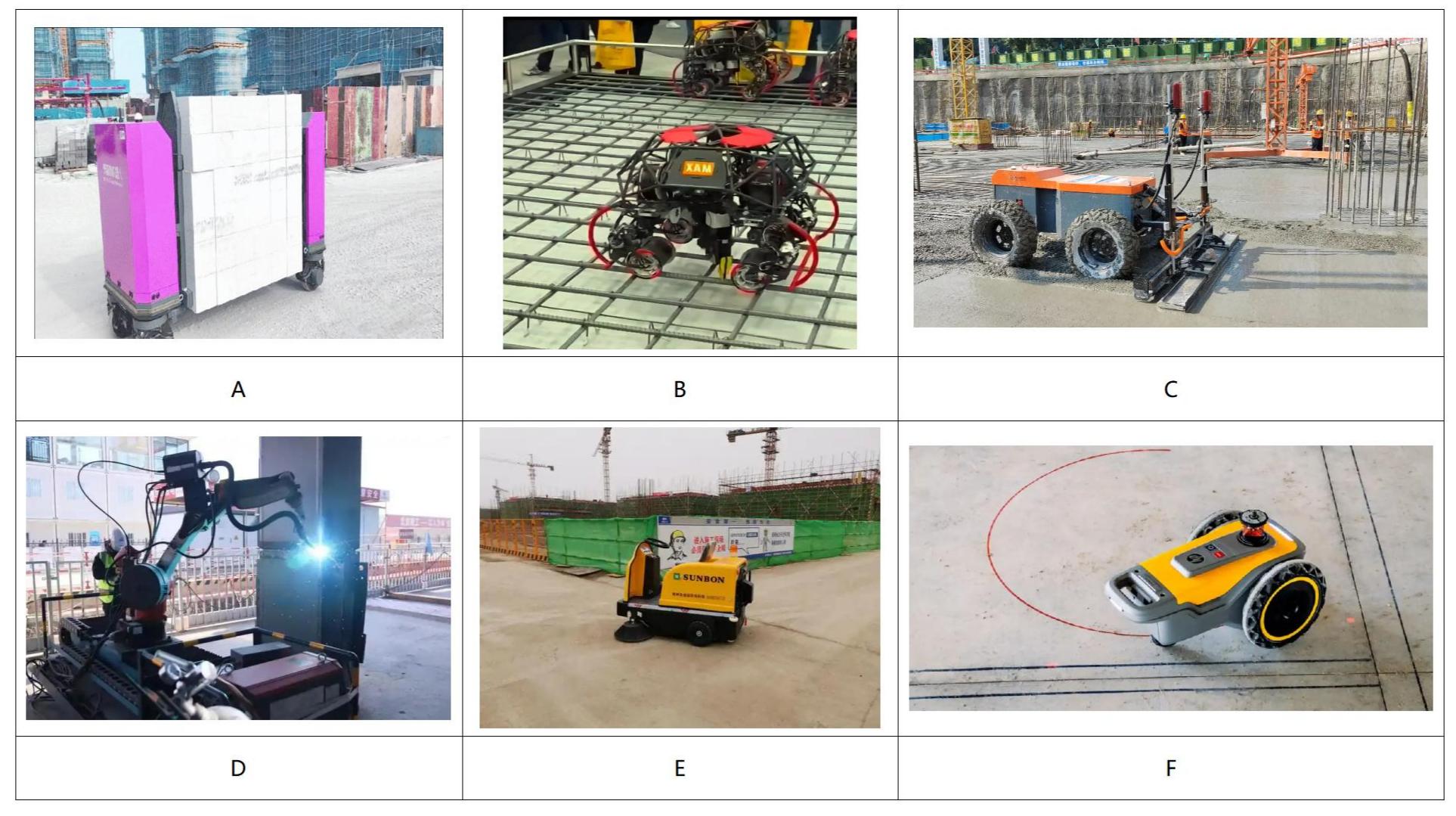

图1 建筑施工机器人
项目部编制的施工现场建筑垃圾减量化专项方案中确定:建筑垃圾产生量每万平方米不大于300吨;对主要的可回收建筑垃圾,包括:散落的砂浆和混凝土、剔凿产生的砖石和混凝土碎块、打桩截下的混凝土桩头、砌块碎块等,采用绿色施工新技术措施,实现建筑垃圾源头减量、过程控制和循环利用,专业施工单位技术部审查高温天气施工专项方案时,提出了以下问题,要求整改:
(1)砌体工程预拌砂浆拌制后的使用时间按照产品的凝结时间确定。
(2)对露天堆放的混凝土用粗、细骨料采取洒水降温措施。
(3)混凝土选用水化热较高的水泥配制。
(4)混凝土浇筑宜安排在白天连续浇筑。
(5)防水材料施工环境最高气温不宜超过40℃。
【问题】
1.答出图1中B-F处显示的建筑施工机器人名称。(如:A物料搬运机)
2.装饰装修工程阶段,采用建筑机器人辅助施工作业包括哪些?
3.改正建筑垃圾减量化专项方案中的不妥之处。施工现场主要的可回收建筑垃圾还有哪些?
4.答出高温天气施工专项方案中问题的正确做法。

简答题【背景资料】
某学校学术交流中心工程,地下2层,地上5层,钢框架-钢筋混凝土剪力墙结构,总建筑面积1.6万平方米。
项目部制订的工程施工进度网络计划见图2。

图2工程施工进度网络计划图(单位:月)
施工中发生了以下事件:
①工作C使用的主要材料进场复验不合格,在监理工程师见证下退场并重新订货,致使其计划作业时间延长2个月;
②因特殊施工设备工作计划改变,要求工作C与工作F先后依次施工。
项目部根据事件①、②影响结果,采用关键工作调整、资源调整、改变工作间逻辑关系等方法对进度网络计划进行了调整。
按照管理规定形成了不合格材料退场记录,内容包括:材料型号、规格和退场照片等,监理工程师等予以签字确认。
项目技术部依据《危险性较大分部分项工程专项方案编制指南》(建办质48号)编制的深基坑工程专项施工方案中,从组织保障、技术和监测监控三方面制订了施工保证措施,其中技术措施包括:文明施工保证措施、环境保护措施等。
工程装修阶段施工平面布置中选用施工升降机作为垂直运输设备,其布置方案设计时考虑了地基平整度、周边排水、周边防护围栏等因素。
为保证学术报告厅建筑声环境使用功能,依据《建筑环境通用规范》GB55016规定,对工程采取了隔声、消声等减少噪声干扰措施。
【问题】
1.分别答出图2(调整前)的关键线路(表达为:A-B-C)和总工期。答出因事件①、②调整后进度计划总工期。调整进度计划的方法还有哪些?
2.不合格材料退场记录的内容还有哪些?还需哪些单位的人员签字确认?
3.深基坑工程专项施工方案中技术保证措施还有哪些内容?
4.布置施工升降机时应考虑的因素还有哪些?
5.建筑声环境减少噪声干扰的措施还有哪些?

简答题【背景资料】
某住宅工程,地下2层,地上8~12层,总建筑面积为16.5万平方米。基础为钢筋混凝土灌注桩,地上为钢筋混凝土剪力墙结构,部分楼板为叠合板。桩基专业分包施工过程中,在现场随意留置了灌注桩混凝土强度检验试件。桩基工程施工完成后,按要求对灌注桩的桩身缺陷和桩位偏差等项目进行了检验。
项目部编写的地下室混凝土浇筑施工方案内容包括:梁和板宜同时浇筑混凝土;有主、次梁的楼板宜顺主梁方向浇筑;单向板宜沿板的短边方向浇筑;高度大于 1m 梁单独浇筑;结构完成后对结构实体质量进行检验,项目包括混凝土强度等。监理单位审查时提出了修改要求。
叠合板吊装就位后,作业队对板底接缝偏差进行了校核,发现部分板底接缝高差不满足要求,按照安装要求对其进行了调节。
监理工程师对1号楼屋面进行检查时,发现防水卷材出现了铺贴顺序和方向上的问题,要求施工单位进行改正。
【问题】
1.灌注桩混凝土强度检验试件取样是否正确?除桩位偏差外,灌注桩的偏差检验项目还有哪些?桩身缺陷的检测方法有哪些?
2.改正混凝土浇筑方案中的不妥之处。混凝土结构实体检验项目还有哪些?
3.叠合板吊装后,对板底接缝校核的偏差项目有哪些?板底接缝高差不满足要求时如何进行调节?预制梁和叠合梁的安装顺序应遵循什么原则?
4.屋面卷材防水层铺贴顺序和方向应符合哪些规定?
