某工程,建设单位委托监理单位实施监理,施工过程中发生如下事件: 事件 1:实施预制构件驻厂监理工作前,总监理工程师委派专业监理工程师以下工作-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消

参考答案暂无
解析:【第1问】
(1)妥当;
(2)妥当;
(3)不妥; 理由:应由总监理工程师组织审查施工方案;
(4)不妥; 理由:应由总监理工程师审批驻场监理实施细则。
【第2问】
(1)专项施工方案未完成批准即开始组织吊装作业不妥;
正确做法:专项施工方案按照程序完成报审和批准后,方可开始吊装作业。
(2)专职质量管理人员监督现场作业不妥;
正确做法:应安排专职安全生产管理人员进行监督现场作业。
【第3问】
3-1.(33.8-28.6)/33.8=15.38%>15%; (39.2-33.8)/33.8=15.98%>15%
其最大值和最小值均超出中间 15%,结果无效。
3-2.不能用于评定梁板混凝土抗压强度。
【第4问】
①超声回弹综合法;②钻芯法;③后装拔出法④贯入法⑤拉拔法

你可能喜欢

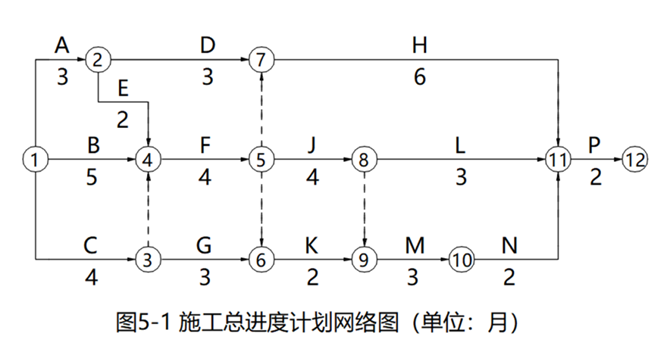

简答题某工程建设单位与施工单位根据《建设工程施工合同(示范文本)》签订了施工合同,经项目经理机构审核确认的施工总进度计划如图5-1所示,各项工作均按最早开始时间安排且匀速施工

工程实施过程中发生以下事件:
事件1:针对施工单位提交的基础工程施工进度计划,专业监理工程师审查后认为;①工期安排符合施工合同约定②重要工程项目无分项,满足施工进度计划要求③施工顺序安排符合施工工艺要求④施工人员,工程材料,施工机械等资源供应计划满足施工进度计划需要,总监理工程师认为专业监理工程师的审查内容不全面。
事件2:施工过程中建设单位提出设计变更,导致工作D持续时间延长3个月,费用增加200万元,为此,施工单位向项目监理机构提出工程延期和费用补偿申请
事件3:施工单位提交的5月进度付款申请单包含的内容有:①截至本月已完成工作对应的余额②应增加和扣减的变更金额③应支付的预付款和扣减的追还预付款,项目监理机构审核后要求施工单位补偿遗漏内容。
事件4:施工至第9月末,因建设单位需求变更,需在工作D、F之后和工作L、M之前增加一项工作Q(持续时间4个月),要求工程总工期提前1个月
问题:
1.事件1中,施工进度计划的审查还应包括哪些内容?
2.针对事件2,项目监理机构应批准工程延期和费用补偿金为多少?分别说明理由。
3.针对事件3,进度付款申请单应补齐哪些内容?项目监理机构审核进度付款申请单的时限是多少天?
4.针对事件4,该工程在10月初即将开始的工作有哪些?为赶工期,施工单位可优先选择哪些工作缩短持续时间?

简答题某工程建设单位与施工单位根据《建设工程施工合同(示范文本)》签订了施工合同,合同约定:签约合同价为 2266.02万元,暂列金额68.02万元(含税),预付款为签约合同价扣除暂列金额的15%,自第2个月起分6个月等额扣回。工程进度款按月结算,项目监理机构按施工单位每月应得进度款的 95%签认。实际工程量偏差超过清单工程量 15%时,超出15%部分的综合单价按照0.92调整。管理费20%(以材料费为基数),利润 6%(以材料和管理费为基数),规费4%(以人工费、材料费、机械费、管理费和利润为基数),税金9%(以人工费、材料费、机械费、管理费、利润和规费)为基数。

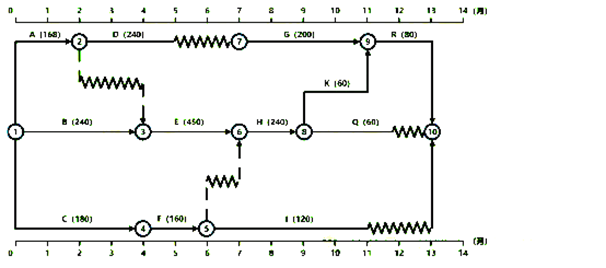

经项目监理机构审核确认的施工总进度计划如图 2025-6-1所示,各项工作均按最早开始时间安排且匀速施工,图中数字表示该工作对应的价款,单位为万元。

施工过程发生如下事件:
事件一:F工作1800m³,因建设单位导致的设计变更,致使 F工作材料费增加100 元/ m³。

事件二:施工单位统计8-11 月份 G、H 工作实际完成量如下表所示,G的综合单价 150元/m³,H综合单价225 元/m³,增加工程量不考虑措施费的变化。

问题:
1.计算本工程预付款金额为多少?第3月未应扣回多少预付款?3月份应支付实际进度价款?
2.按照最早开始和最迟开始,5月份和6月份计划投资额多少?
3.事件一中,F工作综合单价应增加多少?5月份F工作增加的价款是多少?5月份应支付进度款为多少?
4.截止到9月末,G、H工作综合单价是否调整?计算第9月末应支付的进度款增加额为多少?

延伸阅读
