1)总监代的任职条件有哪些,事件一中,总监可以把哪些工作委托给总监代,哪些不可以?
1-1.可以委托委托给总监代的有:②④⑥
1-2.不可以委托给总监代的有:①③⑤
2)事件二中,当日监理工作情况应具体记录哪些内容?
当日监理工作情况,包括旁站、巡视、见证取样、平行检验等情况:
1)记录当日巡视的内容、部位,包括安全防护、临时用电、消防设施、特种作业人员的资格,专项施工方案实施情况,签署的监理指令情况;
2)记录当日对工程材料、构配件和设备进场验收情况,隐蔽工程、检验批、分项工程、分部工程验收情况,监理指令、旁站、见证取样以及签认的监理文件资料等。
3)事件三中,专监还应检查哪些内容?
1)天气情况是否适宜施工作业,如不适宜施工作业,是否已采取相应措施;
2)施工人员作业情况,是否按照工程建设标准和批准的施工组织设计(专项)施工方案施工;
3)使用的设备和构配件是否已检测合格;
4)施工机具、设备的工作状态;周边环境是否有异常情况等。
4)事件4中,项目监理机构面向承发包双方应分别进行哪些动作?

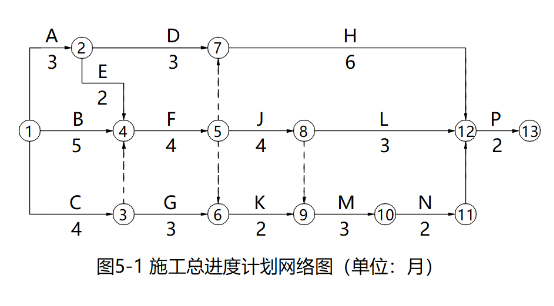

项目监理机构应检查施工进度计划的实施情况,发现实际进度严重滞后于计划进度且影响合同工期时:
(1)向承包方:应签发监理通知单,要求施工单位采取调整措施加快施工进度。
(2)向发包方:总监理工程师应向建设单位报告工期延误风险。
