【背景资料】

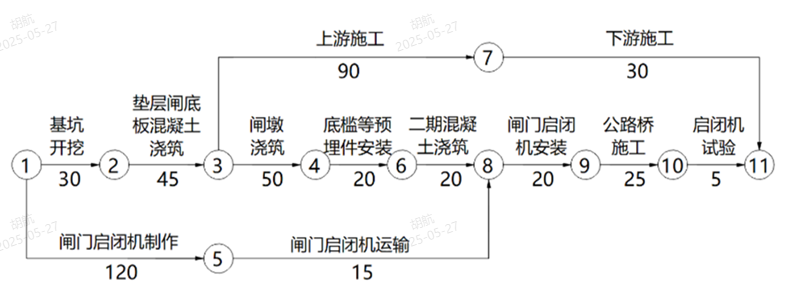

某中型水闸工程,经监理单位批准的施工进度计划如图所示。合同约定:已标价工程量清单中基坑开挖工程量为3万㎡,其综合单价为15元/㎡,当实际完成工程量超过已标价工程量清单中工程量 15%以上时,超过 15%部分的综合单价调整为12元/㎡:工期提前承包人可获得赶工费用,标准为10000元/天,工期延误则承包人需支付逾期违约金,标准为10000元/天。
工程施工过程中发生如下事件:
事件一:由于基坑开挖后揭露的地质条件变化,基坑开挖工程量实际为4万㎡,并推迟6天完成。
事件二:由于底槛导轨等埋件安装存在质量问题,需返工处理,导致该项工作25天完成。
事件三:由于发包人原因导致设计变更,使得下游连接段施工推迟10天完成。
事件四:闸门及启闭机安装实际持续时间为15天:公路桥施工实际持续时间为20天:按规范要求,启闭机在现场进行了空载等试验,试验持续时间为4天。
【问题】
1.根据图2,计算该水闸工程计划总工期并指出关键线路;根据事件一、计算与合同约定工程量相比增加部分的工程费用。
2.分别说明事件一、事件二、事件三的责任方及对工期的影响
3.事件四中,除空载试验外,启闭机在现场还应进行哪些试验?
4.计算该项目的实际总工期以及承包人可获得的赶工费用或需支付的逾期违约金
参考答案
暂无
解析:
【第1问】
1-1.总工期215天
1-2.关键线路①→② →③→④→⑥→⑧→⑨→⑩→⑪
1-3.原工程费用:3×15=45万元
现工程费用:3×1.15×15+(4-3×1.15)×12=58.35万元
增加部分的工程费用:58.35万元-45万元=13.35万元
【第2问】
2-1.事件一不利地质条件属于发包人责任,基坑开挖为关键工作,影响总工期6天。
2-2.事件二质量问题返工属于承包人责任,底槛导轨等埋件安装工作为关键工作,影响总工期5天。
2-3.事件三设计变更属于发包人责任,因为下游连接段有20天总时差,不影响总工期。
【第3问】
启闭机在现场还应进行空运转试验、动载试验、静载试验。
【第4问】
4-1.实际总工期=215+6+5-5-5-1=215天
4-2.承包人可获得的赶工费用为6万元。
点击查看答案
进入在线模考
你可能喜欢
简答题
【背景资料】
某中型灌区改造工程,施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单按《水利工程工程量清单计价规范》(GB50501-2007)编制。招标文件约定:
(1)闸门和启闭机采购列入暂估价项目,估算金额240万元:
(2)渠道开挖土方土料质量满足填筑要求,可用来进行土方填筑,土方自然方和压实方的换算系数为0.85。
中标人已标价工程量清单中,分类分项工程量清单(部分)和措施项目清单(部分)如图所示。
工程实施过程中发生如下事件:
事件一:渠道土方填筑实际完成工程量为1050500m³,按照施工图纸计算工程量为895000m³。结算时,监理人按照895000m³进行计量,但承包人要求按照已标价工程量清单中的"土方填筑"子目915535m³计量。
事件二:渠道护坡采用现浇混凝土,厚度为10cm,护坡上布置若干根排水管、每根排水管截面积为0.11㎡。计量时,监理人要求扣除排水管所占体积。
事件三:进场后,承包人申请将文明工地措施费一次性支付。
事件四:承包人无闸门和启闭机供应能力,发包人要求以招标形式确定供应单位,并与承包人联合组织闸门和启闭机招标工作。
【问题】
1.根据背景资料表 3-1 分类分项工程量清单,计算渠道土方开挖的弃土量。
2.事件一中,承包人的要求是否合理?说明理由。
3.事件二中,监理人的要求是否合理?说明理由。
4.事件三中,承包人的申请能否获得同意?说明理由。
5.事件四中,发包人对闸门和启闭机采购及相应组织方式的要求是否合理?说明理由;闸门和启闭机采购列入暂估价项目,需满足什么条件?
点击查看答案
进入在线模考
简答题
【背景资料】
某中型泄洪闸工程结构示意图如图4-1所示。工作门门槽埋件采用预留二期混凝土的方法安装,检修门门槽埋件采用不设二期混凝土的方法安装。工程建设过程中发生如下事件:
事件一:工程开工前,建设单位组织设计、监理、施工等单位将图4-1所示结构划分为1个单位工程,由启闭机房、交通桥等7个分部工程组成。
事件二:闸底板混凝土拌合未根据集料含水量的变化及时调整拌合用水量,造成混凝土和易性较差。
事件三:混凝土施工方案中,闸墩混凝土施工如图
【问题】
1.指出图中1、2、3、4、5所代表工程部位或设备的名称。
2.根据背景资料,写出事件一单位工程中其余5个分部工程名称。
3.根据《水利水电工程施工质量通病防治导则》(SL/Z690-2013),除事件二所述原因外,造成混凝土和易性差通常还有哪些主要原因?
4.指出图中A、B、C、D分别代表的工序名称。
点击查看答案
进入在线模考
单选题
遇到易风化的页岩、黏土岩时,应留有()的保护层,待浇筑混凝土前再挖除。
A.0.1~0.2m
B.0.2~0.3m
C.0.2~0.5m
D.0.1~0.3m
点击查看答案
进入在线模考
