【背景资料】 某实行监理的工程,建设单位与总承包单位按《建设工程施工合同(示范文本)》签订了施工合同,总承包单位按合同约定将一专业工程分包。-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消
简答题【背景资料】
某实行监理的工程,建设单位与总承包单位按《建设工程施工合同(示范文本)》签订了施工合同,总承包单位按合同约定将一专业工程分包。
施工过程中发生下列事件:
事件1:工程开工前,总监理工程师在熟悉设计文件时发现部分设计图纸有误,即向建设单位进行了口头汇报。建设单位要求总监理工程师组织召开设计交底会,在会后整理会议纪要。在工程定位放线期间,总监理工程师指派专业监理工程师审查《分包单位资格报审表》及相关资料,安排监理员到现场复验总承包单位报送的原始基准点、基准线和测量控制点。
事件2:由建设单位负责采购的一批材料,因规格、型号与合同约定不符,施工单位不予接收保管,建设单位要求项目监理机构协调处理。
事件3:专业监理工程师现场巡视时发现,总承包单位在某隐蔽工程施工时,未通知项目监理机构即进行隐蔽。
事件4:工程完工后,总承包单位在自查自评的基础上填写了工程竣工报验单,连同全部竣工资料报送项目监理机构,申请竣工验收。总监理工程师认为施工过程均按要求进行了验收,便签署了竣工报验单,并向建设单位提交了竣工验收报告和质量评估报告,建设单位收到该报告后,即将工程投入使用。
【问题】
 1.分别指出事件1中建设单位、总监理工程师的不妥之处,写出正确做法。
 2.事件1中,专业监理工程师在审查分包单位的资格时,应审查哪些内容?
 3.针对事件2,项目监理机构应如何协调处理?
 4.针对事件3,写出总承包单位的正确做法。
 5.分别指出事件4中总监理工程师、建设单位的不妥之处,写出正确做法。

参考答案暂无
解析: 1.事件1中:
(1)建设单位要求总监理工程师组织召开设计交底会和整理会议纪要,不妥。正确做法:设计交底会应由建设单位组织召开,会议纪要应由设计单位负责整理。
(2)总监理工程师进行口头汇报,不妥;正确做法:应书面汇报。
(3)总监理工程师派监理员复验,不妥;正确做法:应派专业监理工程师复验。
(4)总监理工程师派监理员复验,不妥;正确做法:应派专业监理工程师复验。
 2.事件1中,应审核分包单位的以下内容:
(1)分包单位的营业执照、企业资质等级证书;
(2)分包单位的类似工程业绩;
(3)安全生产许可文件;
(4)专职管理人员和特种作业人员的资格。
 3.事件2中,项目监理机构应协调施工单位保管该批材料,若经设计单位确认可以使用,则该批材料可用于本工程;若不能使用,应要求退货。
 4.事件3中,总承包单位应在隐蔽前48h以书面形式通知项目监理机构验收,验收合格方可隐蔽。若项目监理机构未能在验收前24h书面提出延期要求,不进行验收,总承包单位可自行验收。
 5.事件4中:
(1)总监理工程师直接签署工程竣工报验单,并向建设单位提交竣工验收报告和质量评估报告,不妥。
正确做法:总监理工程师应组织专业监理工程师,依据有关法律法规、工程建设强制性标准、设计文件及施工合同,对承包单位报送的竣工资料进行审查,并对工程质量进行竣工预验收。对存在的问题,应及时要求承包单位整改。整改完毕由总监理工程师签署工程竣工报验单,并应在此基础上提出工程质量评估报告。
(2)建设单位将未经验收的工程投入使用,不妥。
正确做法:建设单位收到建设工程竣工报告后,应当组织设计、施工、工程监理等有关单位。建设工程经验收合格的,方可交付使用。

你可能喜欢

简答题【背景资料】
某工程,实施过程中发生如下事件:
事件1:工程开工前,施工项目部编制的施工组织设计经项目技术负责人签字并加盖项目经理部印章后,作为《施工组织设计/(专项)施工方案报审的附件报送项目监理机构,专业监理工程师审查签认后即交由施工单位实施。
事件2:项目监理机构收到施工单位提交的地基与基础分部工程验收申请后,总监理工程师组织施工单位项目负责人和项目技术负责人进行了验收,并核查了下列内容:①该分部工程所含分项工程质量是否验收合格;②有关安全、节能、环境保护和主要使用功能的抽样检验结果是否符合规定。
事件3:主体结构工程施工过程中,项目监理机构对两种不同强度等级的预拌混凝土坍落度数据分别进行统计,得到如下图所示的控制图。
事件4:监理员在巡视中发现,由分包单位施工的幕墙工程存在质量缺陷,即签发《监理通知单》要求整改。经核验,该质量缺陷需进行返工处理,为此,分包单位编制了幕墙工程返工处理方案报送项目监理机构审查。

【问题】
 1.指出事件1中的不妥之处写出正确做法。
 2.针对事件2,还有哪些人员应参加验收?验收核查的内容还应包括哪些?
 3.事件3中,根据预拌混凝土坍落度控制图,分别判断(a)、(b)所示生产过程是否正常,并说明理由。
 4.指出事件4中的不妥之处,写出正确做法。

简答题【背景资料】
某工程采用钢筋混凝土结构,地下3层为车库,地上15层为办公楼,基础为整体底板, 基础混凝土工程量1000m³, 底板底标高-16.0m, 通风空调采用集中处理方式,在总承包合同中 约定进行专业分包。施工单位在编制的施工组织设计确定,土方采用大开挖放坡施工方案。并 编制了土方工程专项施工方案。工程土方开挖20天,浇筑底板混凝土连续施工需10天。
事件1:基坑开挖进行15天时,发现-16.0m地基仍为软土地基,与勘察报告不符。监理 工程师及时进行了如下工作:
(1)通知施工单位配合勘察单位利用2天时间查明地基情况。
(2)通知业主与设计单位洽商修改基础设计,修改设计交图需3天。确定局部基础深度 加深到-17.0m, 混凝土工程量增加200m³。
(3)通知施工单位修改土方专项施工方案,深度加深并增大放坡;开挖土方需要增加5天。
事件2:在主体工程施工时,专业监理工程师巡视施工现场,发现正在施工的部位存在安 全事故隐患,立即签发《监理通知单》,要求施工单位整改;施工单位拒不整改,总监理工程 师拟签发《工程暂停令》,建设单位以工期紧为由不同意停工,总监理工程师没有签发《工程 暂停令》。最终因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,造成 1人死亡,8人重伤,直接经济损失700万元。
事件3:建设单位负责采购的中央空调,由施工单位选择的分包商安装完毕,进行联动无 负荷试车时需电力部门、施工单位及有关外部单位进行配合工作。试车检验结果表明,该中央 空调设备的主要部件存在严重质量问题,需要更换。施工单位向项目监理机构提出了部件拆除 费用5万元、重新购置费用10万元、重新安装费用2万元。
【问题】
 1.判断该土方开挖工程专项施工方案是否需要专家论证?理由是什么?
 2.事件1中,监理工程师应批准哪些项目的工期顺延?最终延期多少天?
 3.事件2,确定事故等级,指出建设单位、施工单位和监理单位对该生产安全事故是否承 担责任,并说明理由。
 4.事件3中联动无负荷试车试验由哪个单位组织。计算施工单位应获得批准的费用补偿, 说明理由。

简答题【背景资料】
某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标,确定了中标人。招投标文件中有关资料如下:
(1)分部分项工程量清单中含有甲、乙两个分项,工程量分别为4500m³和3200m³。清单报价中甲项综合单价为1240元/m³,乙项综合单价为985元/m³。
(2)措施项目清单中环境保护、文明施工、安全施工、临时设施等四项费用以分部分项工程费为基数,费率为3.8%,其余措施项目已在其他报价时考虑。
(3)其他项目清单中包含零星工作费一项,暂定费用为3万元。
(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,规费费率为4%。增值税率为9%。
在中标通知书发出以后,招投标双方按规定及时签订了合同,有关条款如下:
(1)施工工期自2025年3月1日开始,工期4个月。
(2)材料预付款按分部分项工程费的20%计,于开工前7天支付,在最后两个月平均扣回。
(3)措施费(含规费和税金)在开工前7天支付50%,剩余部分在各月工程款支付时平均支付。
(4)零星工作费于最后一个月按实结算。
(5)当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单价调价系数为0.9;当实际工程量比清单工程量减少10%以上时,全部工程量的单价调价系数为1.08。
(6)质量保证金从承包商每次的工程款中按5%比例扣留。承包商各月实际完成(经业主确认)的工程量,见下表。

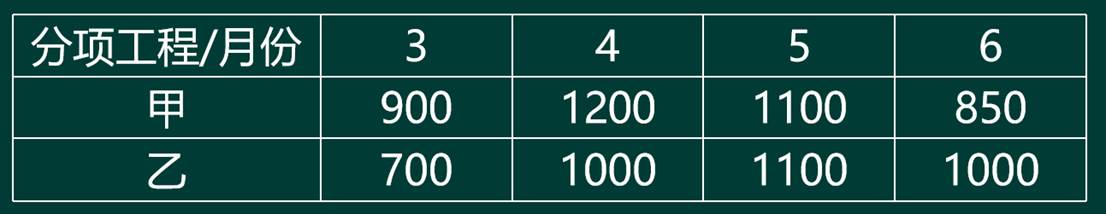

各月实际完成工程量表(单位:m³)

施工过程中发生了以下事件:
(1)5月份由于不可抗力影响,现场材料(乙方供应)损失费用1万元;施工机械被损坏,损失费用1.5万元。
(2)实际发生零星工作费用3.5万元。
【问题】
 1.计算材料预付款
 2.计算措施项目清单计价合计和预付措施费金额。
 3.列式计算5月份应支付承包商的工程款。
 4.列式计算6月份承包商实际完成工程的工程款
(金额单位为万元;计算结果均保留两位小数。)
