简答题
【背景】

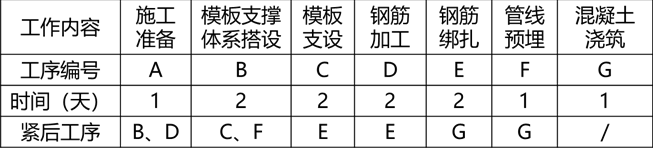

施工单位中标后与建设单位签订了施工承包合同。其中上部标准层结构工序安排如下:
装饰装修阶段,施工单位采取编制进度控制流程、建立协调机制等措施,保证合同约定工期目标的实现。
【问题】
1.根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?
2.除采取组织措施外,施工进度控制措施还有哪几种措施?
参考答案
暂无
解析:

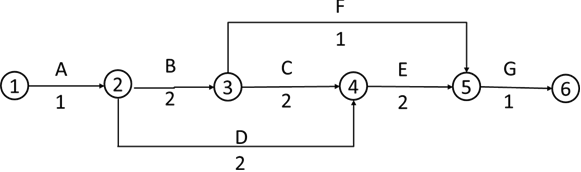

1.绘制网络图如下:
关键线路:A→B→C→E→G 或 ①→②→③→④→⑤→⑥
工期:8日历天
2.除采取组织措施外,施工进度控制措施还有:技术措施、管理措施、经济措施。
