参考答案暂无

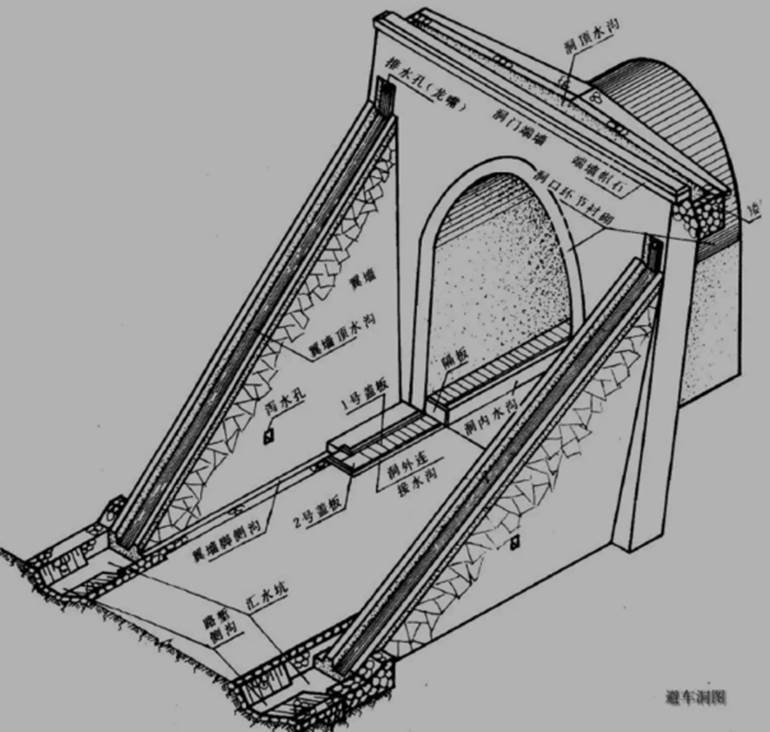

解析: 1.图4所示的隧道洞门属于翼墙式洞门。构造物A的名称为:洞门端墙。构造物B的名称为:洞顶水沟。

2.根据《公路隧道施工技术规范》(JTG/T3660-2020)9.3.2 在设有系统锚杆的地段,系统锚杆宜在下一循环开挖前完成。锚杆施作时序应符合下列规定∶

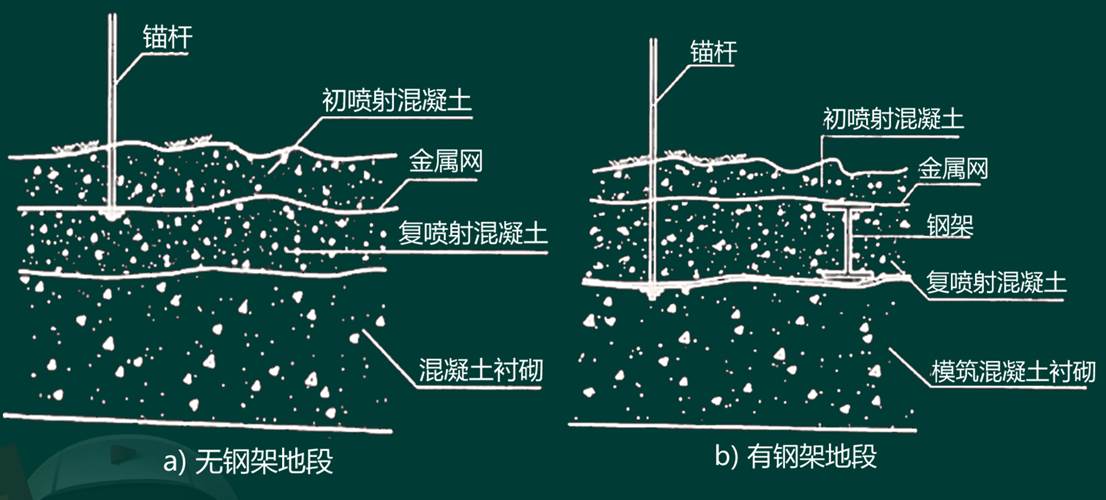

1)无钢架地段,锚杆在初喷混凝土、挂钢筋网后施作,或在初喷混凝土、挂网钢筋网、复喷后施作。
2)有钢架地段,锚杆在初喷混凝土、挂网钢筋网、立钢拱架、复喷混凝土后施作。

施工前应编制防治瓦斯的专项施工方案、超前地质预报方案、通风设计方案、瓦斯监测方案、应急预案和作业要点手册等
根据背景资料中初期支护施工的主要内容,正确的初期支护施工顺序:①④③⑤②。
备注:①初喷混凝土;②打设锚杆;③架立钢架;④挂钢筋网;⑤复喷混凝土。
根据瓦斯隧道施工组织要求,施工单位在施工前还应编制的文件:通风设计方案、瓦斯监测方案和应急预案。
3.严禁欠挖的位置还包括净空图折角对应位置。C值为50mm。
