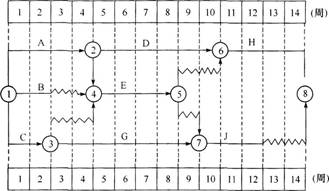

某工程双代号时标网络计划如下图所示,则工作8的自由时差和总时差(  )。 -考呗网题库移动版
建设工程项目管理
首页 题库首页在线模考
取消

A.分别为2周和4周
A.分别为2周和4周
A.分别为2周和4周
B.均为2周
B.均为2周
B.均为2周
C.均为4周
C.均为4周
C.均为4周
D.分别为3周和4周

D.分别为3周和4周

D.分别为3周和4周

参考答案A
解析:本题考核的是双代号时标网络计划。工作的自由时差就是该工作箭线中波形线的水平投影长度(以终点节点为完成节点的工作除外),即FFB=2周;工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值,即TFE=min(0+2,2+1)周=2周,TFB=(2+2)周=4周。
