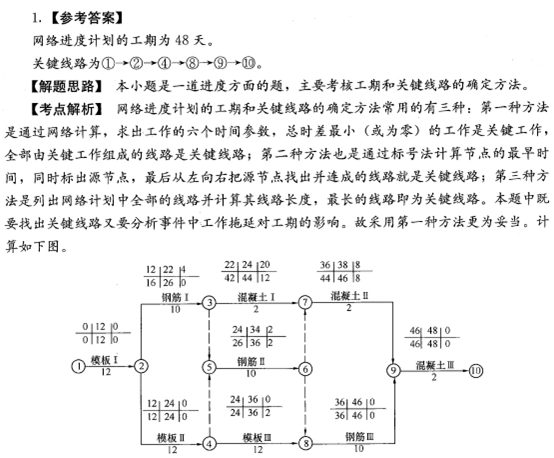

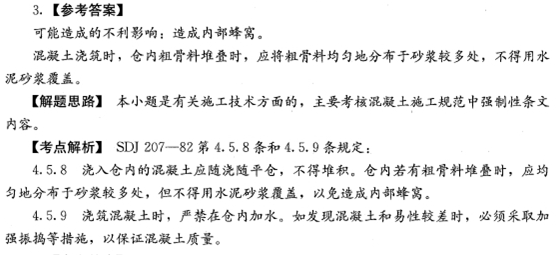

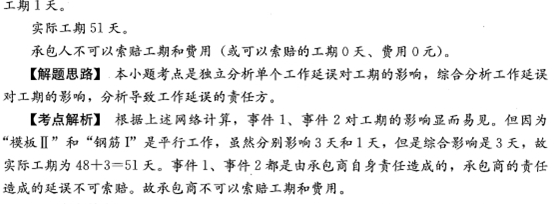

(一) 背景资料 承包人承担某溢洪道工程施工,为降低成本.加快进度,对闸墩组织流水作业。经监理工程师批准的网络进度计划如下(单位-考呗网题库移动版
水利水电工程管理与实务
首页 题库首页在线模考
取消

参考答案暂无
解析:


你可能喜欢

简答题(三)

背景资料

某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件约定:

1.模板工程费用不单独计量和支付,摊入到相应混凝土单价中;

2.投标最高限价2800万元,投标最低限价2100万元;

3.若签约合同低于投标最高限价的20%时,履约保证金由签约合同价的10%提高到15%

4.永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责,费用包含在投标报价中;

5.承包人应严格执行投标文件承诺的施工进度计划,实施期间不得调整;

6.工程预付款总金额为签约合同价的10%,以履约保证金担保。

依据水利部现行定额及编制规定,某投标人编制了排架C25混凝土单价分析表如下:

排架C25混凝土单价分析表    单位:100 m2

投标截止后,改投标人发现排架混凝土单价分析时未摊入模板费用,以投标文件修改函向招标人提出修改该单价分析表,否则放弃本次投标。
问题

1、指出招标文件约定中的不妥之处。
2、指出排架C25混凝土单价分析表中,A、B、C、D所代表的名称(或型号规格)。
3、若排架立模系数为0.8m2/m3,模板制作、安装、拆除综合单价的直接费为40元/m2。计算每m2排架C25混凝土相应模板直接费和摊入模板费用后排架C25混凝土单价直接费。(计算结果保留小数点后2位)
4、对投标人修改排架C25混凝土单价分析表的有关做法,招标人应如何处理?
5、评标委员会能否要求投标人以投标文件澄清答复方式增加模板费用?说明理由。


简答题(四)

背景资料

某寒冷地区大型水闸工程共18孔,每孔净宽10.0m,其中闸室为两孔一联,每联底板顺水流方向长与垂直水流方向宽均为22.7m,底板厚1.8m。交通桥采用预制“T”型梁板结构;检修桥为现浇板式结构,板厚0.35m。各部位混凝土设计强度等级分别为:闸底板.闸墩.检修桥为C25,交通桥为C30;混凝土设计抗冻等级除闸墩F150外,其余均为F100.施工中发生以下事件:

事件1:为提高混凝土抗冻性能,施工单位严格控制施工质量,采取对混凝土加强振捣与养护等措施。

事件2:为有效防止混凝土底板出现温度裂缝,施工单位采取减少混凝土发热量等温度控制措施。

事件3:施工中,施工单位组织有关人员对11闸墩出现的蜂窝.麻面等质量缺陷在工程质量缺陷备案表上进行填写,并报监理单位备案。作为竣工验收备查资料。工程质量缺陷备案表填写内容包括质量缺陷产生的部位.原因等。

事件4:为做好分部工程验收评定工作,施工单位对闸室段分部混凝土试件抗压强度进行了统计分析,其中C25混凝土取样55组,最小强度为23.5MPa,强度保证率为96%,离差系数为0.16,。分部工程完成后,施工单位向项目法人提交了分部工程验收申请报告,项目法人根据工程完成情况同意进行验收。

问题:

1.指出该堤防加固工程施工的两个重点工程内容。
2.指出土方碾压试验的目的。
3.指出①、④、⑤、⑥四项工程内容之间合理的施工顺序。
4.指出该工程土方施工适宜的施工机械。
5.分析高喷截渗墙未能有效搭接的主要原因。
