考呗网:一起考呗移动版

考呗网 > 一级建造师 > 模拟试题 >

2017一级建造师《项目管理》每日一练(5月8日)

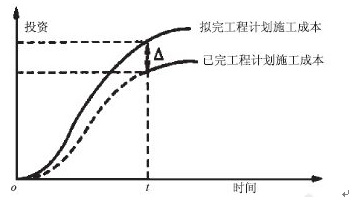

1、下图所示为拟完工程和已完工程计划施工成本的比较,图中△表示t时刻的()。



赢得值(挣值)法



  A、施工成本节约值

  B、施工成本增加值

  C、施工进度滞后量

  D、施工进度提前量

  【正确答案】C

  【答案解析】本题考查的是赢得值(挣值)法。根据“进度偏差=已完工程计划施工成本-拟完工程计划施工成本”可知,进度偏差为负值,表示工期拖延,因此,图中△表示t时刻的施工进度滞后量。参见教材P102。

  2、

  某分项工程计划完成工程量3000m3,计划成本15元/m3,实际完成工程量2500m3,实际成本20元/m3.则该分项工程的施工进度偏差为()。

  A、拖后7500元

  B、提前7500元

  C、拖后12500元

  D、提前12500元

  【正确答案】A

  【答案解析】本题考查的是赢得值(挣值)法。进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=2500×15-3000×15=-7500元,即实际进度落后于计划进度7500元。参见教材P103。

(责任编辑:admin)
